路基施工篇作者:范坤高速公路施工作业标准化高速公路建设项目标准化管理该PPT主要是依据《湖北省高速公路建设标准化指南》第四分册施工工艺及管理(路基工程)结合自己实践经验和网络查找的图片、视频素材,从施工准备、一般路基施工、特殊路基施工、结构物台背回填、路基排水、路基防护与涵洞通道几个方面对路基施工的各项工序操作进行介绍
由于考虑问题的角度不同,加上个人能力有限,欢迎各位同事对该PPT内容提出宝贵的意见和建议

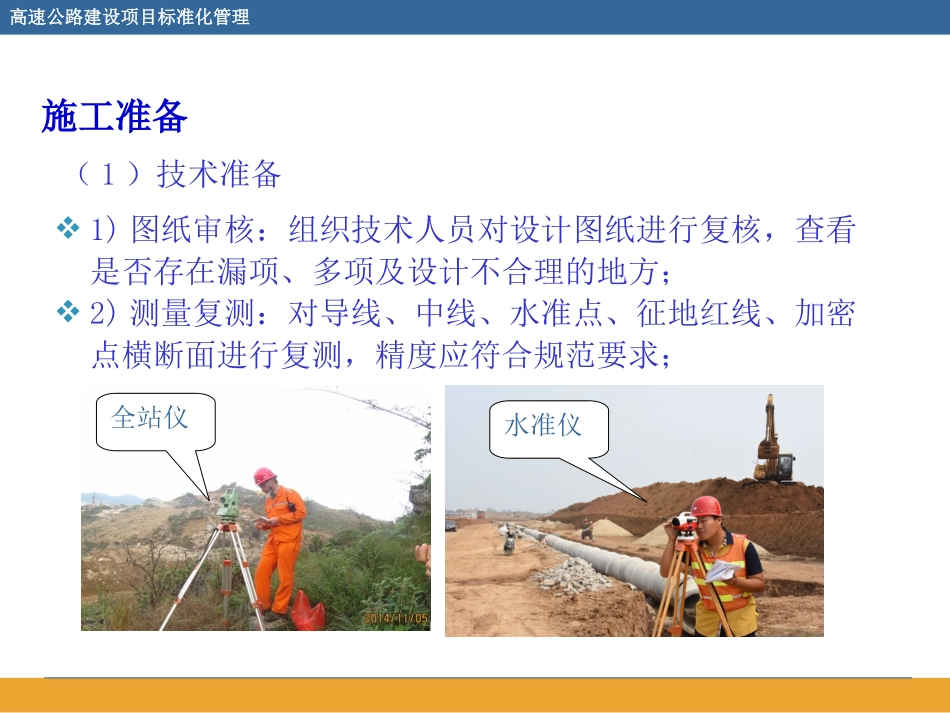

(影像资料中如有广告请自动忽略)高速公路建设项目标准化管理1)图纸审核:组织技术人员对设计图纸进行复核,查看是否存在漏项、多项及设计不合理的地方;2)测量复测:对导线、中线、水准点、征地红线、加密点横断面进行复测,精度应符合规范要求;(1)技术准备施工准备全站仪水准仪高速公路建设项目标准化管理3)试验准备:对路基底土及填料按规定频率进行试验,做好原材料、砼、砂浆配合比试验;4)清理场地:路基施工前应确定工作界限,并结合实际情况制订清理工作顺序和内容以及古树和文物的保护转移方案5)施工便道准备:根据工程实际情修筑能满足工程需求的便道(桥),应贯穿全线且应设置在路基边线以外
(1)技术准备施工准备高速公路建设项目标准化管理路基土石方工程作业常用机械(2)资源配备施工准备序号机械名称规格型号适用范围1挖掘机斗容量不小于1方土、石质路堑、路基2推土机不小于160KW土、石质路堑、路基3装载机ZL50土、石质路堑、路基4平地机PY180土、石质路堑、路基5压路机不小于18T土质路堑、路基6压路机不小于20T土、石质路堑、路基7破碎机石质路堑、路基8冲击碾压机势能不小于25KJ填石路基9自卸汽车土、石质路堑、路基10洒水车容量不小于7方每5KM路基配置不小于1台高速公路建设项目标准化管理常用机械设备挖掘机(反铲)推土机高速公路建设项目标准化管理常用机械设备平地机装载机高
