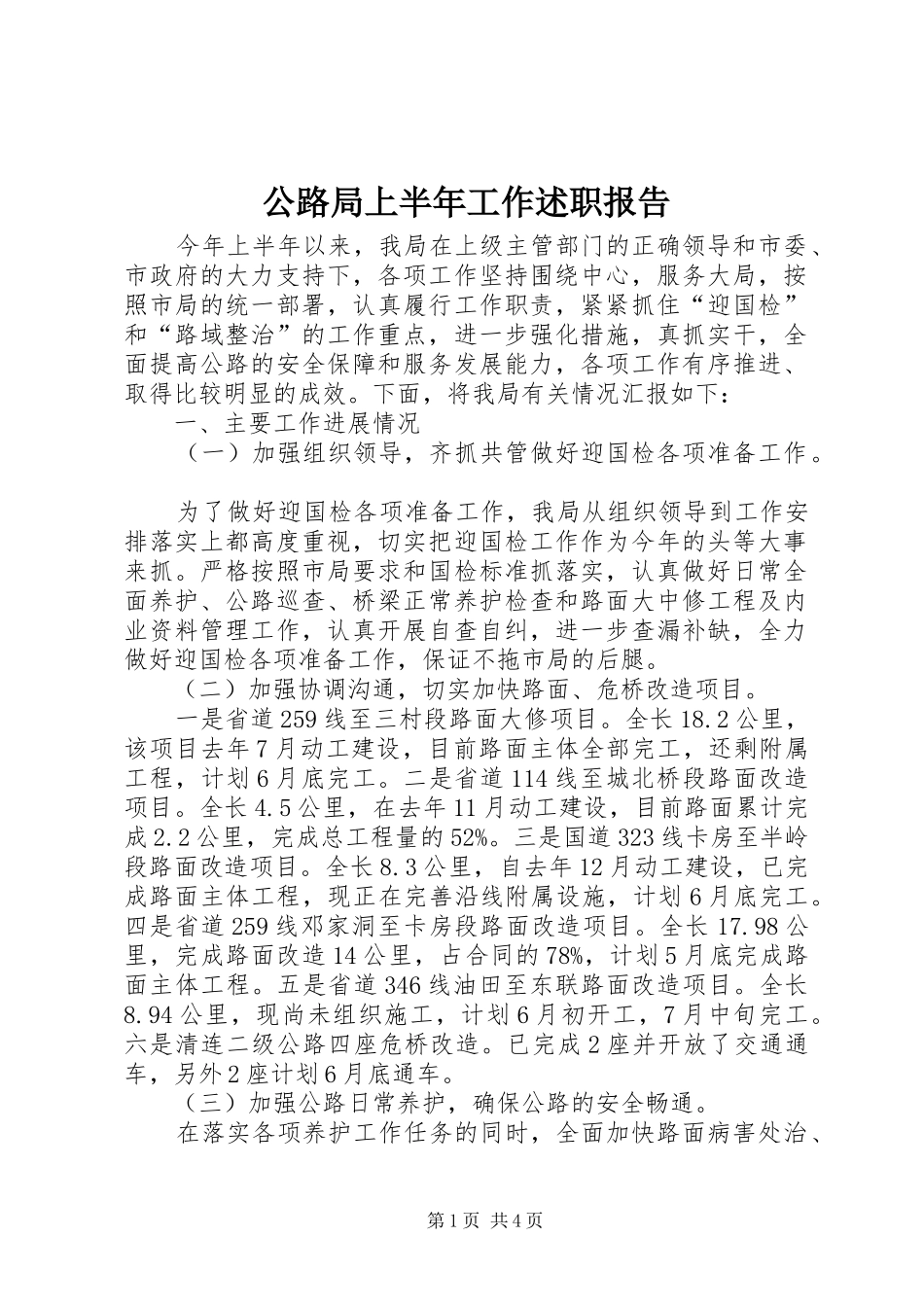

公路局上半年工作述职报告今年上半年以来,我局在上级主管部门的正确领导和市委、市政府的大力支持下,各项工作坚持围绕中心,服务大局,按照市局的统一部署,认真履行工作职责,紧紧抓住“迎国检”和“路域整治”的工作重点,进一步强化措施,真抓实干,全面提高公路的安全保障和服务发展能力,各项工作有序推进、取得比较明显的成效
下面,将我局有关情况汇报如下:一、主要工作进展情况(一)加强组织领导,齐抓共管做好迎国检各项准备工作
为了做好迎国检各项准备工作,我局从组织领导到工作安排落实上都高度重视,切实把迎国检工作作为今年的头等大事来抓
严格按照市局要求和国检标准抓落实,认真做好日常全面养护、公路巡查、桥梁正常养护检查和路面大中修工程及内业资料管理工作,认真开展自查自纠,进一步查漏补缺,全力做好迎国检各项准备工作,保证不拖市局的后腿
(二)加强协调沟通,切实加快路面、危桥改造项目
一是省道259线至三村段路面大修项目
2公里,该项目去年7月动工建设,目前路面主体全部完工,还剩附属工程,计划6月底完工
二是省道114线至城北桥段路面改造项目
5公里,在去年11月动工建设,目前路面累计完成2
2公里,完成总工程量的52%
三是国道323线卡房至半岭段路面改造项目
3公里,自去年12月动工建设,已完成路面主体工程,现正在完善沿线附属设施,计划6月底完工
四是省道259线邓家洞至卡房段路面改造项目
98公里,完成路面改造14公里,占合同的78%,计划5月底完成路面主体工程
五是省道346线油田至东联路面改造项目
94公里,现尚未组织施工,计划6月初开工,7月中旬完工
六是清连二级公路四座危桥改造
已完成2座并开放了交通通车,另外2座计划6月底通车
(三)加强公路日常养护,确保公路的安全畅通

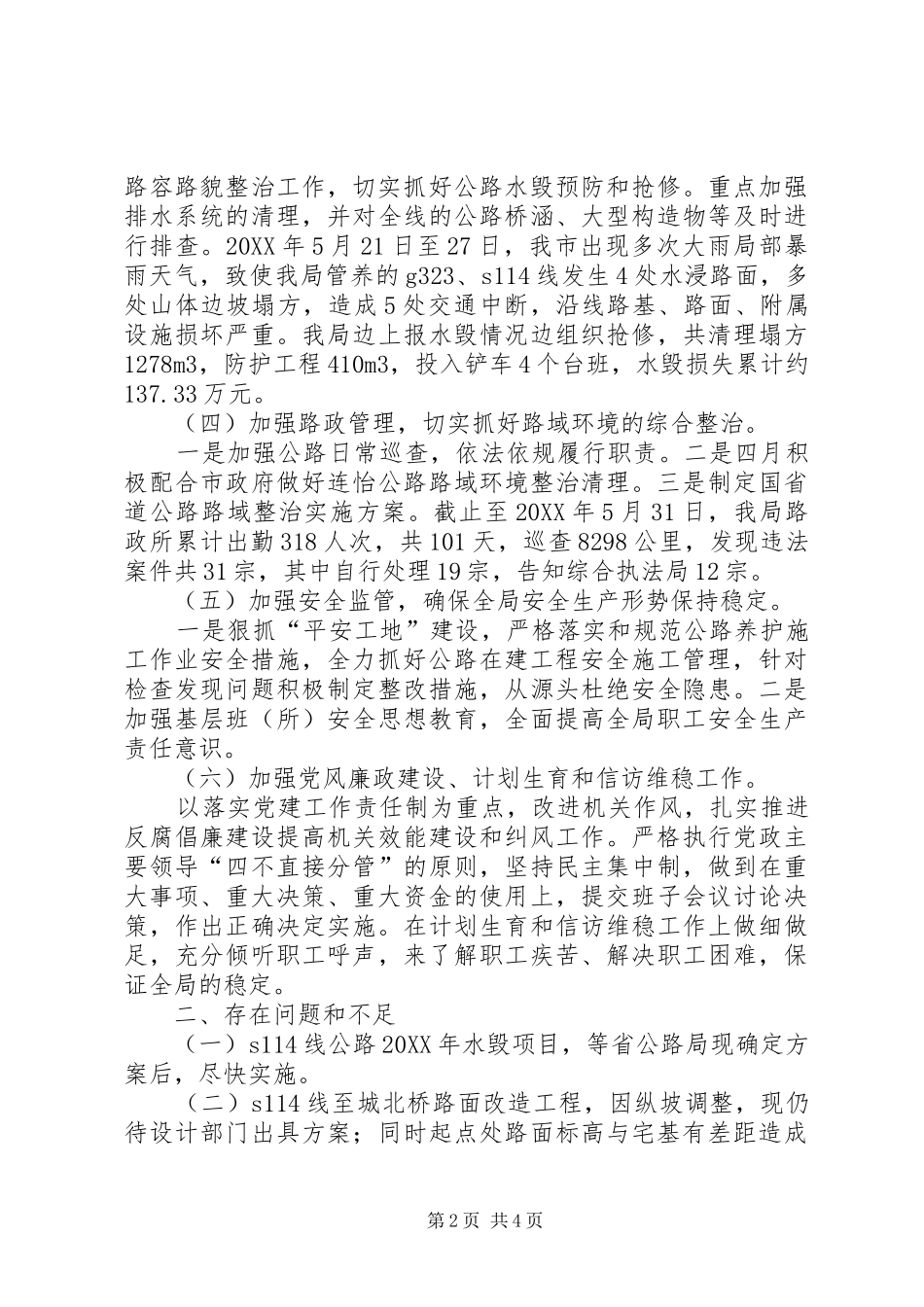

在落实各项养护工作任务的同时,全面加快路面病害处治、第1页共4页路容
