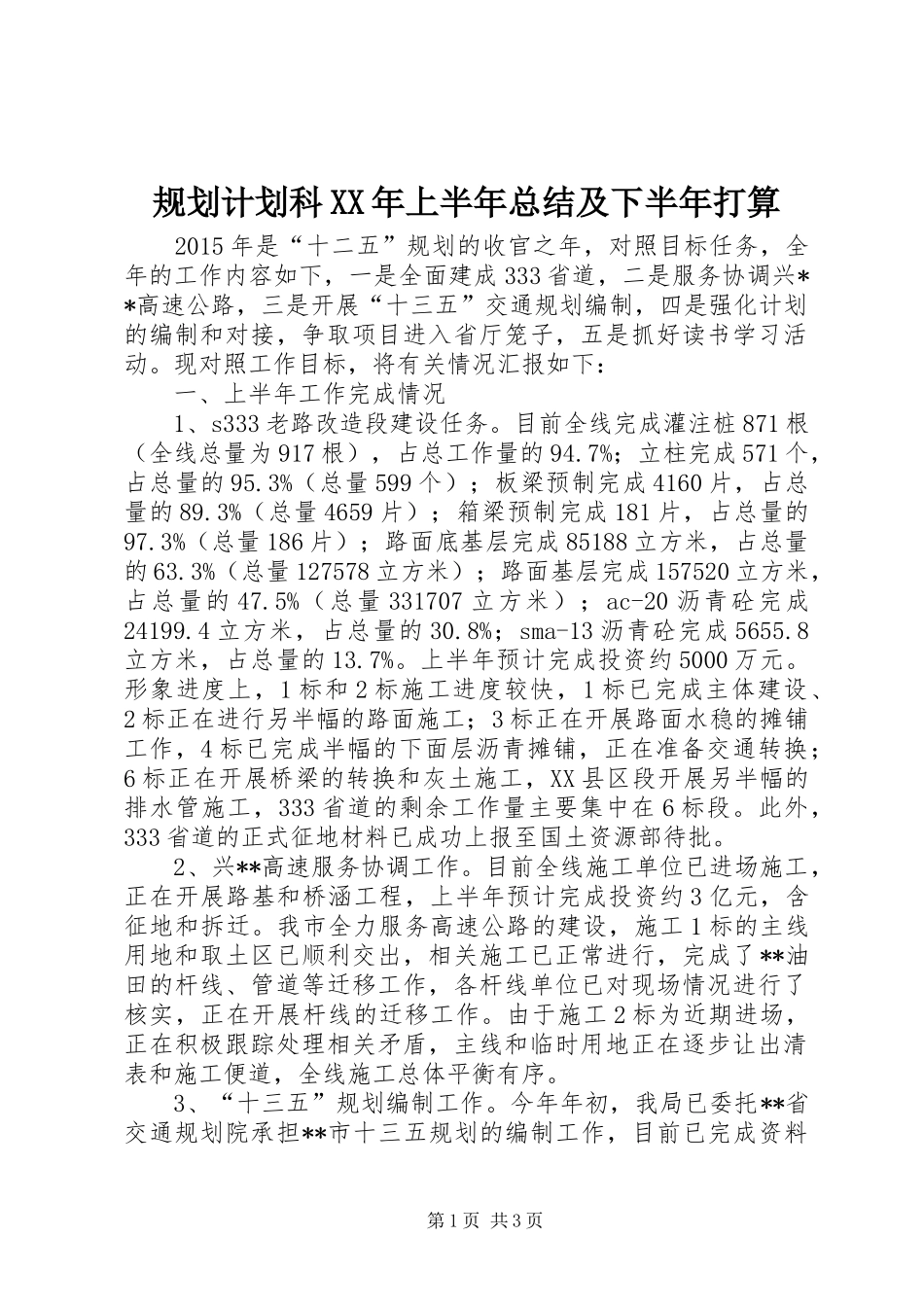

规划计划科XX年上半年总结及下半年打算2015年是“十二五”规划的收官之年,对照目标任务,全年的工作内容如下,一是全面建成333省道,二是服务协调兴**高速公路,三是开展“十三五”交通规划编制,四是强化计划的编制和对接,争取项目进入省厅笼子,五是抓好读书学习活动
现对照工作目标,将有关情况汇报如下:一、上半年工作完成情况1、s333老路改造段建设任务
目前全线完成灌注桩871根(全线总量为917根),占总工作量的94
7%;立柱完成571个,占总量的95
3%(总量599个);板梁预制完成4160片,占总量的89
3%(总量4659片);箱梁预制完成181片,占总量的97
3%(总量186片);路面底基层完成85188立方米,占总量的63
3%(总量127578立方米);路面基层完成157520立方米,占总量的47
5%(总量331707立方米);ac-20沥青砼完成24199
4立方米,占总量的30
8%;sma-13沥青砼完成5655
8立方米,占总量的13
上半年预计完成投资约5000万元
形象进度上,1标和2标施工进度较快,1标已完成主体建设、2标正在进行另半幅的路面施工;3标正在开展路面水稳的摊铺工作,4标已完成半幅的下面层沥青摊铺,正在准备交通转换;6标正在开展桥梁的转换和灰土施工,XX县区段开展另半幅的排水管施工,333省道的剩余工作量主要集中在6标段
此外,333省道的正式征地材料已成功上报至国土资源部待批
2、兴**高速服务协调工作
目前全线施工单位已进场施工,正在开展路基和桥涵工程,上半年预计完成投资约3亿元,含征地和拆迁
我市全力服务高速公路的建设,施工1标的主线用地和取土区已顺利交出,相关施工已正常进行,完成了**油田的杆线、管道等迁移工作,各杆线单位已对现场情况进行了核实,正在开展杆线的迁移工作
由于施工2标为近期进场,正在积极跟踪处理相关矛
