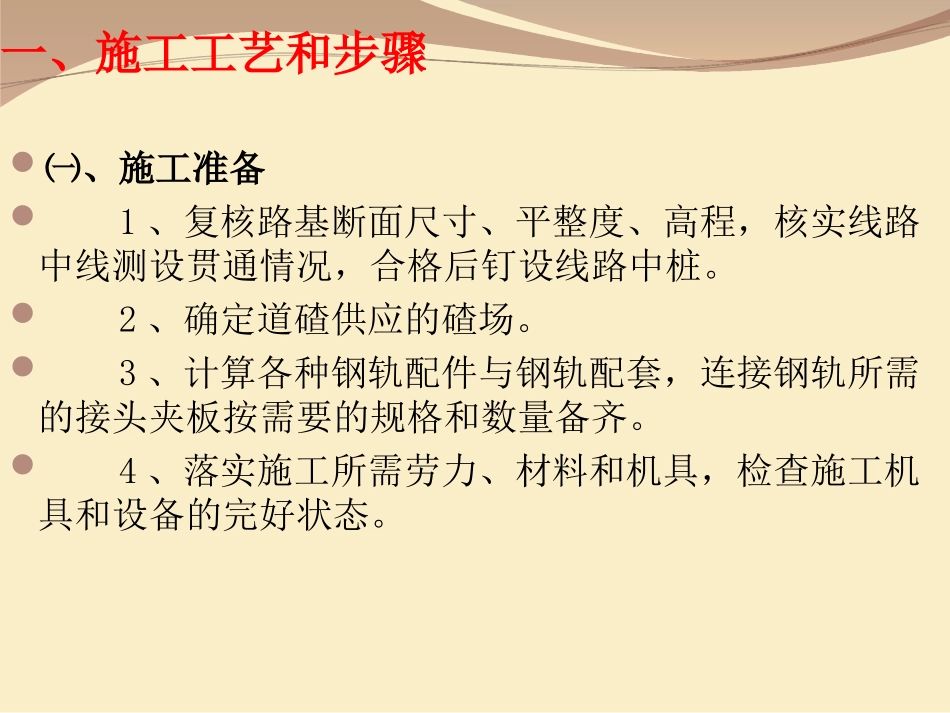

铁路轨道铺轨施工第七组徐兴礼孙方方吴继祥赖荟先人工铺轨的主要内容一、施工工艺和步骤二、机具设备配备三、人员配备四、技术标准视频一、施工工艺和步骤㈠、施工准备1、复核路基断面尺寸、平整度、高程,核实线路中线测设贯通情况,合格后钉设线路中桩
2、确定道碴供应的碴场
3、计算各种钢轨配件与钢轨配套,连接钢轨所需的接头夹板按需要的规格和数量备齐
4、落实施工所需劳力、材料和机具,检查施工机具和设备的完好状态
㈢、人工铺轨1、散布轨枕、钢轨所用砼枕及轨料卸车后,轨枕进行硫磺锚固,平板车倒运,人工摆枕,按设计数量散布均匀
采取人工撬拉的办法使轨枕中心位置对准线路中线,并使轨枕与线路中线垂直,在定位枕端拉上麻绳,其余轨枕用撬棍按轨枕间距大致拨正摆齐
2、硫磺锚固硫磺锚固是组装轨节最重要工序之一,常用材料为硫磺、水泥、砂子、石蜡
硫磺锚固配合比为:硫磺:砂子:水泥:石蜡=1:(1~1
3、人工铺轨根据配轨计算表,开始铺设钢轨,根据设计要求确定非标轨长度,铺轨时要预留轨缝
一般新铺轨道的高低不平,方向不顺,经整道顺直后,轨缝将缩小,所以铺轨时预留轨缝要大于设计轨缝,一般加大值为2mm左右
4、整道整道作业内容有放起道桩、方正轨枕、串入道碴、起拨轨道、全面捣固,调匀轨缝、填满轨枕盒道碴,清除散落的道碴,修整道床边坡等
起道:采用人工起道时,以直线左股、曲线里股为标准股,按要求的高度起好,并在轨下串实道碴
拨道:拨道一般施用6~8个拨道器,均匀分布在两根钢轨的同侧,每台拨道器相距3个枕木空
捣固:为保持道床的稳定和轨枕水平,必须捣实轨枕下的道碴,使其紧密
二、机具设备配备撬棍、道镐、起道机、液压捣固机、道碴叉、钯镐、轨缝调整器、道尺、拨道器及扳手
撬棍道镐起道机液压捣固机道碴叉道尺轨缝调整器拨道器
