土羊高速公路通信管道施工组织设计第一章工程概况一、概述本工程位于大连市大连湾通过土城子枢纽互通立交与沈大高速公路及丹大——沈大连接线相连,终点位于大连市五十八中学附近,通向旅顺羊头洼港,全长约25公里
主要工程含干线通信管道埋设、管道过桥、外场设施的预埋钢管及管道进户等;人手孔安装施工
管道采用高密度聚乙烯塑料硅芯管(HDPE管)沿全线敷设,进收费站由主干线管道向路单侧预埋钢管
二、工程特点1.施工项目为雨季外场作业,受天气与气候制约,要做好防雨和防暑的准备,并因时安排各施工项目,控制各工程项目的施工进度
2.工程质量直接影响到今后通信系统的光电缆敷设和系统的维护管理,质量要求高
3.在运营中的高速公里中间施工,需搞好防护工作,对安全要求高
第二章施工总体安排一、施工组织管理目标施工组织管理总体目标:质量最好,进度最快,效益最高,工程最廉
1.质量目标本工程确保创省优、部优,达到国内同类高速公路建设一流水平;原材料合格率100%;主要设备材料合格率100%;砂浆、砼试件强度合格率100%;分项工程(工序)检查合格率100%,优良率95%以上,保证分部工程优良率达到90%,确保单位工程优良率达到90%达上
整个建设项目优良率达到90%以上
杜绝重大质量事故,消除隐患,严格控制各类事故发生

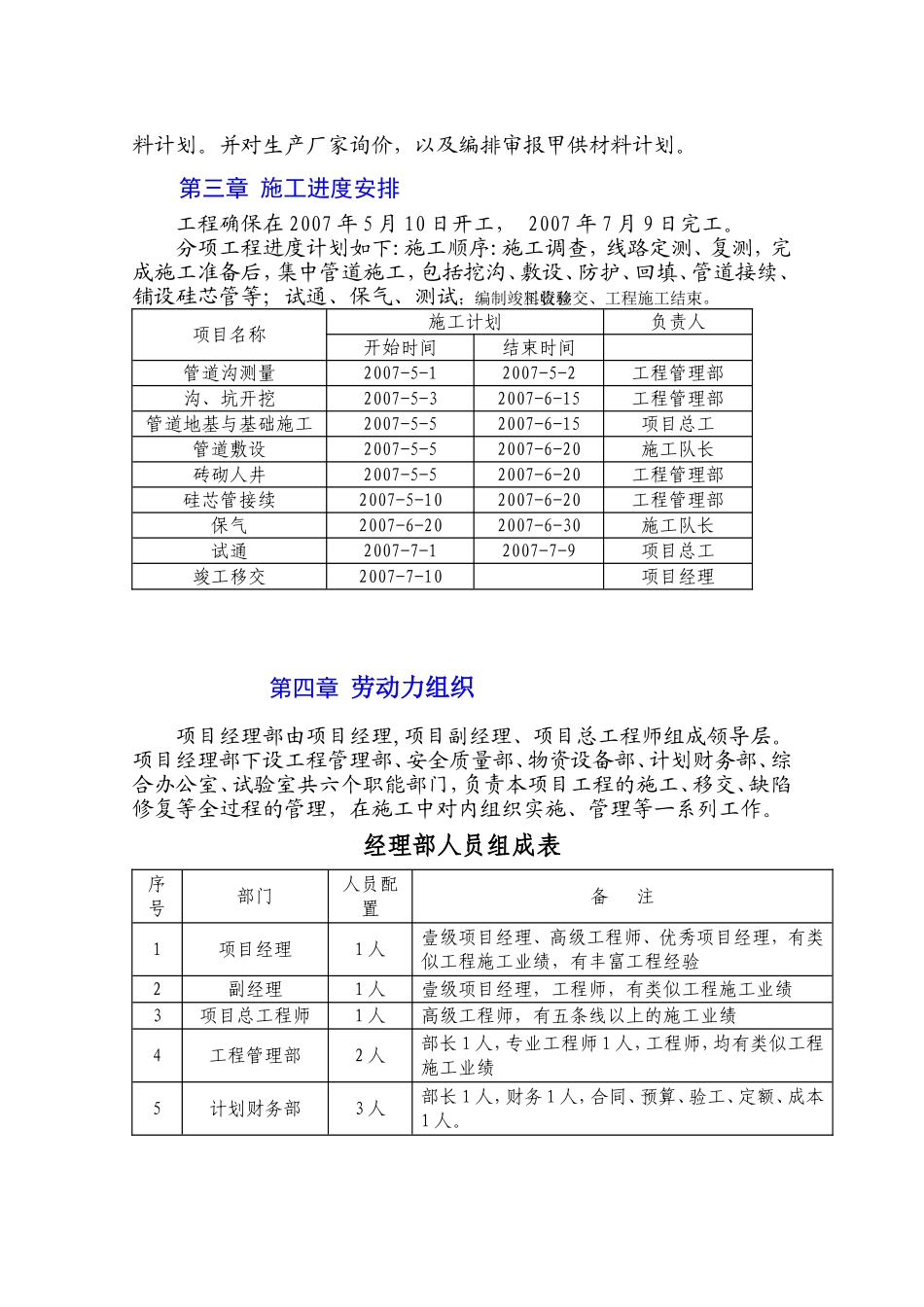

2.工期目标2007年5月10日开工,2007年7月9日完工,施工工期60天,满足业主工期目标
3.安全目标杜绝因公死亡事故,严防桥梁高空坠落、火灾和交通事故等各类事故发生

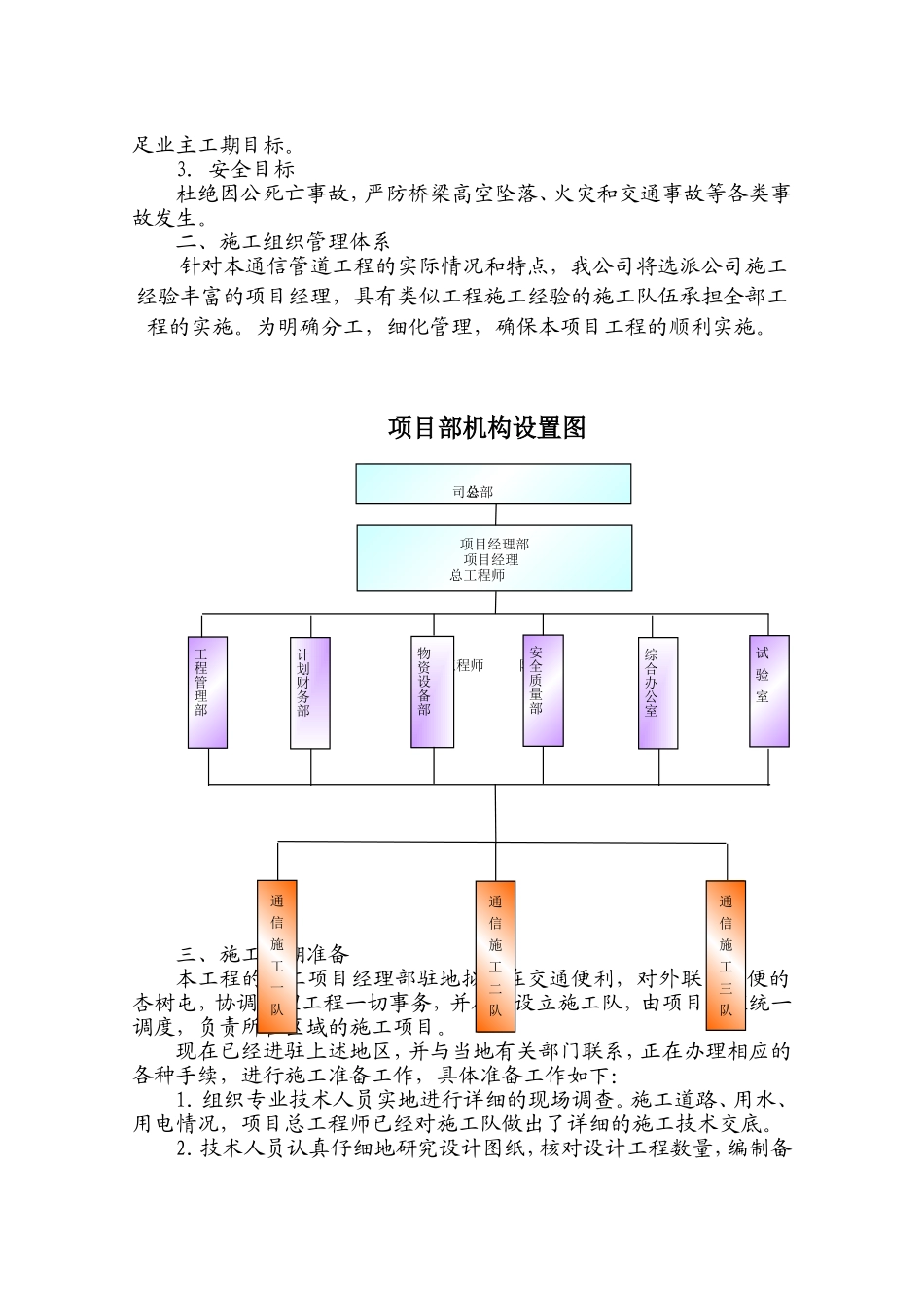

二、施工组织管理体系针对本通信管道工程的实际情况和特点,我公司将选派公司施工经验丰富的项目经理,具有类似工程施工经验的施工队伍承担全部工程的实施
为明确分工,细化管理,确保本项目工程的顺利实施
项目部机构设置图三、施工前期准备本工程的施工项目经理部驻地拟定在交通便利,对外联系方便的杏树屯,协调处理工程一切事务,并在此设立
