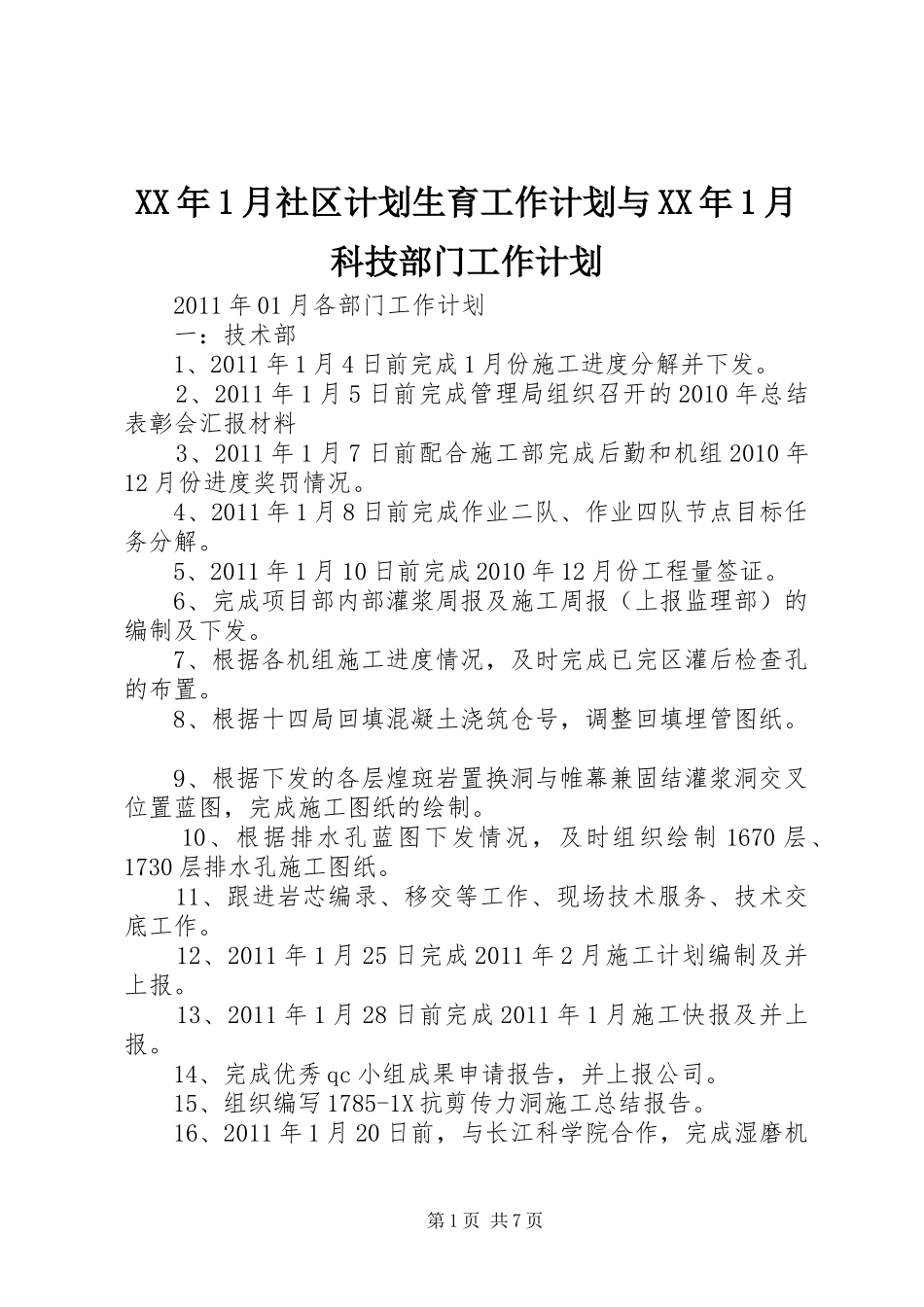

XX年1月社区计划生育工作计划与XX年1月科技部门工作计划2011年01月各部门工作计划一:技术部1、2011年1月4日前完成1月份施工进度分解并下发
2、2011年1月5日前完成管理局组织召开的2010年总结表彰会汇报材料3、2011年1月7日前配合施工部完成后勤和机组2010年12月份进度奖罚情况
4、2011年1月8日前完成作业二队、作业四队节点目标任务分解
5、2011年1月10日前完成2010年12月份工程量签证
6、完成项目部内部灌浆周报及施工周报(上报监理部)的编制及下发
7、根据各机组施工进度情况,及时完成已完区灌后检查孔的布置
8、根据十四局回填混凝土浇筑仓号,调整回填埋管图纸
9、根据下发的各层煌斑岩置换洞与帷幕兼固结灌浆洞交叉位置蓝图,完成施工图纸的绘制
10、根据排水孔蓝图下发情况,及时组织绘制1670层、1730层排水孔施工图纸
11、跟进岩芯编录、移交等工作、现场技术服务、技术交底工作
12、2011年1月25日完成2011年2月施工计划编制及并上报
13、2011年1月28日前完成2011年1月施工快报及并上报
14、完成优秀qc小组成果申请报告,并上报公司
15、组织编写1785-1X抗剪传力洞施工总结报告
16、2011年1月20日前,与长江科学院合作,完成湿磨机第1页共7页使用、维护、维修培训工作并在日后使用中进行跟踪

17、2011年1月30日前,完成湿磨细水泥(0
5:1)湿磨次数(0、1、3、5次)对浆材部分性能影响试验(除28d抗压强度、抗渗强度外)
18、完成领导交办的其它工作
二:质量部1、计划完成1月份《质量月报》、《检测月报》的编制及上报
2、计划完成2010年12月份主要项目施工质量考核中质量问题整改及计划报告的编制及上报
3、计划完成1月份各机组质量考评的统计

4、计划完成对已出物探报告的部位及时进行单元评定
