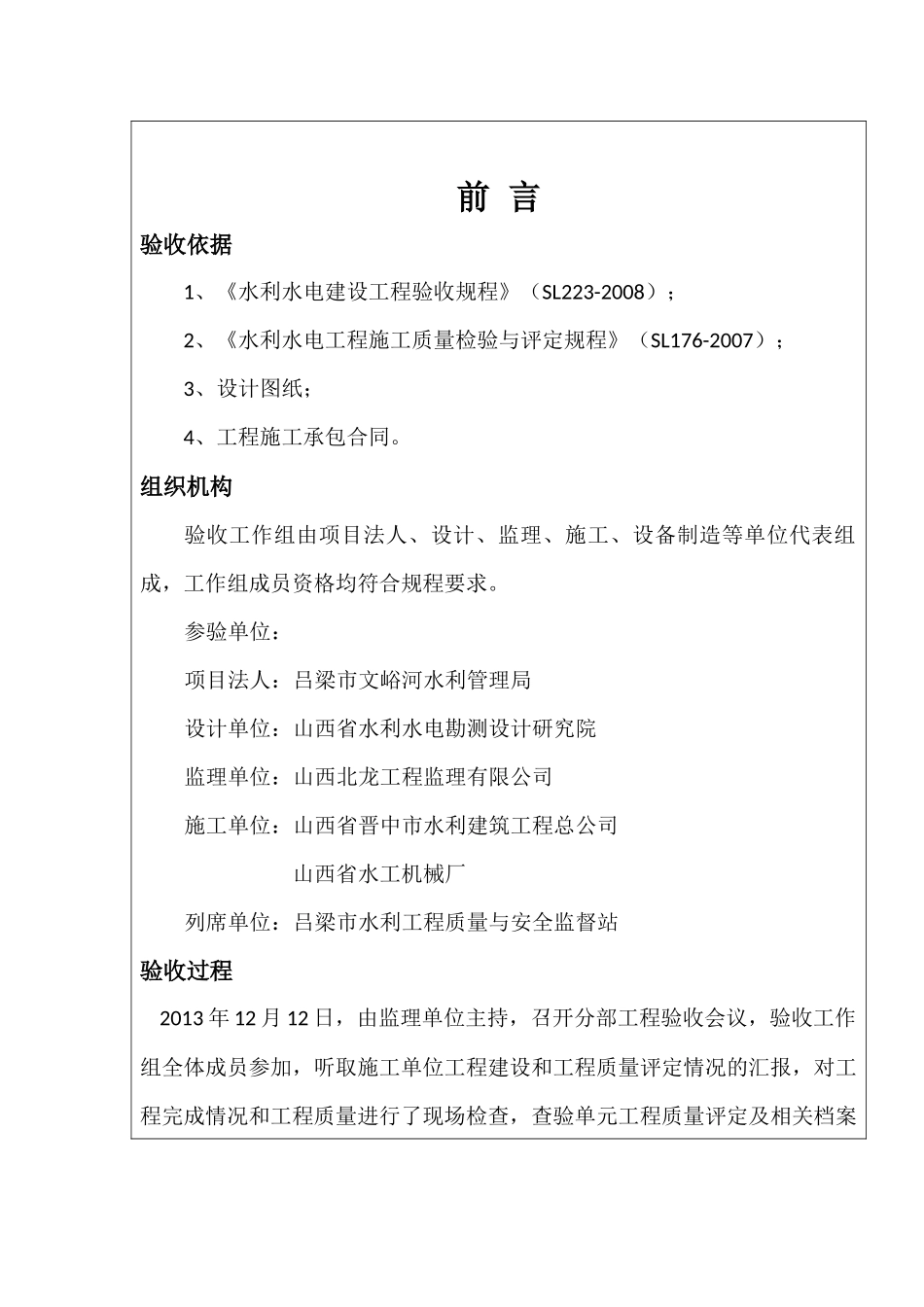

编号:第一分部文峪河古贤闸除险加固工程节制闸工程(2-1)分部工程验收鉴定书单位工程名称:文峪河古贤闸除险加固工程(合同编号:WYHGXZCXJGGC-JZ-TJ-002)文峪河古贤闸除险加固工程分部工程验收工作组二O一三年十二月前言验收依据1、《水利水电建设工程验收规程》(SL223-2008);2、《水利水电工程施工质量检验与评定规程》(SL176-2007);3、设计图纸;4、工程施工承包合同
组织机构验收工作组由项目法人、设计、监理、施工、设备制造等单位代表组成,工作组成员资格均符合规程要求
参验单位:项目法人:吕梁市文峪河水利管理局设计单位:山西省水利水电勘测设计研究院监理单位:山西北龙工程监理有限公司施工单位:山西省晋中市水利建筑工程总公司山西省水工机械厂列席单位:吕梁市水利工程质量与安全监督站验收过程2013年12月12日,由监理单位主持,召开分部工程验收会议,验收工作组全体成员参加,听取施工单位工程建设和工程质量评定情况的汇报,对工程完成情况和工程质量进行了现场检查,查验单元工程质量评定及相关档案资料
验收组讨论形成一致意见,通过分部工程验收

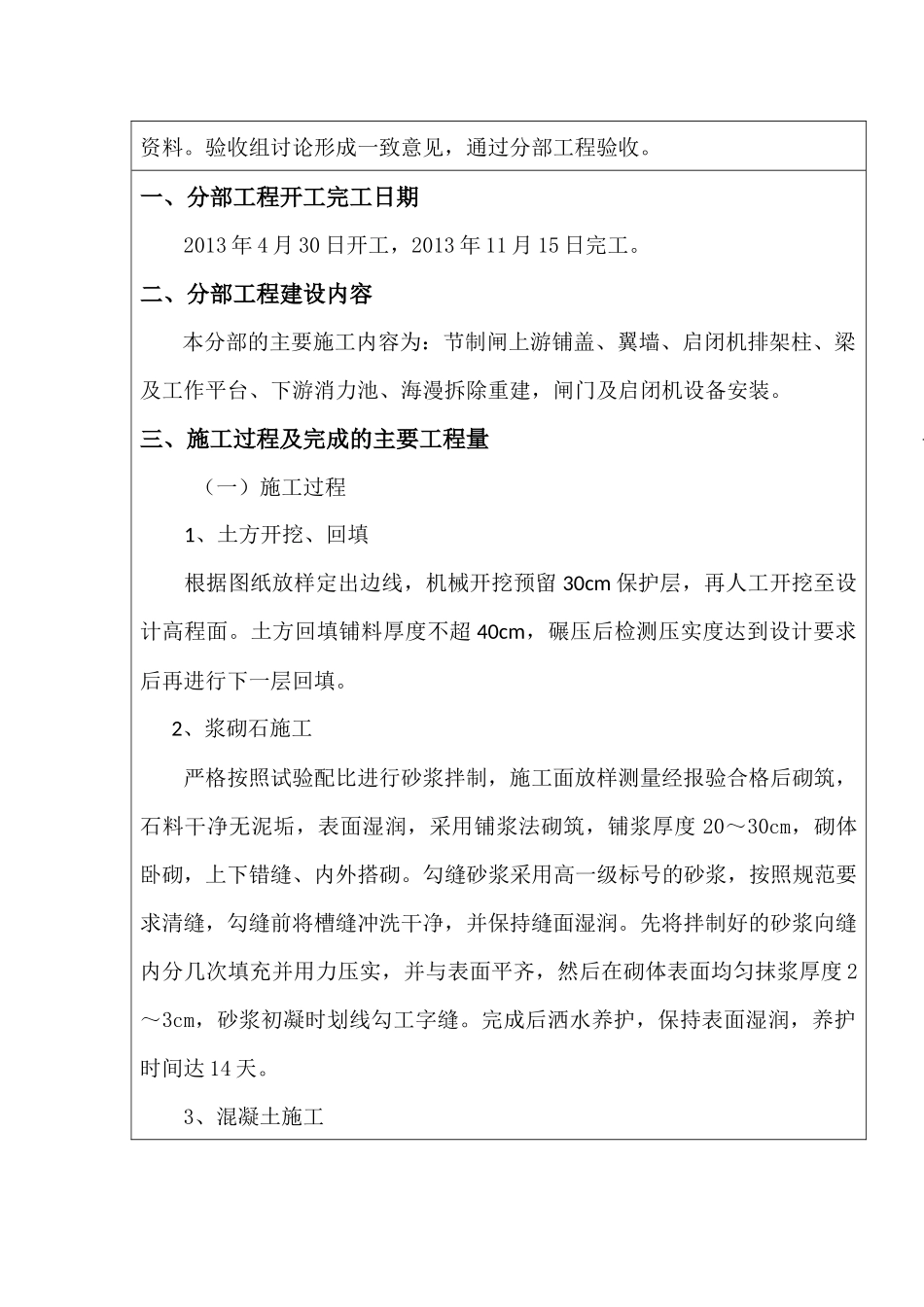

一、分部工程开工完工日期2013年4月30日开工,2013年11月15日完工
二、分部工程建设内容本分部的主要施工内容为:节制闸上游铺盖、翼墙、启闭机排架柱、梁及工作平台、下游消力池、海漫拆除重建,闸门及启闭机设备安装
三、施工过程及完成的主要工程量(一)施工过程1、土方开挖、回填根据图纸放样定出边线,机械开挖预留30cm保护层,再人工开挖至设计高程面
土方回填铺料厚度不超40cm,碾压后检测压实度达到设计要求后再进行下一层回填
2、浆砌石施工严格按照试验配比进行砂浆拌制,施工面放样测量经报验合格后砌筑,石料干净无泥垢,表面湿润,采用铺浆法砌筑,铺浆厚度20~30cm,砌体卧砌,上下错缝、内外搭砌
勾缝砂浆采用高一级标
