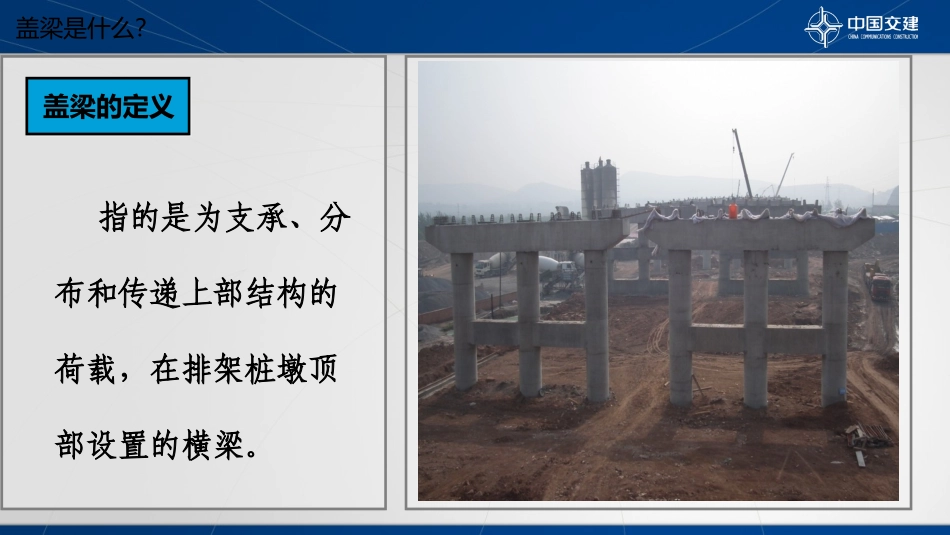

盖梁施工让世界更畅通盖梁是什么?指的是为支承、分布和传递上部结构的荷载,在排架桩墩顶部设置的横梁。盖梁的定义测量放样安装底模绑焊钢筋养护浇注砼拆模板盖梁支撑支立侧模支座垫石拆除底模检查验收盖梁盖梁施工工艺盖梁支撑横穿法预埋法抱箍法支架法贝雷架叠加法传力途径简单明确,不存在支架下沉的问题。适合高桥墩的盖梁施工。对方木需要量很少。优点盖梁支撑——横穿法:在墩柱内预先埋设预留孔,在孔中穿入型钢并锁定型钢,由型钢支撑支架、模板及整个盖梁的重量。缺点埋设预留孔,振捣不便。影响墩柱的外观质量。对墩身结构完整性造成破坏。盖梁支撑——横穿法:横穿法施工工艺流程:预埋管道(塑胶PVC管)→穿钢棒→搭设贝雷架平台→盖梁铺底模→测量放样→盖梁钢筋绑扎→盖梁装模→模板验收→浇筑砼施工→拆模→养生→验收盖梁支撑——横穿法:与横穿法体系一样,支架、模板及整个盖梁的重量通过钢支撑及预埋钢板传至墩柱、由墩柱承受,传力途径简单明确,不存在支架下沉的问题而且也不用破坏钢模的问题。适合高桥墩的盖梁施工。对方木需要量很少。优点盖梁支撑——预埋法:缺点埋设预埋钢板要消耗大量的钢材,预埋件不能重复利用,很不经济。钢支撑的焊接工作量很大,且对对焊接质量的要求也比较高,而且盖梁施工完后要对墩柱外观进行处理,不但费工费时而且较难保证质量。在墩柱中预埋钢板,拆模后在预埋钢板上焊接钢支撑,由它来承受支架、模板及整个盖梁的重量盖梁支撑——预埋法:预埋钢板法施工工艺:预埋钢板→焊接牛腿→搭设贝雷架平台→安装底模→修凿接头砼→盖梁底模测量放样→调整底模→盖梁钢筋绑扎→安装盖梁侧模→盖梁砼浇筑施工→拆模→养生→验收盖梁支撑——预埋法:支架的形式及高低可根据墩周围的地形和墩柱的高度等随机变化,方法灵活适合高桥墩的盖梁施工。不用在墩柱上设置预埋件,不会对墩柱外观造成影响。优点盖梁支撑——支架法:支架法施工目前用得较多的一种方法。支架可用万能杆件也可采用钢管支架搭设。盖梁施工的所有临时设施重量及盖梁重量均由支架承受,直接传到地面。对地基的承载力要求比较高,均需要对地基进行压实,对软土地基还需要浇筑砼地坪。地基的处理稍有不慎,即造成支架整体下沉,严重影响盖梁的施工质量。墩柱较高时,必须对支架进行预压以消除非弹性变形,这需要消耗大量人力物力。由于墩柱高度的变化而调整底模高度;对于钢管支架,从经济上讲都是不合算的,而且还要大量不必要的人力。墩柱较高时,支架庞大,需要巨额投入而且安装支架费时耗力。水中施工无系梁桥墩时,支架法很难用得上。缺点盖梁支撑——支架法:盖梁支撑——支架法:支架法施工工艺流程:地基处理→搭设支架→铺盖梁底模→底模翼板模放样→调节模板→盖梁钢筋制作→安装侧端模板→模板验收→盖梁浇筑砼施工→拆模→养生→验收盖梁支撑——支架法:盖梁支撑——支架法:支架搭设①施工测量在盖梁支架搭设施工前,首先测设出盖梁纵轴线和桥墩横轴线,放出设计盖梁中心线,再将盖梁的平面尺寸控制坐标点投影到地面,测出钢管支撑的平面位置后,再将平面坐标点向空间投测。②钢管支架搭设方式钢管支架搭设在支架基础处理完成并达到混凝土设计强度后进行。具体搭设方式是:先人工放出立杆安装线及位置,人工摆放扫地杆,再逐根逐排安装立杆,并使用扣件将立杆与扫地杆连接固定。然后根据横杆布置间距由下向上安装横杆并使用扣件与立杆连接固定,在横杆安装同时加设剪刀撑。在使用对接扣件接长立杆并按照上述相同方法安装横杆、剪刀撑。根据测量放出标高调整顶面标高,高的立杆使用气割割除,最后安装调整顶托调整其顶面标高满足要求后安装底模横梁、次梁及底板竹胶板。③门型支架搭设门型支架钢管桩基础采用钢筋混凝土条形基础,在混凝土顶面预埋钢管桩预埋件。测量放出钢管桩安装线,使用吊车起吊安装钢管桩立柱,调整其垂直度满足要求,与预埋件焊接固定。在钢结构加工场完成平联及纵横梁加工,按照设计位置逐根安装焊接,盖梁支撑——支架法:支架预压安装模板前,要对支架进行压预。目的:①检查支架的安全性...
