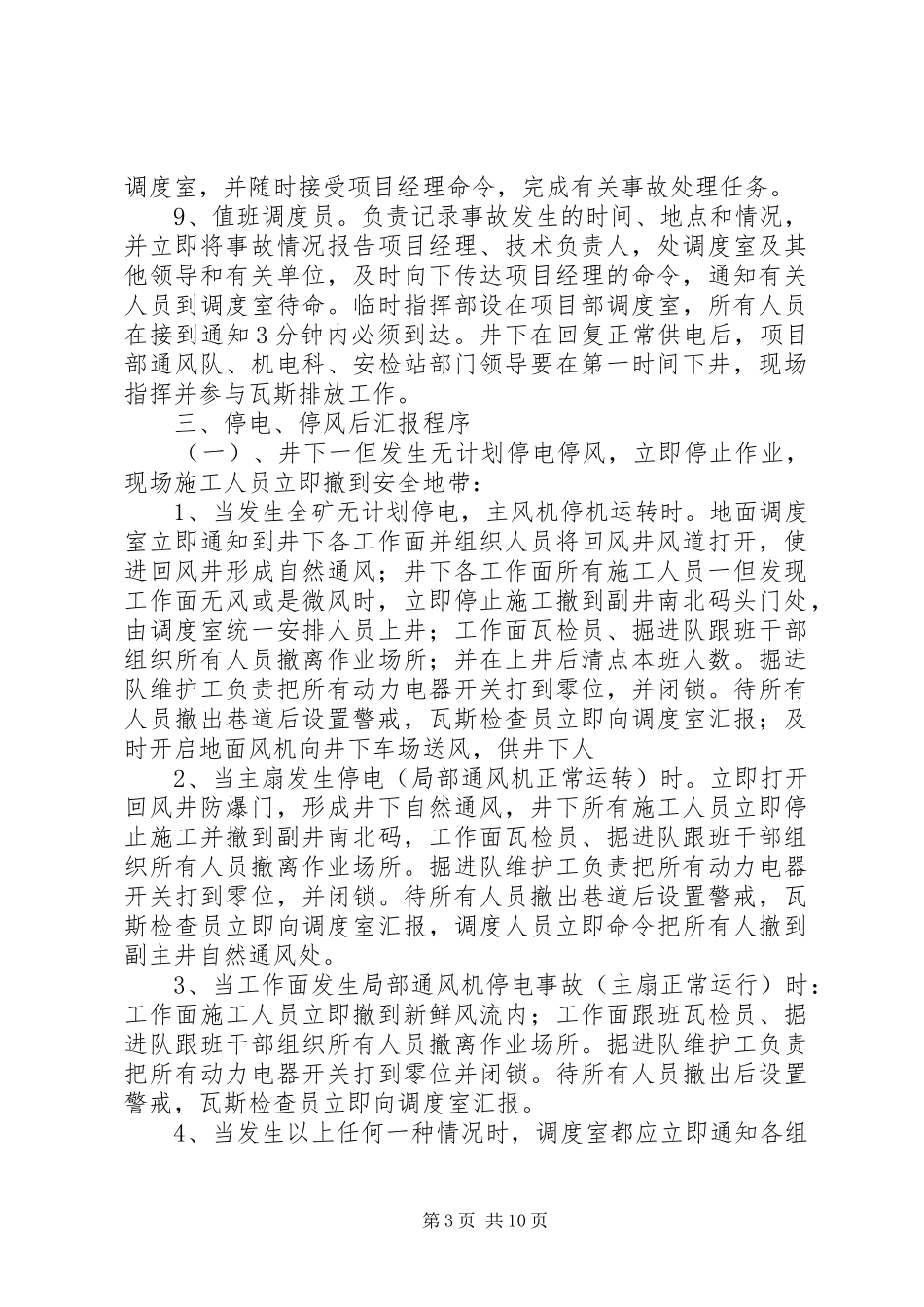

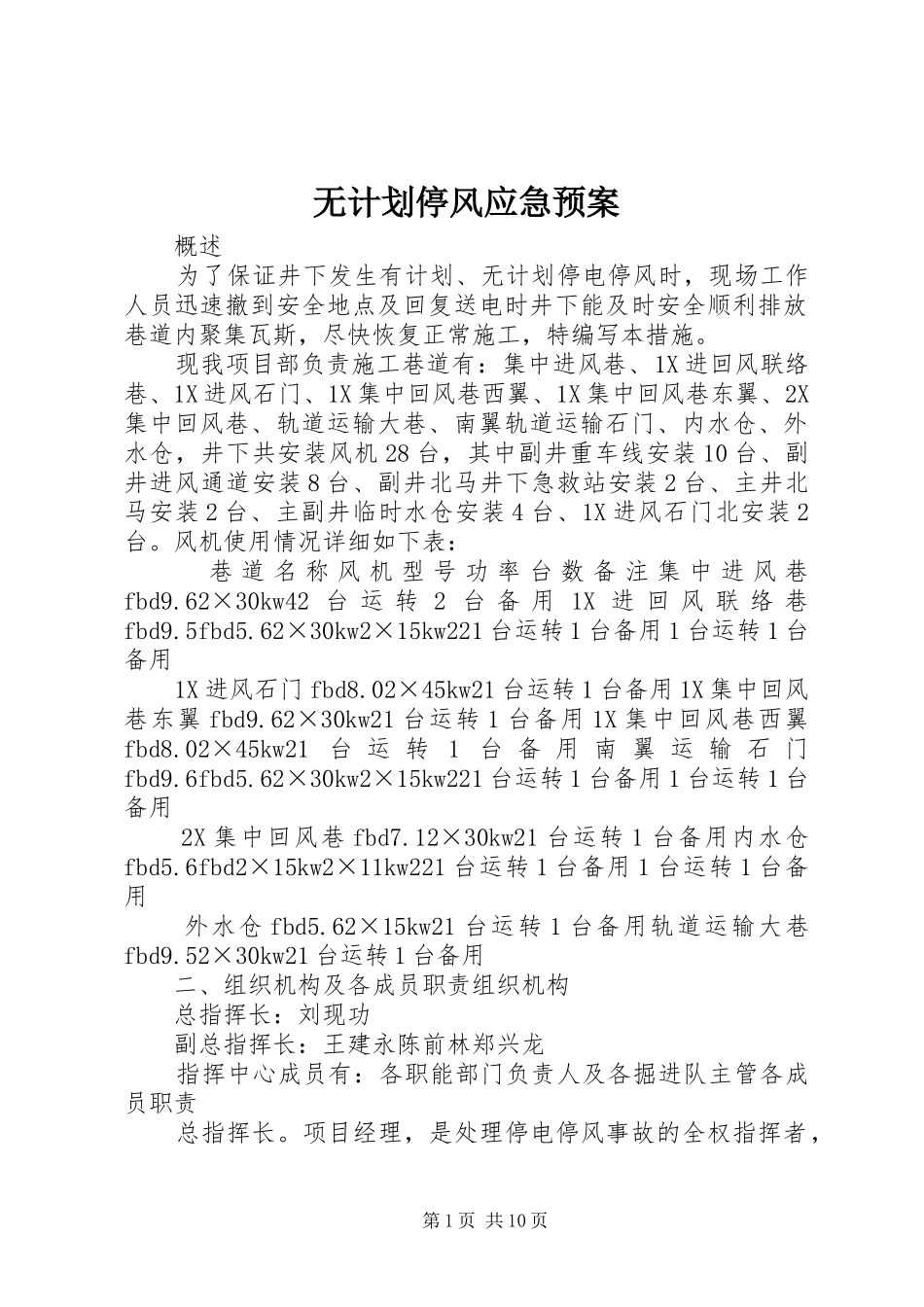

无计划停风应急预案概述为了保证井下发生有计划、无计划停电停风时,现场工作人员迅速撤到安全地点及回复送电时井下能及时安全顺利排放巷道内聚集瓦斯,尽快恢复正常施工,特编写本措施
现我项目部负责施工巷道有:集中进风巷、1X进回风联络巷、1X进风石门、1X集中回风巷西翼、1X集中回风巷东翼、2X集中回风巷、轨道运输大巷、南翼轨道运输石门、内水仓、外水仓,井下共安装风机28台,其中副井重车线安装10台、副井进风通道安装8台、副井北马井下急救站安装2台、主井北马安装2台、主副井临时水仓安装4台、1X进风石门北安装2台
风机使用情况详细如下表:巷道名称风机型号功率台数备注集中进风巷fbd9
62×30kw42台运转2台备用1X进回风联络巷fbd9
62×30kw2×15kw221台运转1台备用1台运转1台备用1X进风石门fbd8
02×45kw21台运转1台备用1X集中回风巷东翼fbd9
62×30kw21台运转1台备用1X集中回风巷西翼fbd8
02×45kw21台运转1台备用南翼运输石门fbd9
62×30kw2×15kw221台运转1台备用1台运转1台备用2X集中回风巷fbd7
12×30kw21台运转1台备用内水仓fbd5
6fbd2×15kw2×11kw221台运转1台备用1台运转1台备用外水仓fbd5
62×15kw21台运转1台备用轨道运输大巷fbd9

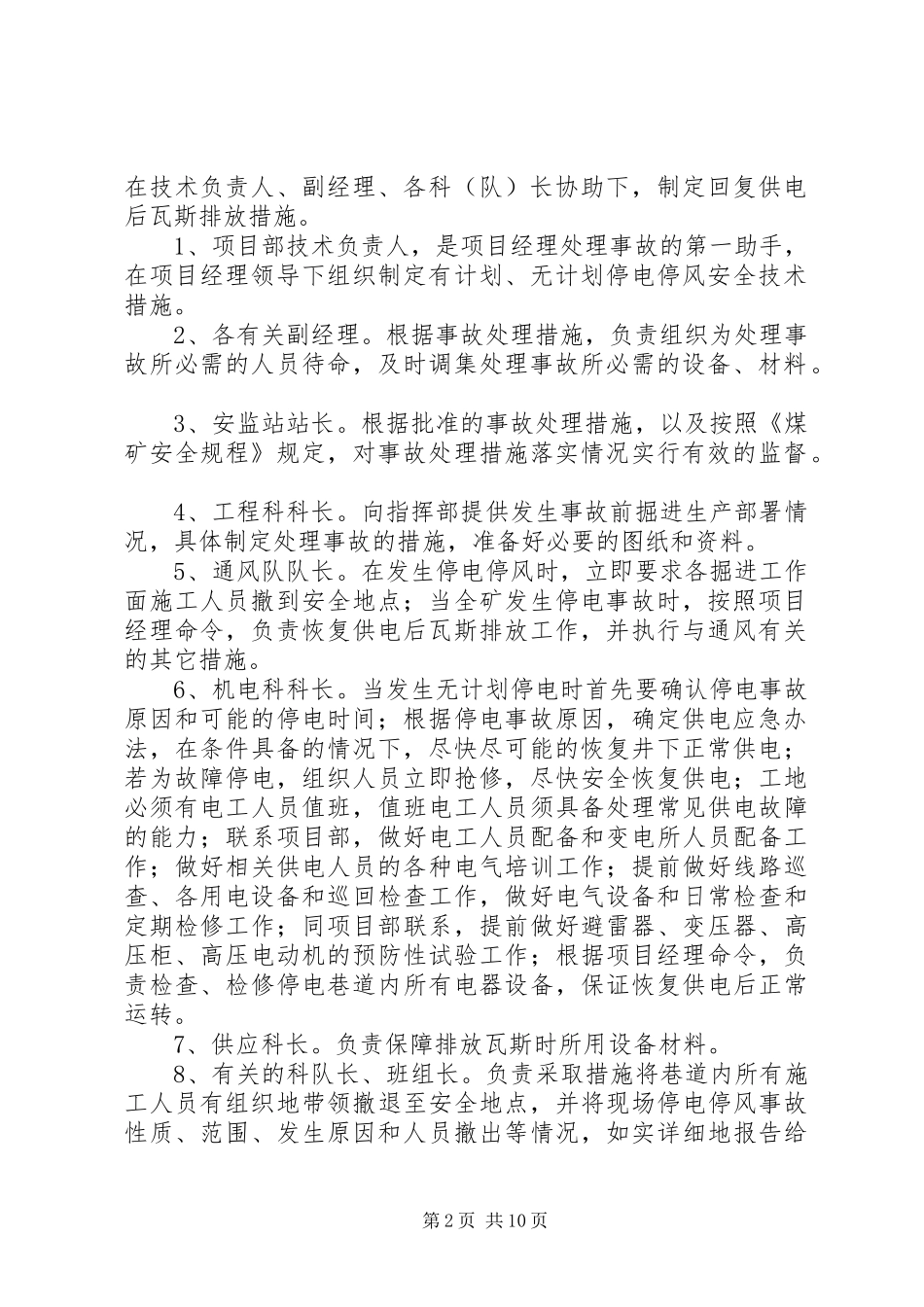

52×30kw21台运转1台备用二、组织机构及各成员职责组织机构总指挥长:刘现功副总指挥长:王建永陈前林郑兴龙指挥中心成员有:各职能部门负责人及各掘进队主管各成员职责总指挥长
项目经理,是处理停电停风事故的全权指挥者,第1页共10页在技术负责人、副经理、各科(队)长协助下,制定回复供电后瓦斯排放措施
1、项目部技术负责人,是项目经理处理事故的第一助手,在项目经理领导下组织制定有计划、无计划停电停风安全
