××理工学院东湖校区建设指挥部周工作计划②月日完成学生食堂、活动中心、办公楼桩位图
专家楼月日完成桩位图
组织落实供桩、打桩准备;(倪友德、保障部)③督促学生公寓静载试验进度
(唐雪康)⒉南片运动区
督促网球场整改工程进度
(唐雪康)⒊环路东延伸工程
认定连接道路施工方案,核准施工段各类管线的预埋工作
(秦维勇、胡桂楚)⒋号楼宿舍
房屋拆迁动工,落实完成时限,组织土建施工队进场
(秦维勇)⒌车队停车场
完成场地初步验收
(陈镇国)⒍二期工程招标:①完成图书馆、学生公寓工作量清单;(保障部)②完成招标前相关问题的落实;(保障部)③市招标办组织报名
(保障部)⒎二期准备工作:①组织图书馆装饰方案认定会;(管翔)②督促学生活动中心和食堂、办公楼、专家楼月底完成施工图;(倪友德)③体育活动中心落实初步设计时限;(倪友德)④化学实验楼确认方案并反馈
(胡桂楚)⒏跟踪落实:①体育活动中心场地拆迁户搬迁;(华正睦)②完成二期跟踪审计合同;(盛中民、保障部)③完成二期工程计划进度
(指挥部)月日—月日⒈桩基工程:①图书馆开始静载试验,月日完成;(倪友德)②学生公寓完成打桩,并进入静载试验,确保月底完成;(唐雪康)③全面完成地质钻探,组织与设计单位技术交接会
(倪友德)⒉南片运动区
网球场整改动工,确保月日完成

(唐雪第1页共4页康)⒊环路东延伸工程组织全面动工,确保基层月日全部完成
(秦维勇)⒋号宿舍楼改建
督促全面完成搬迁及设备清理,组织房屋拆迁
(秦维勇)⒌车队检修场确保月日完成

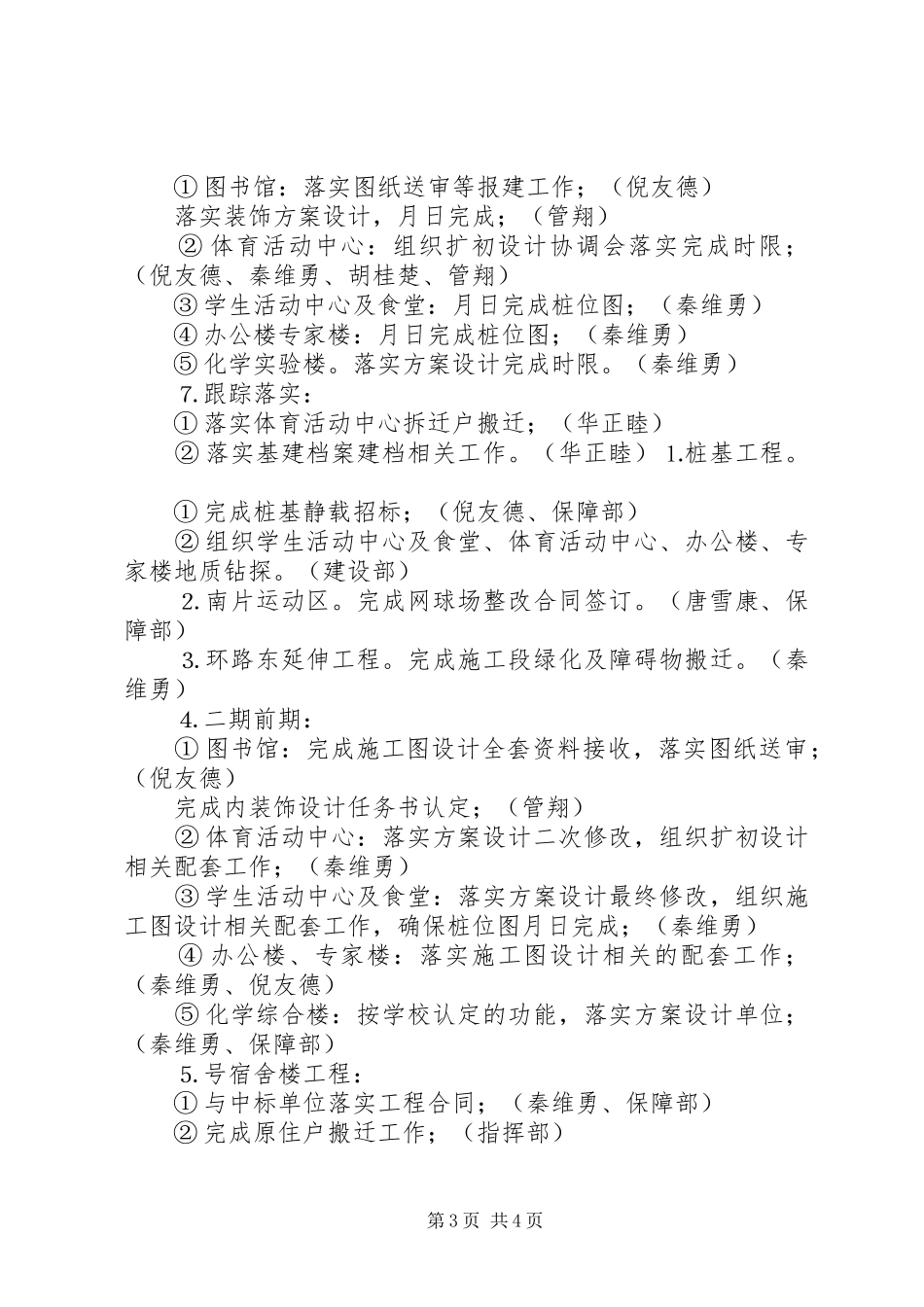

(陈镇国、秦维勇)⒍二期准备工作:①图书馆:完成报建工作;(倪友德)督促装饰方案月日完成;(管翔)②体育活动中心:落实光、声学设计单位做好扩初设计衔接;(胡桂楚、保障部)完成市消防对方案设计的认定并反馈;(倪友德)③学生活动中心及食堂、办公及专家楼:督促月日完成桩位图;(倪友德、秦维勇)④化学实验楼:落实方案
