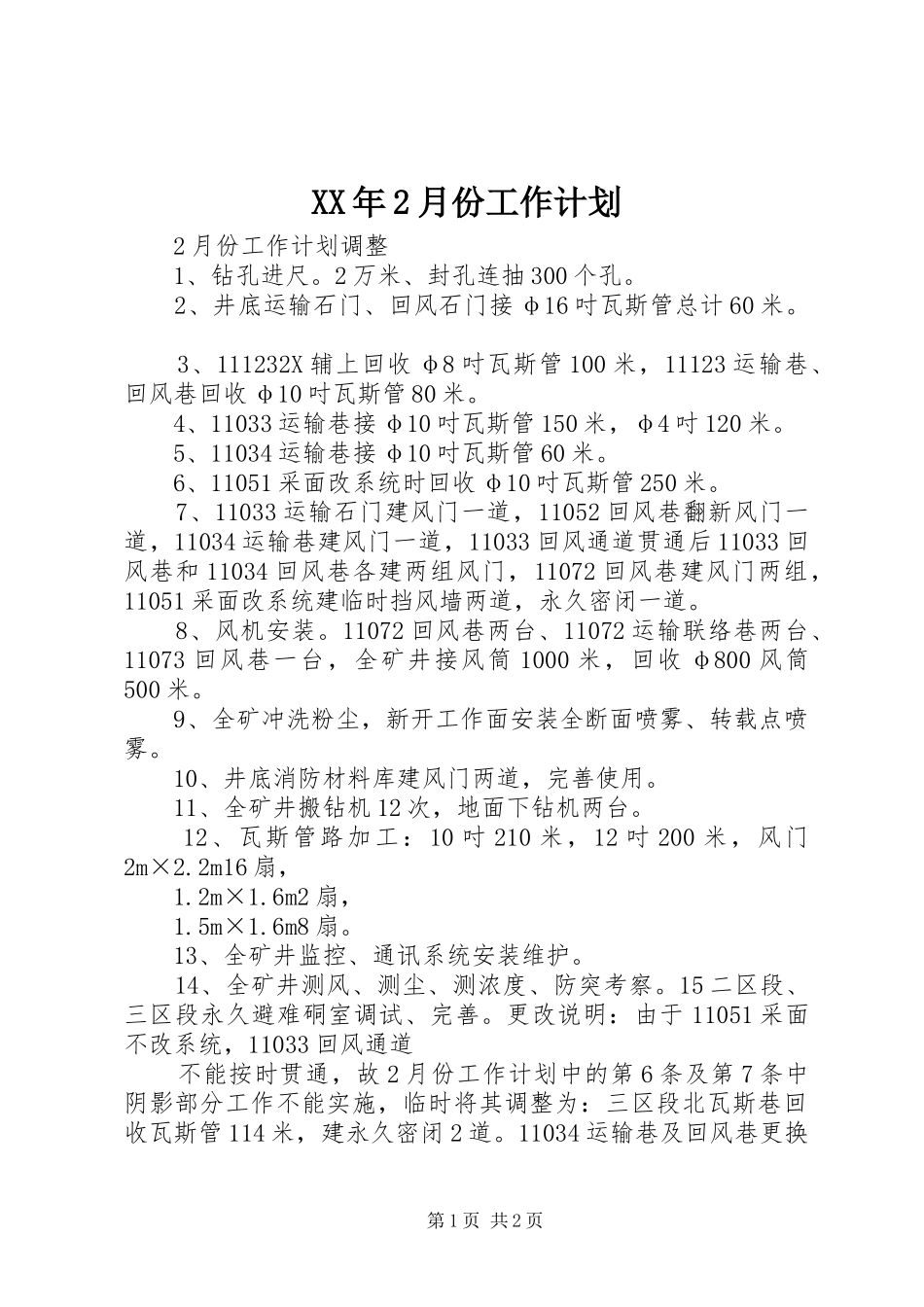

XX年2月份工作计划2月份工作计划调整1、钻孔进尺。2万米、封孔连抽300个孔。2、井底运输石门、回风石门接φ16吋瓦斯管总计60米。3、111232X辅上回收φ8吋瓦斯管100米,11123运输巷、回风巷回收φ10吋瓦斯管80米。4、11033运输巷接φ10吋瓦斯管150米,φ4吋120米。5、11034运输巷接φ10吋瓦斯管60米。6、11051采面改系统时回收φ10吋瓦斯管250米。7、11033运输石门建风门一道,11052回风巷翻新风门一道,11034运输巷建风门一道,11033回风通道贯通后11033回风巷和11034回风巷各建两组风门,11072回风巷建风门两组,11051采面改系统建临时挡风墙两道,永久密闭一道。8、风机安装。11072回风巷两台、11072运输联络巷两台、11073回风巷一台,全矿井接风筒1000米,回收φ800风筒500米。9、全矿冲洗粉尘,新开工作面安装全断面喷雾、转载点喷雾。10、井底消防材料库建风门两道,完善使用。11、全矿井搬钻机12次,地面下钻机两台。12、瓦斯管路加工:10吋210米,12吋200米,风门2m×2.2m16扇,1.2m×1.6m2扇,1.5m×1.6m8扇。13、全矿井监控、通讯系统安装维护。14、全矿井测风、测尘、测浓度、防突考察。15二区段、三区段永久避难硐室调试、完善。更改说明:由于11051采面不改系统,11033回风通道不能按时贯通,故2月份工作计划中的第6条及第7条中阴影部分工作不能实施,临时将其调整为:三区段北瓦斯巷回收瓦斯管114米,建永久密闭2道。11034运输巷及回风巷更换第1页共2页2*45kw风机2台。通风工区二〇一三年二月十七日第2页共2页
