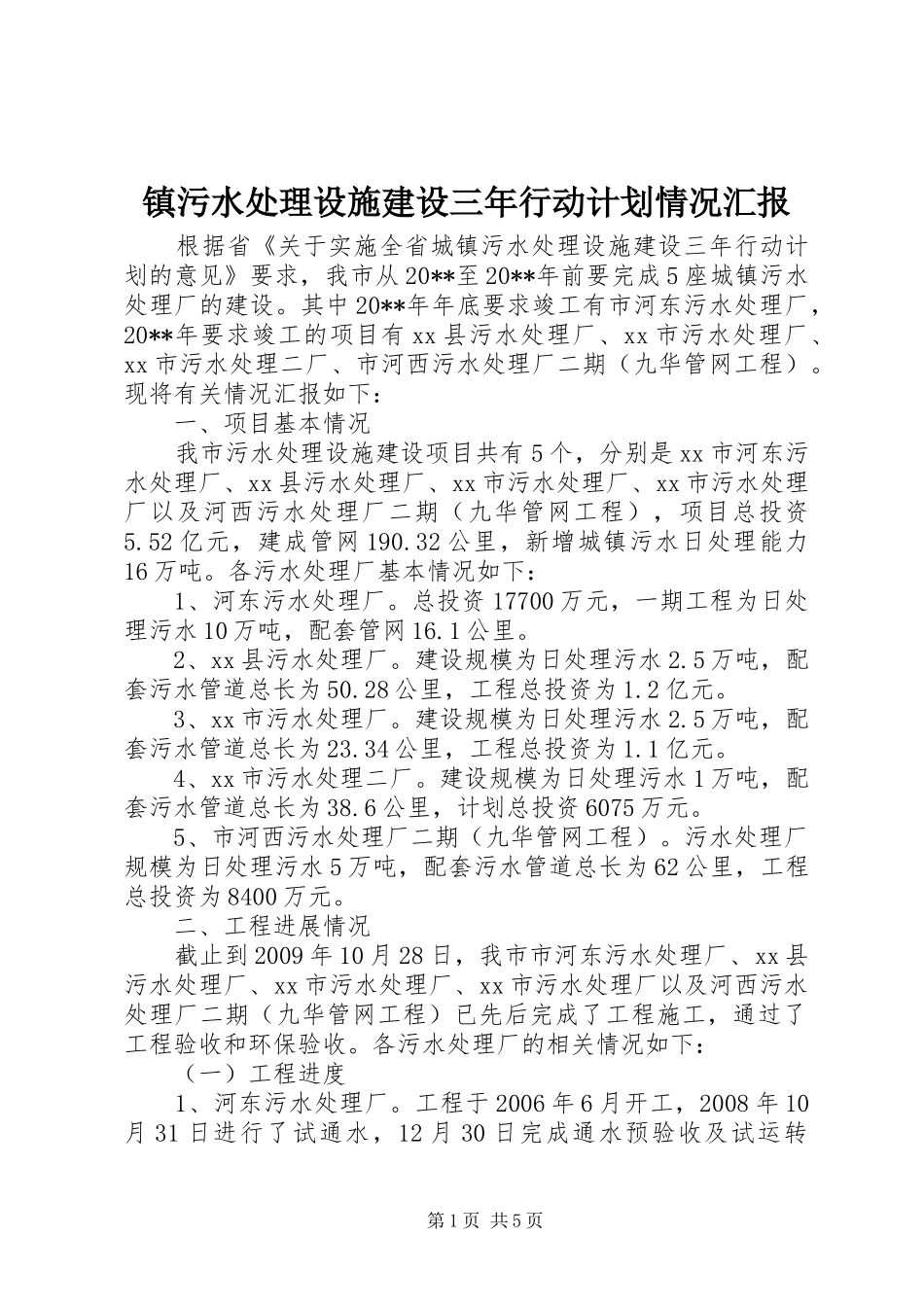

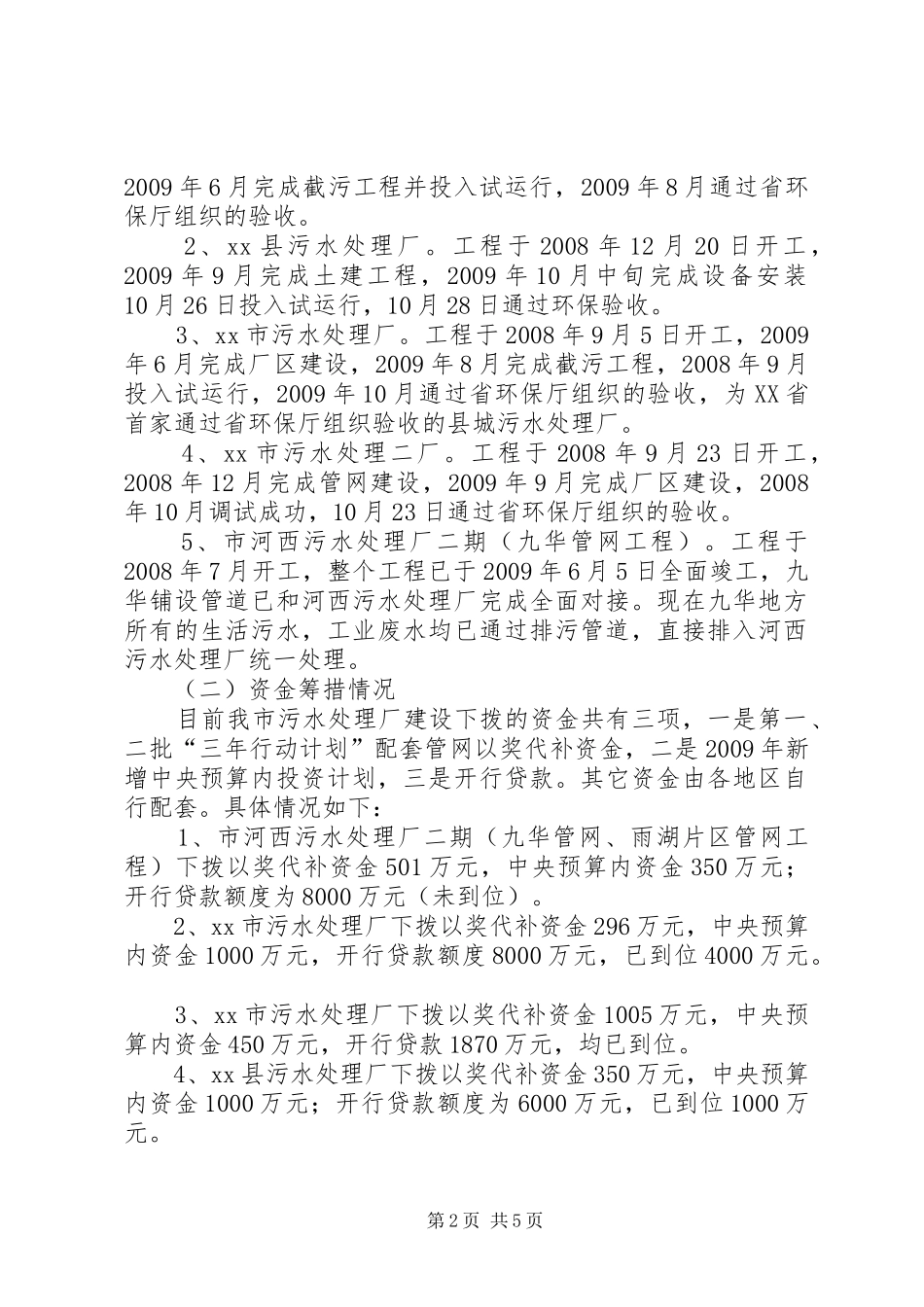

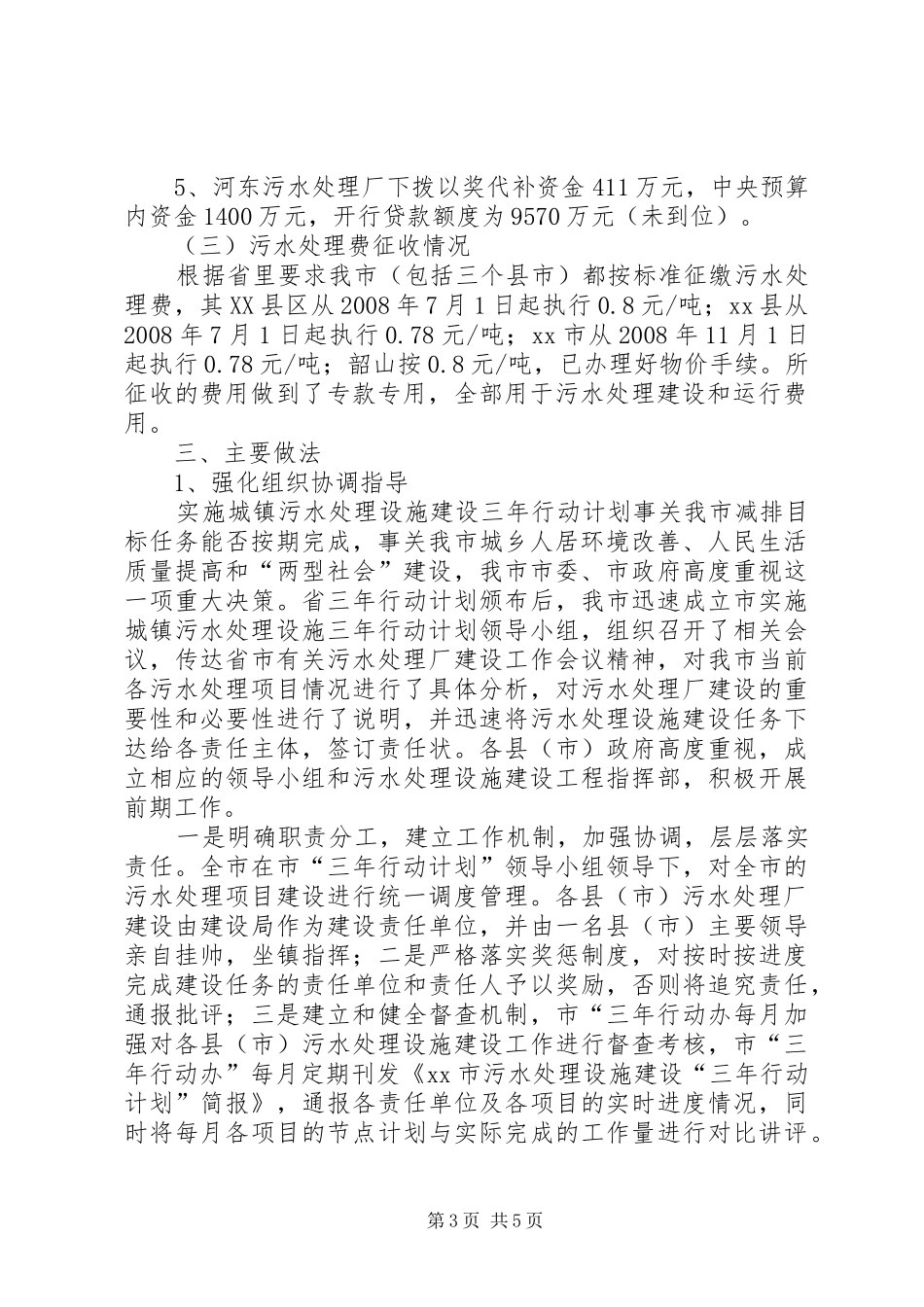

镇污水处理设施建设三年行动计划情况汇报根据省《关于实施全省城镇污水处理设施建设三年行动计划的意见》要求,我市从20**至20**年前要完成5座城镇污水处理厂的建设。其中20**年年底要求竣工有市河东污水处理厂,20**年要求竣工的项目有xx县污水处理厂、xx市污水处理厂、xx市污水处理二厂、市河西污水处理厂二期(九华管网工程)。现将有关情况汇报如下:一、项目基本情况我市污水处理设施建设项目共有5个,分别是xx市河东污水处理厂、xx县污水处理厂、xx市污水处理厂、xx市污水处理厂以及河西污水处理厂二期(九华管网工程),项目总投资5.52亿元,建成管网190.32公里,新增城镇污水日处理能力16万吨。各污水处理厂基本情况如下:1、河东污水处理厂。总投资17700万元,一期工程为日处理污水10万吨,配套管网16.1公里。2、xx县污水处理厂。建设规模为日处理污水2.5万吨,配套污水管道总长为50.28公里,工程总投资为1.2亿元。3、xx市污水处理厂。建设规模为日处理污水2.5万吨,配套污水管道总长为23.34公里,工程总投资为1.1亿元。4、xx市污水处理二厂。建设规模为日处理污水1万吨,配套污水管道总长为38.6公里,计划总投资6075万元。5、市河西污水处理厂二期(九华管网工程)。污水处理厂规模为日处理污水5万吨,配套污水管道总长为62公里,工程总投资为8400万元。二、工程进展情况截止到2009年10月28日,我市市河东污水处理厂、xx县污水处理厂、xx市污水处理厂、xx市污水处理厂以及河西污水处理厂二期(九华管网工程)已先后完成了工程施工,通过了工程验收和环保验收。各污水处理厂的相关情况如下:(一)工程进度1、河东污水处理厂。工程于2006年6月开工,2008年10月31日进行了试通水,12月30日完成通水预验收及试运转第1页共5页2009年6月完成截污工程并投入试运行,2009年8月通过省环保厅组织的验收。2、xx县污水处理厂。工程于2008年12月20日开工,2009年9月完成土建工程,2009年10月中旬完成设备安装10月26日投入试运行,10月28日通过环保验收。3、xx市污水处理厂。工程于2008年9月5日开工,2009年6月完成厂区建设,2009年8月完成截污工程,2008年9月投入试运行,2009年10月通过省环保厅组织的验收,为XX省首家通过省环保厅组织验收的县城污水处理厂。4、xx市污水处理二厂。工程于2008年9月23日开工,2008年12月完成管网建设,2009年9月完成厂区建设,2008年10月调试成功,10月23日通过省环保厅组织的验收。5、市河西污水处理厂二期(九华管网工程)。工程于2008年7月开工,整个工程已于2009年6月5日全面竣工,九华铺设管道已和河西污水处理厂完成全面对接。现在九华地方所有的生活污水,工业废水均已通过排污管道,直接排入河西污水处理厂统一处理。(二)资金筹措情况目前我市污水处理厂建设下拨的资金共有三项,一是第一、二批“三年行动计划”配套管网以奖代补资金,二是2009年新增中央预算内投资计划,三是开行贷款。其它资金由各地区自行配套。具体情况如下:1、市河西污水处理厂二期(九华管网、雨湖片区管网工程)下拨以奖代补资金501万元,中央预算内资金350万元;开行贷款额度为8000万元(未到位)。2、xx市污水处理厂下拨以奖代补资金296万元,中央预算内资金1000万元,开行贷款额度8000万元,已到位4000万元。3、xx市污水处理厂下拨以奖代补资金1005万元,中央预算内资金450万元,开行贷款1870万元,均已到位。4、xx县污水处理厂下拨以奖代补资金350万元,中央预算内资金1000万元;开行贷款额度为6000万元,已到位1000万元。第2页共5页5、河东污水处理厂下拨以奖代补资金411万元,中央预算内资金1400万元,开行贷款额度为9570万元(未到位)。(三)污水处理费征收情况根据省里要求我市(包括三个县市)都按标准征缴污水处理费,其XX县区从2008年7月1日起执行0.8元/吨;xx县从2008年7月1日起执行0.78元/吨;xx市从2008年11月1日起执行0.78元/吨;韶山按0.8元/吨,已办理好物价手续。所征收的费用做到了专款专用,全部用于污水处理建设和运行费用。三、主要做法1、强化组织协调指导实施城镇污水处理设施建设三年行动计划事关我市减排目标任务能否按期完成,事关我...
