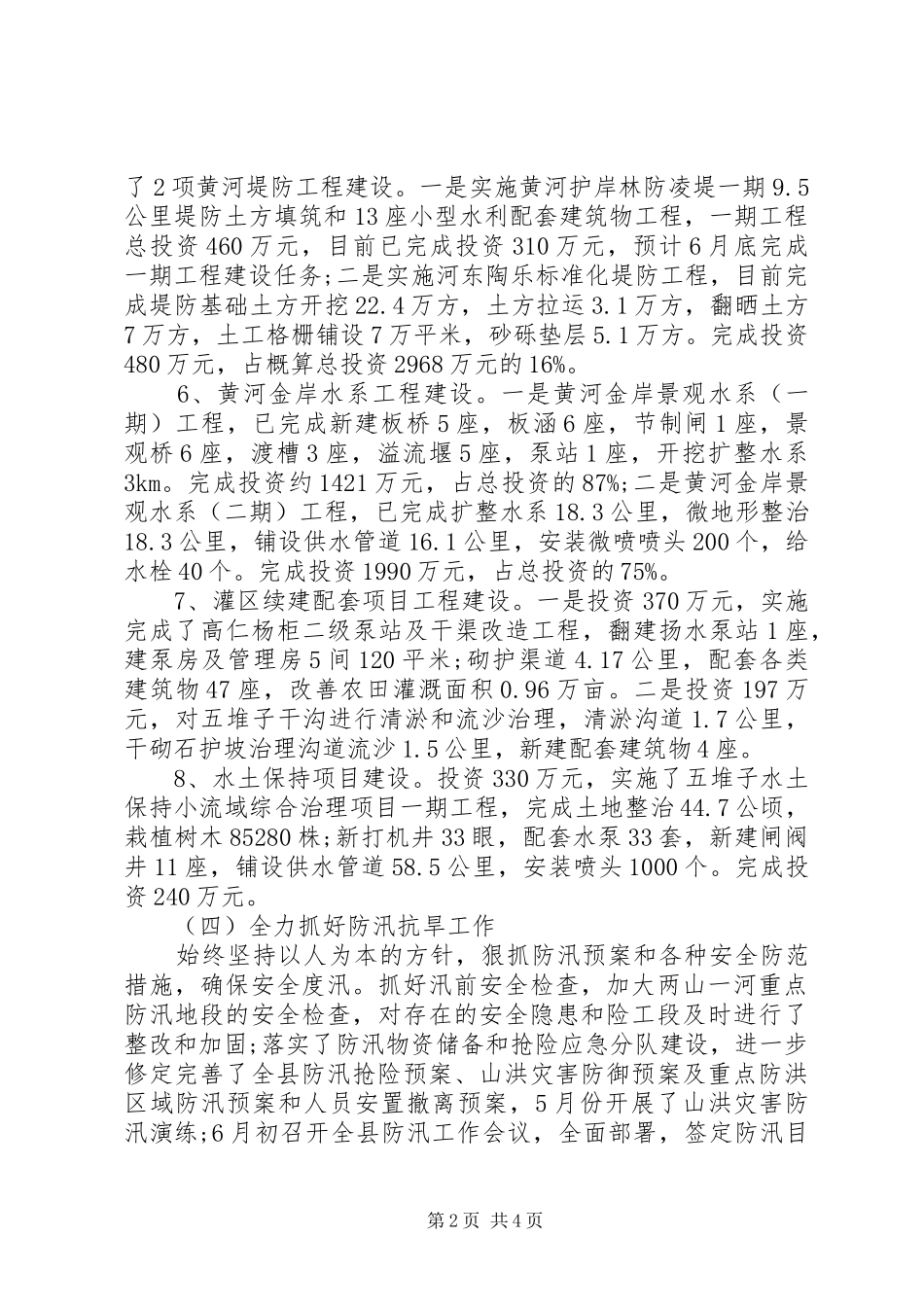

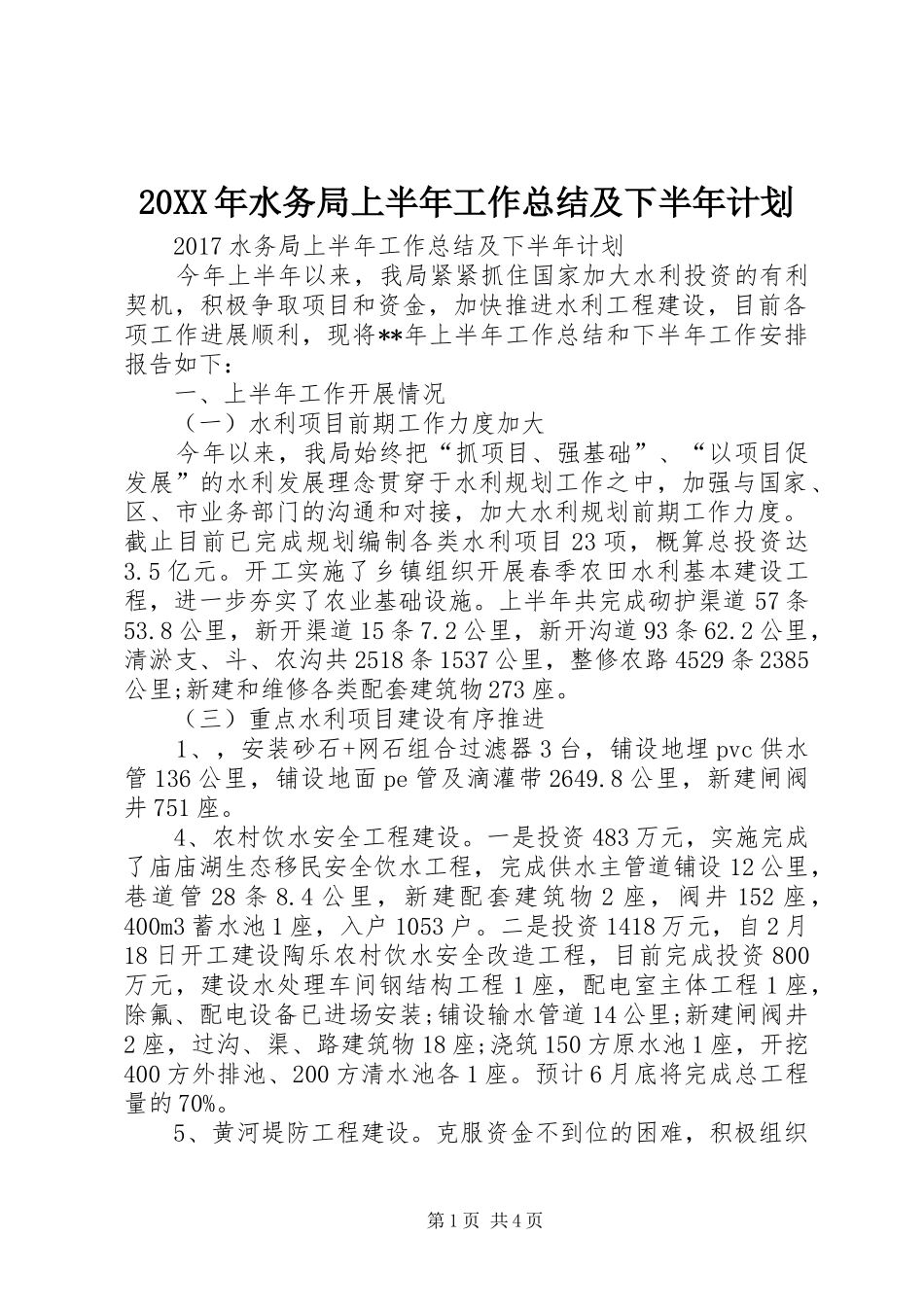

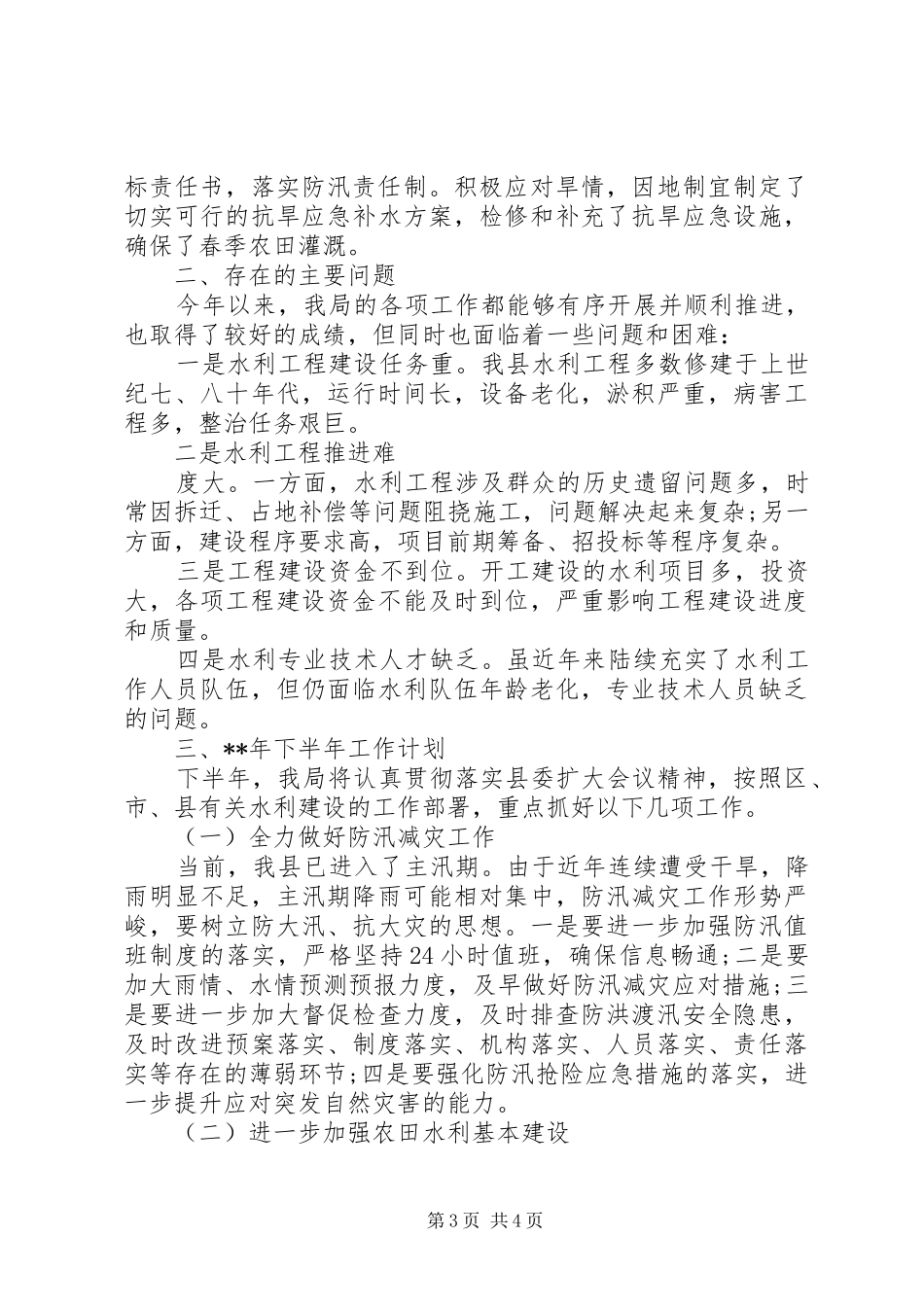

20XX年水务局上半年工作总结及下半年计划2017水务局上半年工作总结及下半年计划今年上半年以来,我局紧紧抓住国家加大水利投资的有利契机,积极争取项目和资金,加快推进水利工程建设,目前各项工作进展顺利,现将**年上半年工作总结和下半年工作安排报告如下:一、上半年工作开展情况(一)水利项目前期工作力度加大今年以来,我局始终把“抓项目、强基础”、“以项目促发展”的水利发展理念贯穿于水利规划工作之中,加强与国家、区、市业务部门的沟通和对接,加大水利规划前期工作力度
截止目前已完成规划编制各类水利项目23项,概算总投资达3
开工实施了乡镇组织开展春季农田水利基本建设工程,进一步夯实了农业基础设施
上半年共完成砌护渠道57条53
8公里,新开渠道15条7
2公里,新开沟道93条62
2公里,清淤支、斗、农沟共2518条1537公里,整修农路4529条2385公里;新建和维修各类配套建筑物273座
(三)重点水利项目建设有序推进1、,安装砂石+网石组合过滤器3台,铺设地埋pvc供水管136公里,铺设地面pe管及滴灌带2649
8公里,新建闸阀井751座
4、农村饮水安全工程建设
一是投资483万元,实施完成了庙庙湖生态移民安全饮水工程,完成供水主管道铺设12公里,巷道管28条8
4公里,新建配套建筑物2座,阀井152座,400m3蓄水池1座,入户1053户
二是投资1418万元,自2月18日开工建设陶乐农村饮水安全改造工程,目前完成投资800万元,建设水处理车间钢结构工程1座,配电室主体工程1座,除氟、配电设备已进场安装;铺设输水管道14公里;新建闸阀井2座,过沟、渠、路建筑物18座;浇筑150方原水池1座,开挖400方外排池、200方清水池各1座
预计6月底将完成总工程量的70%
5、黄河堤防工程建设
克服资金不到位的困难,积极组织第1页共4页了2项黄河堤防工程建设
