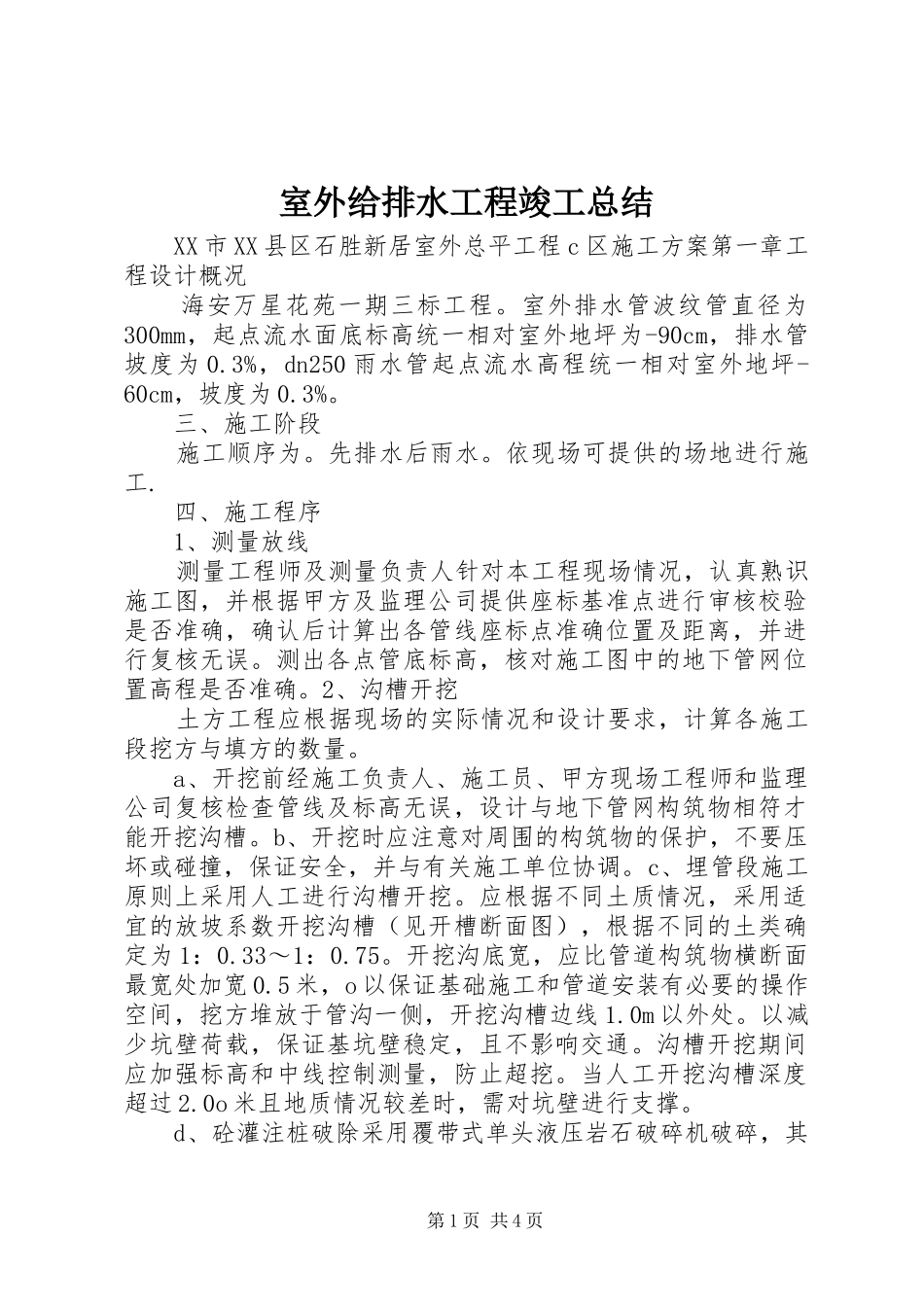

室外给排水工程竣工总结XX市XX县区石胜新居室外总平工程c区施工方案第一章工程设计概况海安万星花苑一期三标工程
室外排水管波纹管直径为300mm,起点流水面底标高统一相对室外地坪为-90cm,排水管坡度为0
3%,dn250雨水管起点流水高程统一相对室外地坪-60cm,坡度为0
三、施工阶段施工顺序为
先排水后雨水
依现场可提供的场地进行施工
四、施工程序1、测量放线测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误
测出各点管底标高,核对施工图中的地下管网位置高程是否准确
2、沟槽开挖土方工程应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量
a、开挖前经施工负责人、施工员、甲方现场工程师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽
b、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调
c、埋管段施工原则上采用人工进行沟槽开挖
应根据不同土质情况,采用适宜的放坡系数开挖沟槽(见开槽断面图),根据不同的土类确定为1:0
33~1:0
开挖沟底宽,应比管道构筑物横断面最宽处加宽0
5米,o以保证基础施工和管道安装有必要的操作空间,挖方堆放于管沟一侧,开挖沟槽边线1
以减少坑壁荷载,保证基坑壁稳定,且不影响交通
沟槽开挖期间应加强标高和中线控制测量,防止超挖
当人工开挖沟槽深度超过2
0o米且地质情况较差时,需对坑壁进行支撑
d、砼灌注桩破除采用覆带式单头液压岩石破碎机破碎,其第1页共4页它小体积钢筋砼采用风镐破除

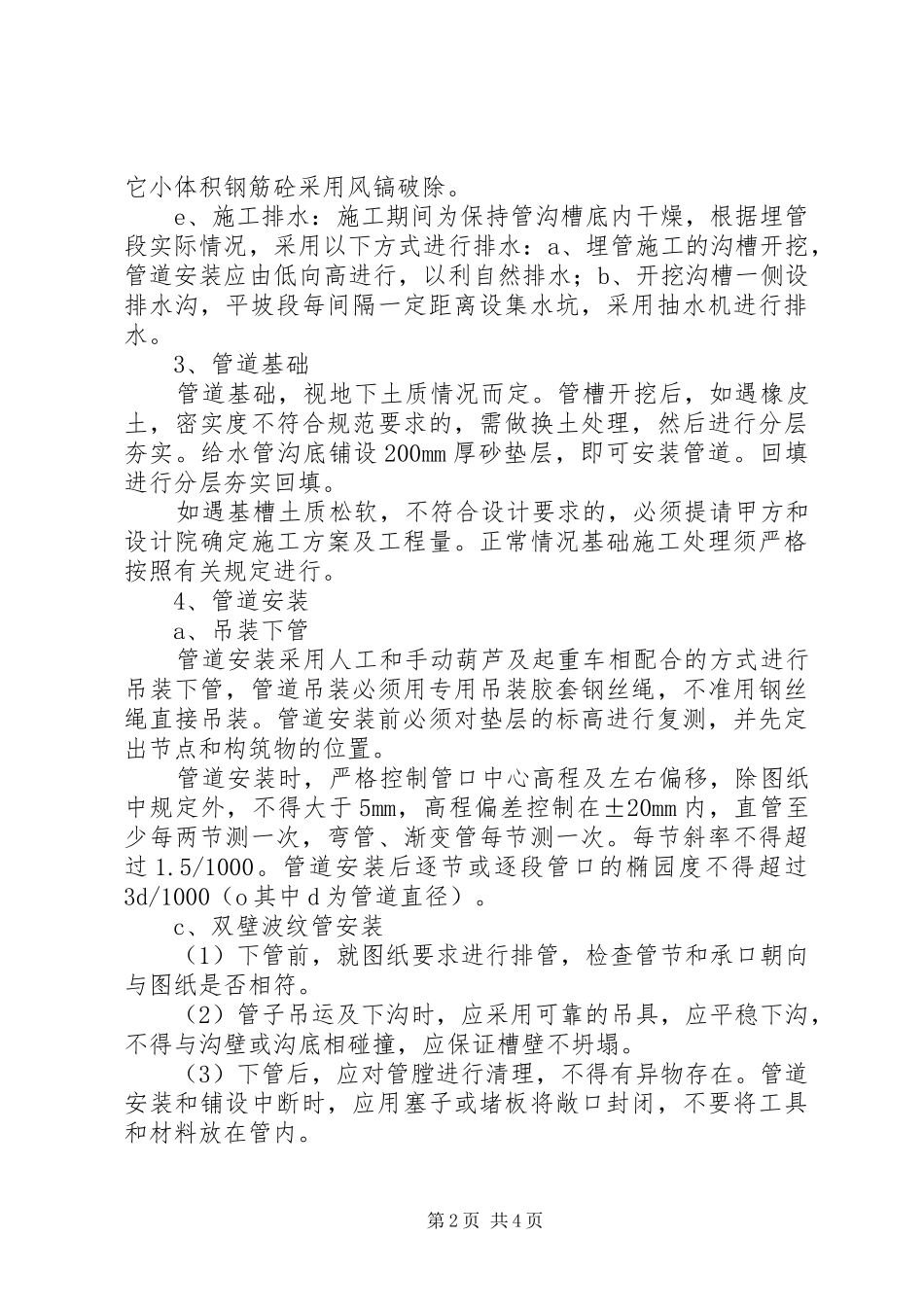

e、施工排水:施工期间为保持管沟槽底内干燥,根据埋管段实际情况,采用以下方式进行排水:a、埋管施工的沟槽开挖,管道安装应由低向高进行,以利自然排水;b、开挖沟
