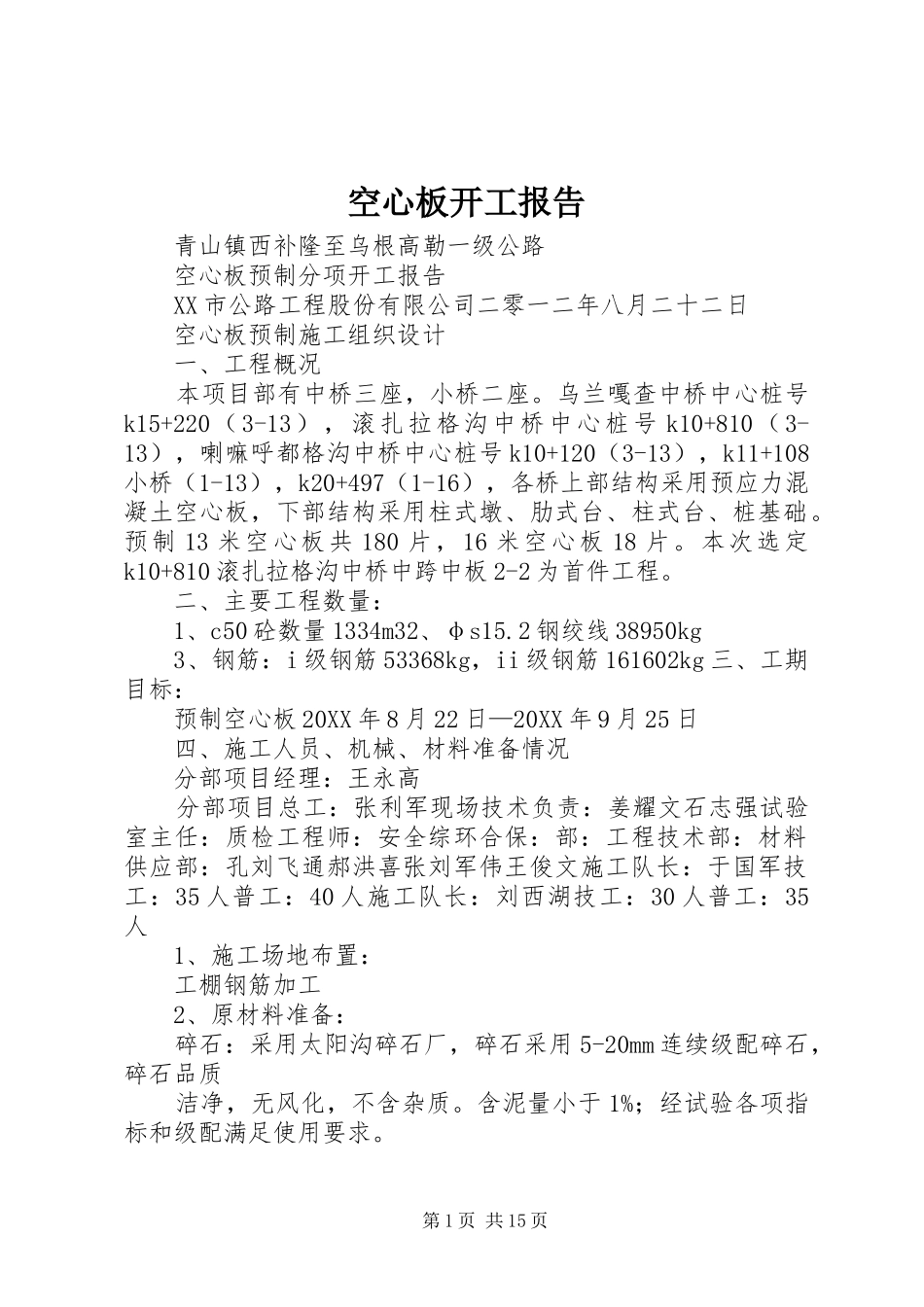

空心板开工报告青山镇西补隆至乌根高勒一级公路空心板预制分项开工报告XX市公路工程股份有限公司二零一二年八月二十二日空心板预制施工组织设计一、工程概况本项目部有中桥三座,小桥二座
乌兰嘎查中桥中心桩号k15+220(3-13),滚扎拉格沟中桥中心桩号k10+810(3-13),喇嘛呼都格沟中桥中心桩号k10+120(3-13),k11+108小桥(1-13),k20+497(1-16),各桥上部结构采用预应力混凝土空心板,下部结构采用柱式墩、肋式台、柱式台、桩基础
预制13米空心板共180片,16米空心板18片
本次选定k10+810滚扎拉格沟中桥中跨中板2-2为首件工程
二、主要工程数量:1、c50砼数量1334m32、φs15
2钢绞线38950kg3、钢筋:i级钢筋53368kg,ii级钢筋161602kg三、工期目标:预制空心板20XX年8月22日—20XX年9月25日四、施工人员、机械、材料准备情况分部项目经理:王永高分部项目总工:张利军现场技术负责:姜耀文石志强试验室主任:质检工程师:安全综环合保:部:工程技术部:材料供应部:孔刘飞通郝洪喜张刘军伟王俊文施工队长:于国军技工:35人普工:40人施工队长:刘西湖技工:30人普工:35人1、施工场地布置:工棚钢筋加工2、原材料准备:碎石:采用太阳沟碎石厂,碎石采用5-20mm连续级配碎石,碎石品质洁净,无风化,不含杂质

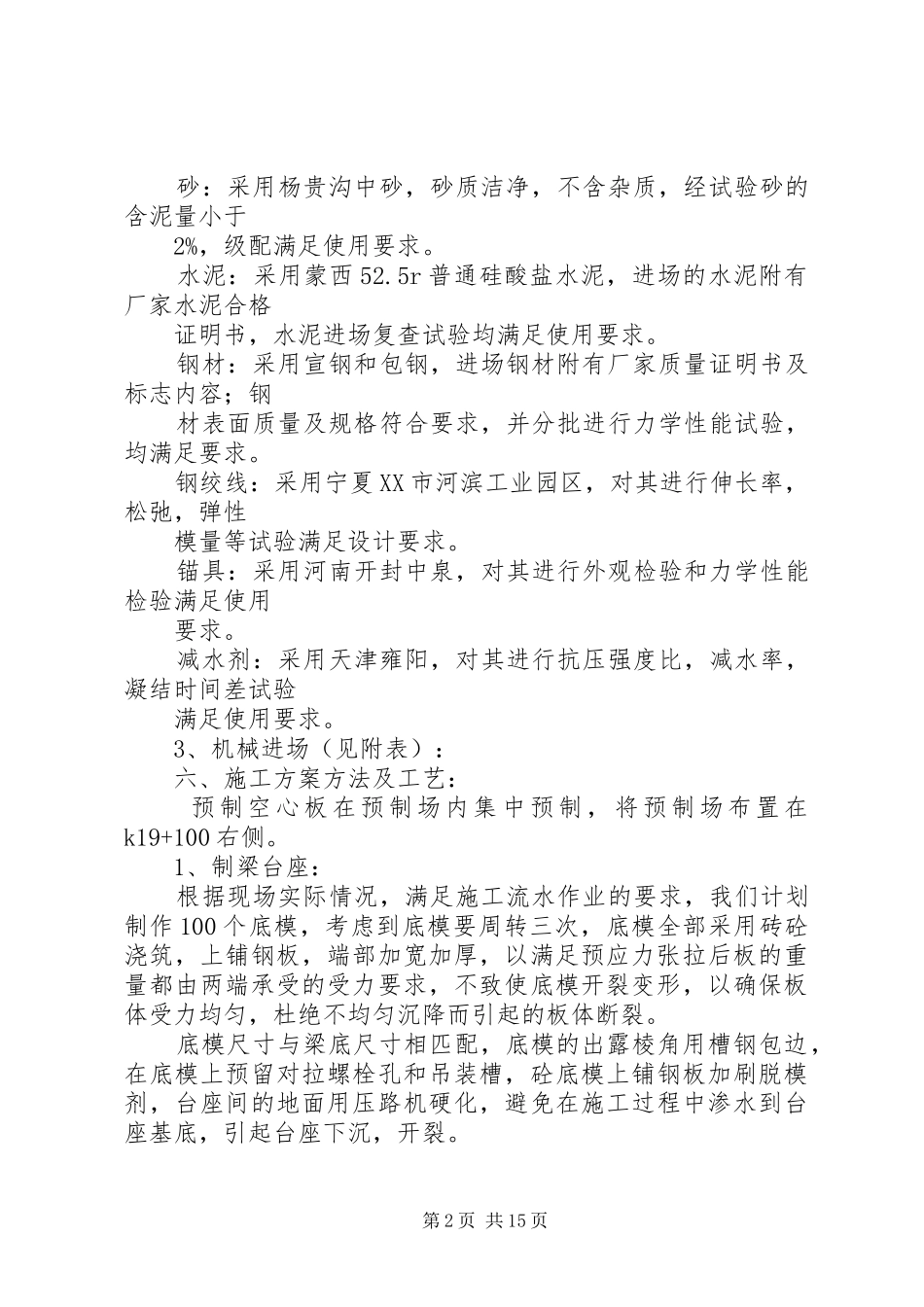

含泥量小于1%;经试验各项指标和级配满足使用要求
第1页共15页砂:采用杨贵沟中砂,砂质洁净,不含杂质,经试验砂的含泥量小于2%,级配满足使用要求
水泥:采用蒙西52
5r普通硅酸盐水泥,进场的水泥附有厂家水泥合格证明书,水泥进场复查试验均满足使用要求
钢材:采用宣钢和包钢,进场钢材附有厂家质量证明书及标志内容;钢材表面质量及规格符合要求,并分批进行力学性能试验,均满足要求
钢绞线:采用宁夏XX市河滨工
