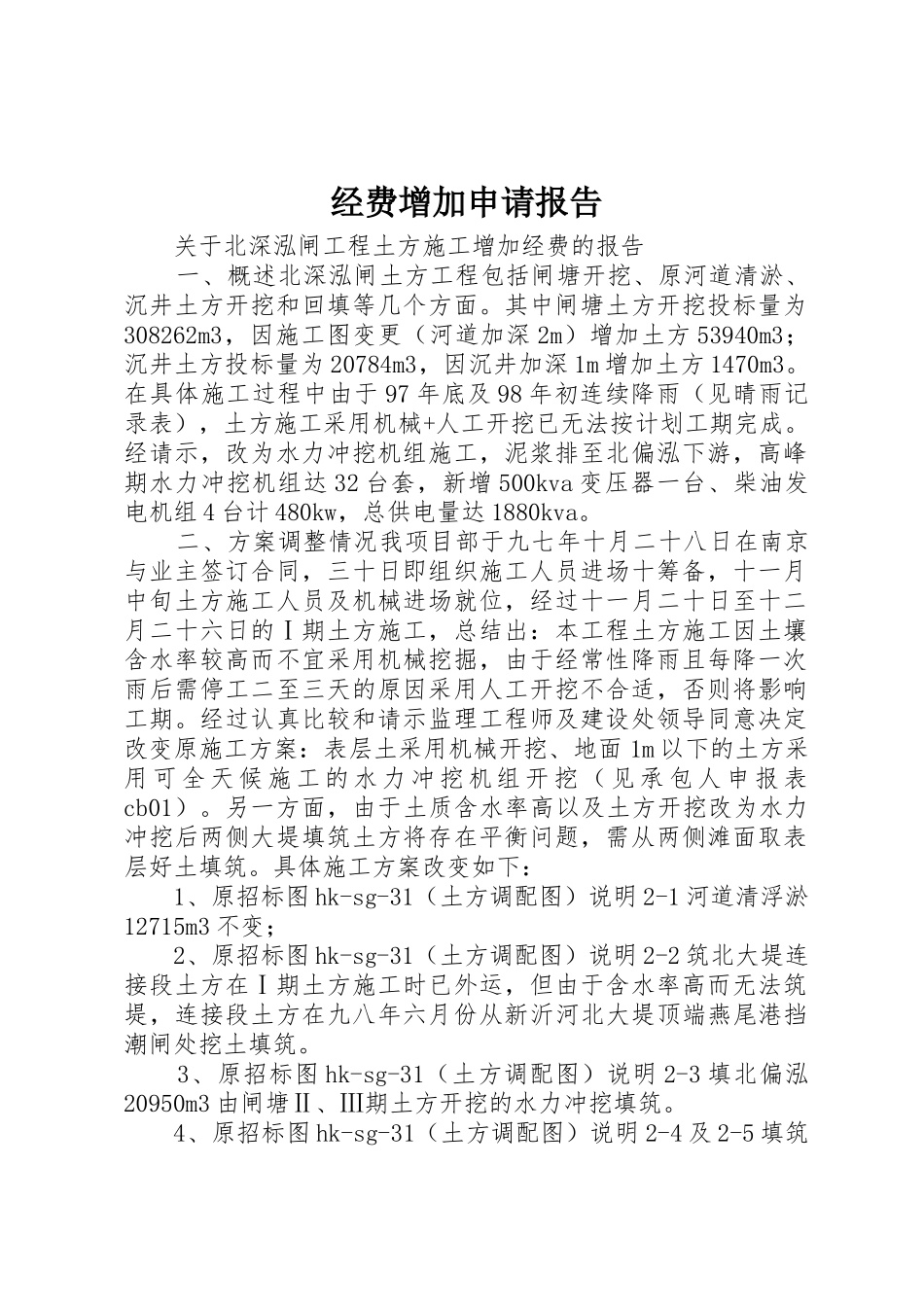

经费增加申请报告关于北深泓闸工程土方施工增加经费的报告一、概述北深泓闸土方工程包括闸塘开挖、原河道清淤、沉井土方开挖和回填等几个方面。其中闸塘土方开挖投标量为308262m3,因施工图变更(河道加深2m)增加土方53940m3;沉井土方投标量为20784m3,因沉井加深1m增加土方1470m3。在具体施工过程中由于97年底及98年初连续降雨(见晴雨记录表),土方施工采用机械+人工开挖已无法按计划工期完成。经请示,改为水力冲挖机组施工,泥浆排至北偏泓下游,高峰期水力冲挖机组达32台套,新增500kva变压器一台、柴油发电机组4台计480kw,总供电量达1880kva。二、方案调整情况我项目部于九七年十月二十八日在南京与业主签订合同,三十日即组织施工人员进场十筹备,十一月中旬土方施工人员及机械进场就位,经过十一月二十日至十二月二十六日的Ⅰ期土方施工,总结出:本工程土方施工因土壤含水率较高而不宜采用机械挖掘,由于经常性降雨且每降一次雨后需停工二至三天的原因采用人工开挖不合适,否则将影响工期。经过认真比较和请示监理工程师及建设处领导同意决定改变原施工方案:表层土采用机械开挖、地面1m以下的土方采用可全天候施工的水力冲挖机组开挖(见承包人申报表cb01)。另一方面,由于土质含水率高以及土方开挖改为水力冲挖后两侧大堤填筑土方将存在平衡问题,需从两侧滩面取表层好土填筑。具体施工方案改变如下:1、原招标图hk-sg-31(土方调配图)说明2-1河道清浮淤12715m3不变;2、原招标图hk-sg-31(土方调配图)说明2-2筑北大堤连接段土方在Ⅰ期土方施工时已外运,但由于含水率高而无法筑堤,连接段土方在九八年六月份从新沂河北大堤顶端燕尾港挡潮闸处挖土填筑。3、原招标图hk-sg-31(土方调配图)说明2-3填北偏泓20950m3由闸塘Ⅱ、Ⅲ期土方开挖的水力冲挖填筑。4、原招标图hk-sg-31(土方调配图)说明2-4及2-5填筑北侧导流堤140918m3和填筑南侧导流堤94242m3,由于改水力冲挖排泥至北偏泓下游的原因只能后期从滩面取土填筑。三、另外由于设计修改,闸塘开挖加深2m增加土方53940m3均采用水力冲挖机组施工,泥浆排至北偏泓下游;沉井加深1m增加土方1470m3;由于地质资料的改变,沉井制作持力层抬高至▽-0.5m,井内土方开挖增加12906m3;另一方面招标文件中沉井内土方工作量末考虑沉井下沉过程中的井外涌土9120m3,该土方涌入时段在沉井二次下沉到位前,因此开挖单价与加深1m土方单价相同,该土方从井外涌入井内后挖除,同时井外需回填至设计标高,回填土方需从滩面挖土调入,单价计18.03元/m3。四、经费计算由于在施工期间的设计更改,主要是增加了土方工作量,因此土方工程经费有较大增加,其具体增加数量和费用计算如下,敬请监理工程师及业主根据当时的实际情况予以充分的考虑。1、北大堤连接段填筑土方工作量见承包人申报表cb-01-05,计789296元;2、基坑开挖共302862m3去除表层挖掘机开挖部份111951m3,水力冲挖机组施工308262-111951=196311m3:计857212元;3、基坑开挖因河道加深1m增加土方53940m3,该土方已按原投标价16.97元/m3支付,现增加因河道加深运距增加而改变单价的部份费用:235718元;4、由于河道加深,人工保护层土方运距相应增加,土方单价提高增加经费:106175元;5、沉井下沉过程中井外土方涌入计9120m3未支付,计价:368083元;另增加该土方回填费用:164434元;合计:532517元;6、沉井加深1m土方开挖增加1470m3,该土方单价因排距增高而提高,增加经费:12451元;7、由于地质资料的改变,沉井制作层抬高增加下沉土方量(详见承包人申报表cb01-43号):192558元;8、合计增加费用。2725925元。9、具体调整数量及单价取值见附表。北深泓闸工程土方增加费用统计表。XX省水利建设工程总公司海口控制北深泓闸工程项目经理部一九九九年七月承包人申报表cb–01工程名称施工单位事由新沂河海口控制北深泓闸工程XX省水利建设工程总公司合同号本表号xhk/c-01因土质原因,要求调整土方开挖方案的报告致:(总监理工程师)邹建国先生北深泓闸闸塘一期土方开挖已结束,由于土质含水率较高,加上连续降雨,开挖的土方无法填筑到标书中规定的两侧导流堤位置,所...
