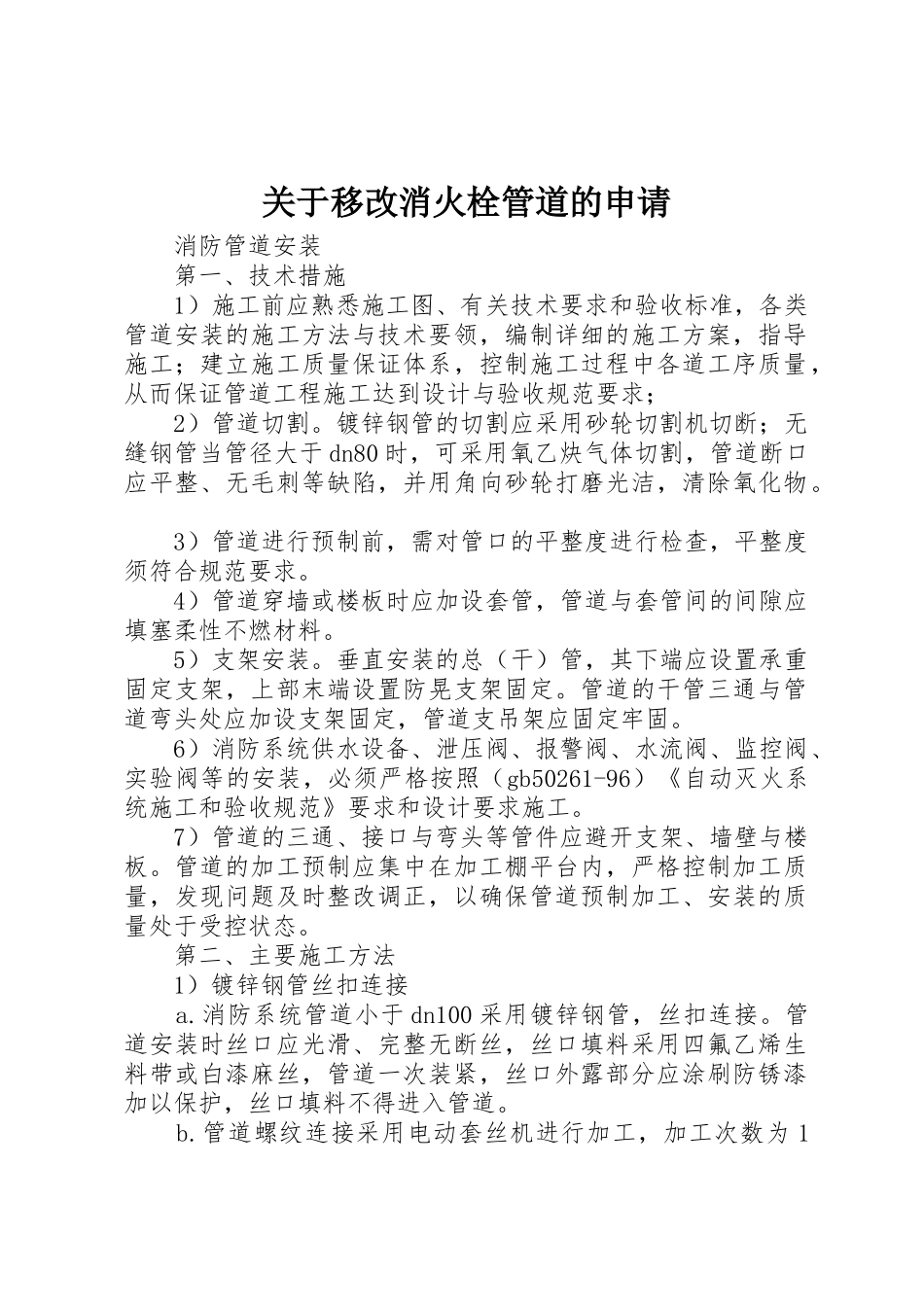

关于移改消火栓管道的申请消防管道安装第一、技术措施1)施工前应熟悉施工图、有关技术要求和验收标准,各类管道安装的施工方法与技术要领,编制详细的施工方案,指导施工;建立施工质量保证体系,控制施工过程中各道工序质量,从而保证管道工程施工达到设计与验收规范要求;2)管道切割

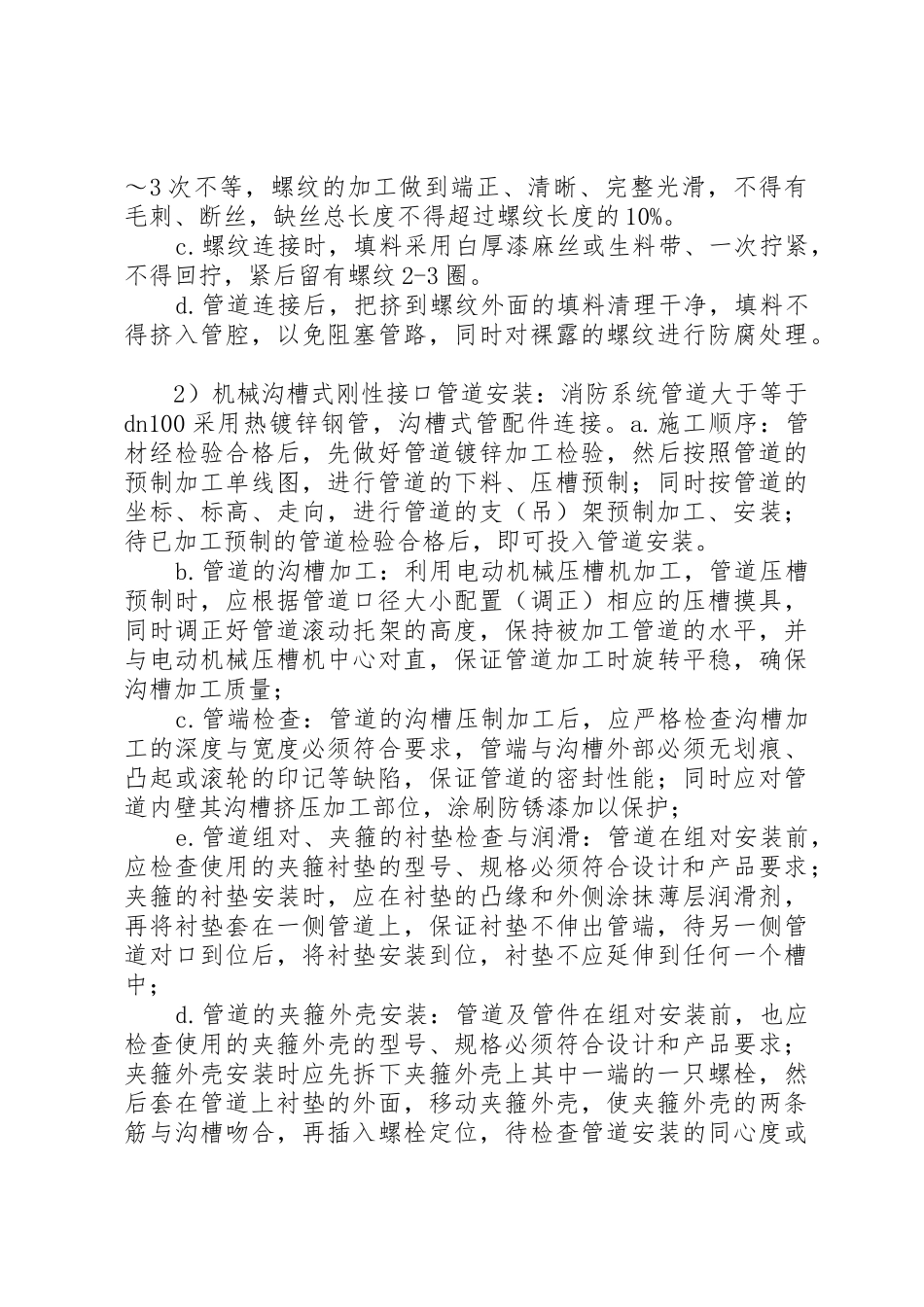

镀锌钢管的切割应采用砂轮切割机切断;无缝钢管当管径大于dn80时,可采用氧乙炔气体切割,管道断口应平整、无毛刺等缺陷,并用角向砂轮打磨光洁,清除氧化物
3)管道进行预制前,需对管口的平整度进行检查,平整度须符合规范要求
4)管道穿墙或楼板时应加设套管,管道与套管间的间隙应填塞柔性不燃材料
5)支架安装
垂直安装的总(干)管,其下端应设置承重固定支架,上部末端设置防晃支架固定
管道的干管三通与管道弯头处应加设支架固定,管道支吊架应固定牢固
6)消防系统供水设备、泄压阀、报警阀、水流阀、监控阀、实验阀等的安装,必须严格按照(gb50261-96)《自动灭火系统施工和验收规范》要求和设计要求施工
7)管道的三通、接口与弯头等管件应避开支架、墙壁与楼板
管道的加工预制应集中在加工棚平台内,严格控制加工质量,发现问题及时整改调正,以确保管道预制加工、安装的质量处于受控状态
第二、主要施工方法1)镀锌钢管丝扣连接a
消防系统管道小于dn100采用镀锌钢管,丝扣连接
管道安装时丝口应光滑、完整无断丝,丝口填料采用四氟乙烯生料带或白漆麻丝,管道一次装紧,丝口外露部分应涂刷防锈漆加以保护,丝口填料不得进入管道
管道螺纹连接采用电动套丝机进行加工,加工次数为1~3次不等,螺纹的加工做到端正、清晰、完整光滑,不得有毛刺、断丝,缺丝总长度不得超过螺纹长度的10%
螺纹连接时,填料采用白厚漆麻丝或生料带、一次拧紧,不得回拧,紧后留有螺纹2-3圈

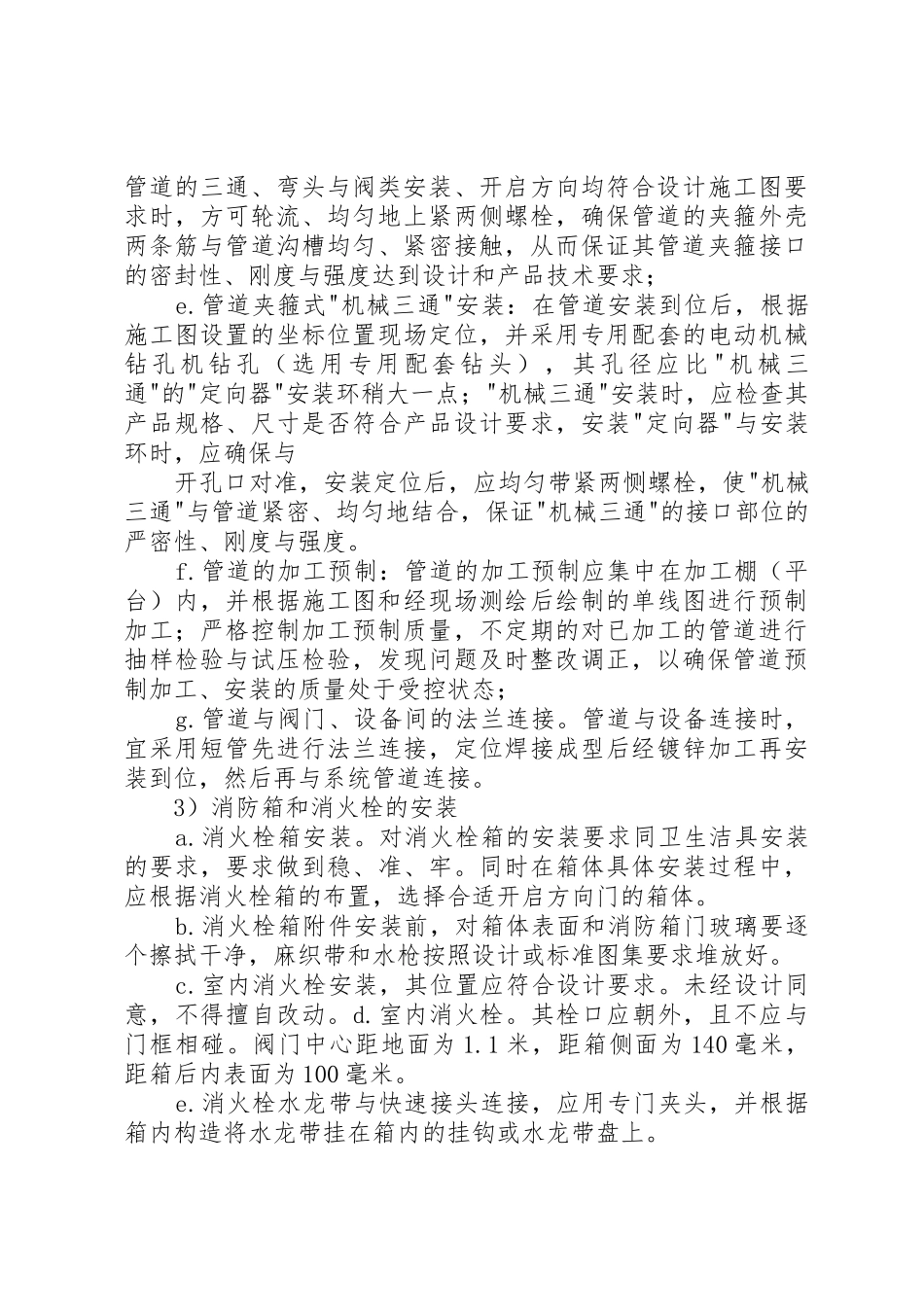

管道连接后,把挤到螺纹外面的填料清理干净,填料不得挤入管腔,以免阻塞管路,同时
