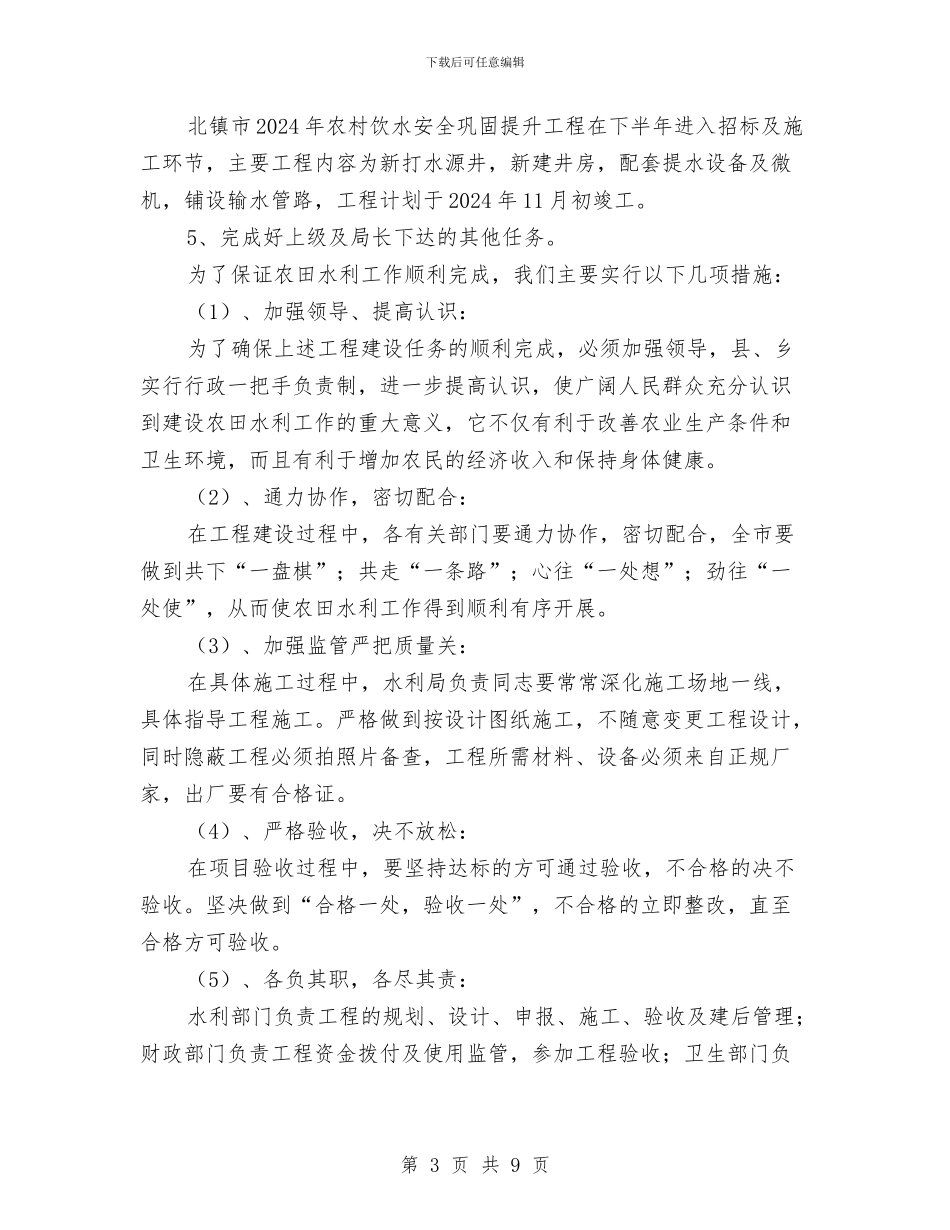

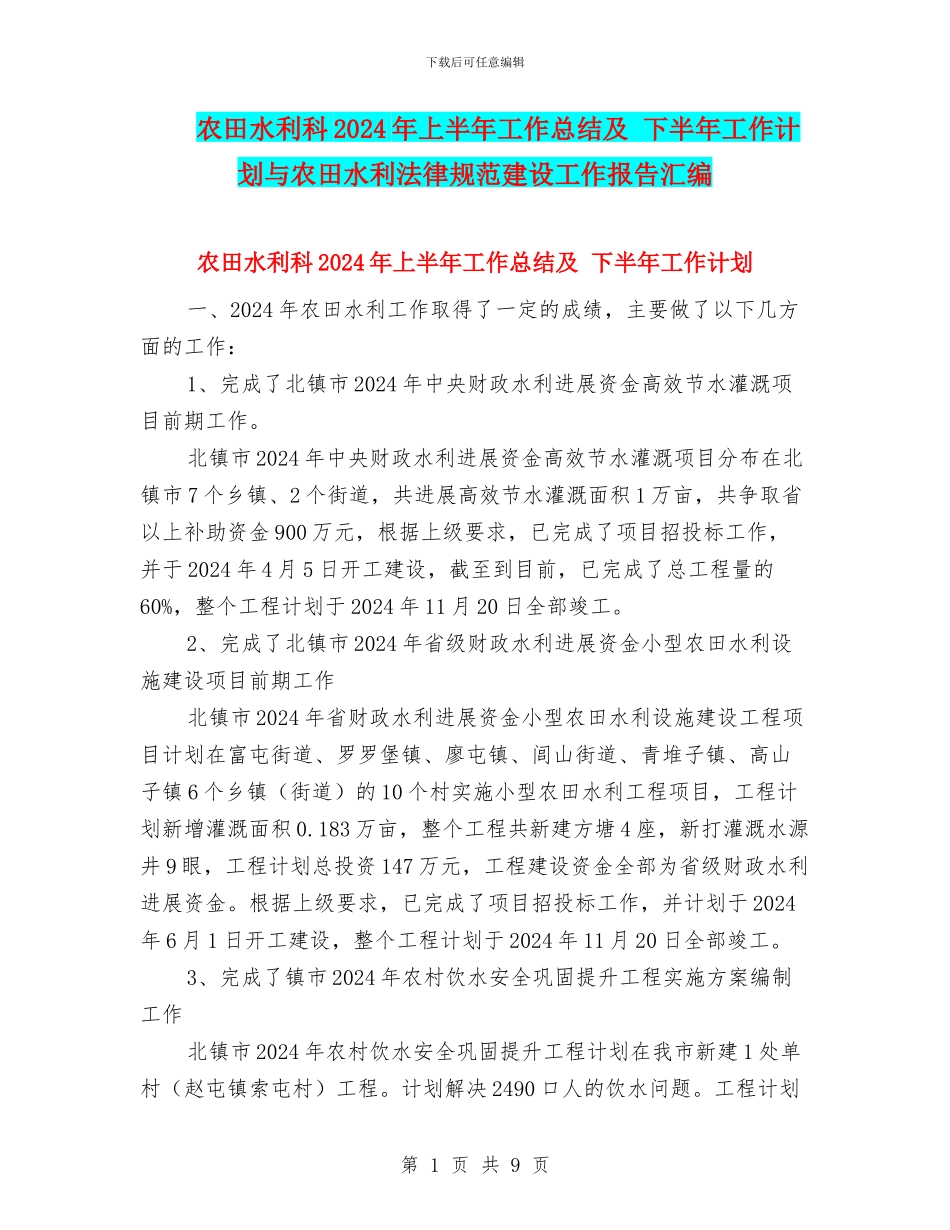

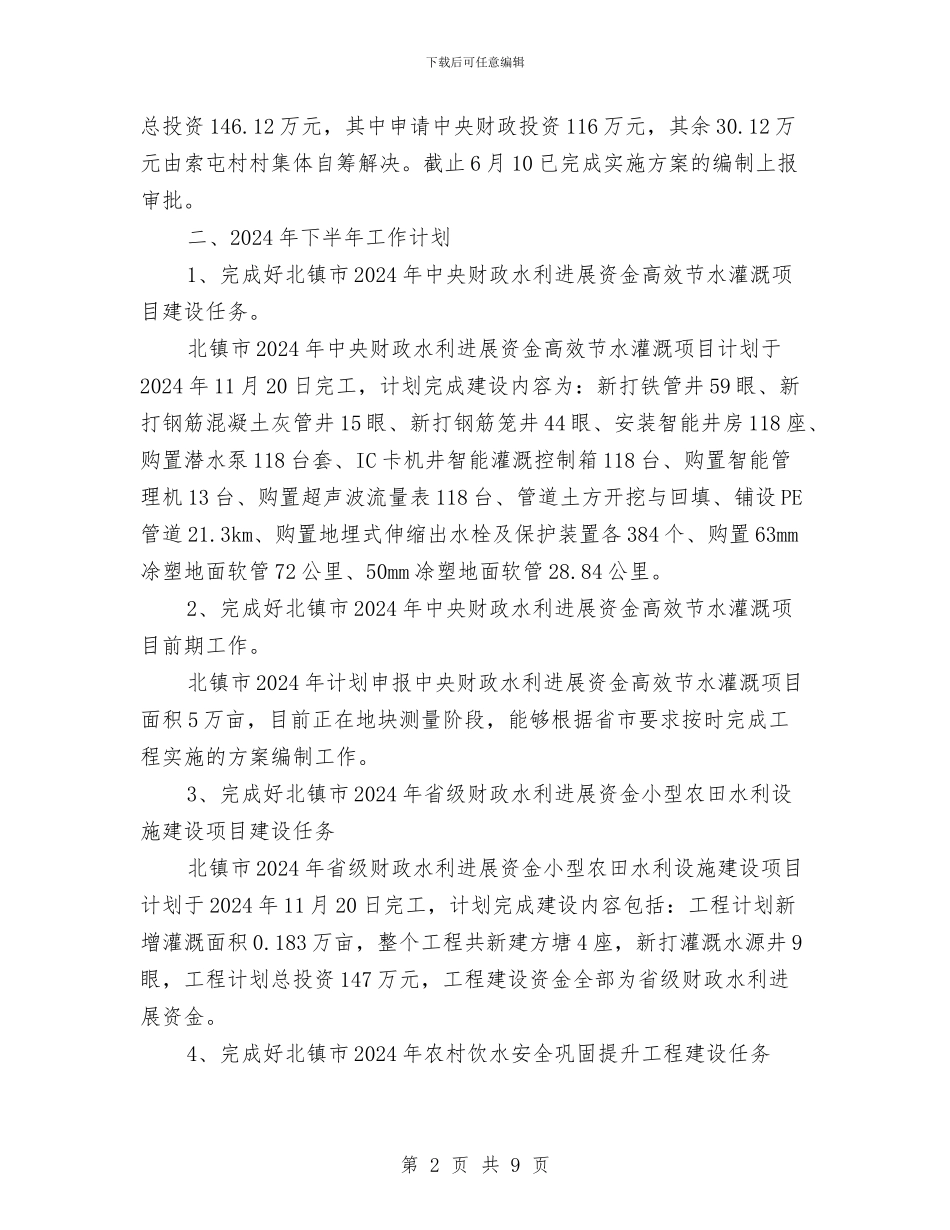

下载后可任意编辑农田水利科2024年上半年工作总结及下半年工作计划与农田水利法律规范建设工作报告汇编农田水利科2024年上半年工作总结及下半年工作计划一、2024年农田水利工作取得了一定的成绩,主要做了以下几方面的工作:1、完成了北镇市2024年中央财政水利进展资金高效节水灌溉项目前期工作。北镇市2024年中央财政水利进展资金高效节水灌溉项目分布在北镇市7个乡镇、2个街道,共进展高效节水灌溉面积1万亩,共争取省以上补助资金900万元,根据上级要求,已完成了项目招投标工作,并于2024年4月5日开工建设,截至到目前,已完成了总工程量的60%,整个工程计划于2024年11月20日全部竣工。2、完成了北镇市2024年省级财政水利进展资金小型农田水利设施建设项目前期工作北镇市2024年省财政水利进展资金小型农田水利设施建设工程项目计划在富屯街道、罗罗堡镇、廖屯镇、闾山街道、青堆子镇、高山子镇6个乡镇(街道)的10个村实施小型农田水利工程项目,工程计划新增灌溉面积0.183万亩,整个工程共新建方塘4座,新打灌溉水源井9眼,工程计划总投资147万元,工程建设资金全部为省级财政水利进展资金。根据上级要求,已完成了项目招投标工作,并计划于2024年6月1日开工建设,整个工程计划于2024年11月20日全部竣工。3、完成了镇市2024年农村饮水安全巩固提升工程实施方案编制工作北镇市2024年农村饮水安全巩固提升工程计划在我市新建1处单村(赵屯镇索屯村)工程。计划解决2490口人的饮水问题。工程计划第1页共9页下载后可任意编辑总投资146.12万元,其中申请中央财政投资116万元,其余30.12万元由索屯村村集体自筹解决。截止6月10已完成实施方案的编制上报审批。二、2024年下半年工作计划1、完成好北镇市2024年中央财政水利进展资金高效节水灌溉项目建设任务。北镇市2024年中央财政水利进展资金高效节水灌溉项目计划于2024年11月20日完工,计划完成建设内容为:新打铁管井59眼、新打钢筋混凝土灰管井15眼、新打钢筋笼井44眼、安装智能井房118座、购置潜水泵118台套、IC卡机井智能灌溉控制箱118台、购置智能管理机13台、购置超声波流量表118台、管道土方开挖与回填、铺设PE管道21.3km、购置地埋式伸缩出水栓及保护装置各384个、购置63mm凃塑地面软管72公里、50mm凃塑地面软管28.84公里。2、完成好北镇市2024年中央财政水利进展资金高效节水灌溉项目前期工作。北镇市2024年计划申报中央财政水利进展资金高效节水灌溉项目面积5万亩,目前正在地块测量阶段,能够根据省市要求按时完成工程实施的方案编制工作。3、完成好北镇市2024年省级财政水利进展资金小型农田水利设施建设项目建设任务北镇市2024年省级财政水利进展资金小型农田水利设施建设项目计划于2024年11月20日完工,计划完成建设内容包括:工程计划新增灌溉面积0.183万亩,整个工程共新建方塘4座,新打灌溉水源井9眼,工程计划总投资147万元,工程建设资金全部为省级财政水利进展资金。4、完成好北镇市2024年农村饮水安全巩固提升工程建设任务第2页共9页下载后可任意编辑北镇市2024年农村饮水安全巩固提升工程在下半年进入招标及施工环节,主要工程内容为新打水源井,新建井房,配套提水设备及微机,铺设输水管路,工程计划于2024年11月初竣工。5、完成好上级及局长下达的其他任务。为了保证农田水利工作顺利完成,我们主要实行以下几项措施:(1)、加强领导、提高认识:为了确保上述工程建设任务的顺利完成,必须加强领导,县、乡实行行政一把手负责制,进一步提高认识,使广阔人民群众充分认识到建设农田水利工作的重大意义,它不仅有利于改善农业生产条件和卫生环境,而且有利于增加农民的经济收入和保持身体健康。(2)、通力协作,密切配合:在工程建设过程中,各有关部门要通力协作,密切配合,全市要做到共下“一盘棋”;共走“一条路”;心往“一处想”;劲往“一处使”,从而使农田水利工作得到顺利有序开展。(3)、加强监管严把质量关:在具体施工过程中,水利局负责同志要常常深化施工场地一线,具体指导工程施工。严格做到按设计图纸施工,不随意变更工程设计,同时隐蔽工程必须拍照片备查,工程所需材料、设备必须...
