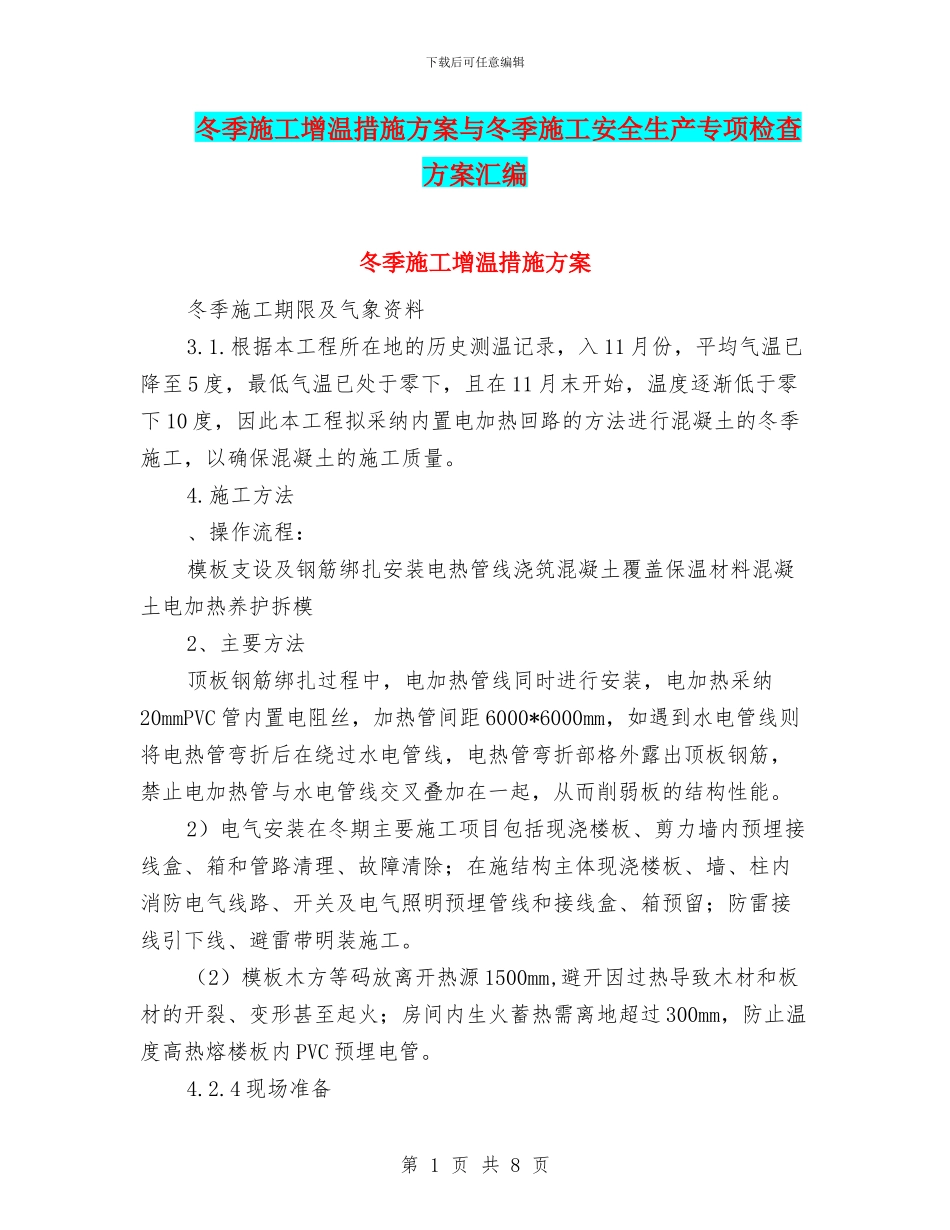

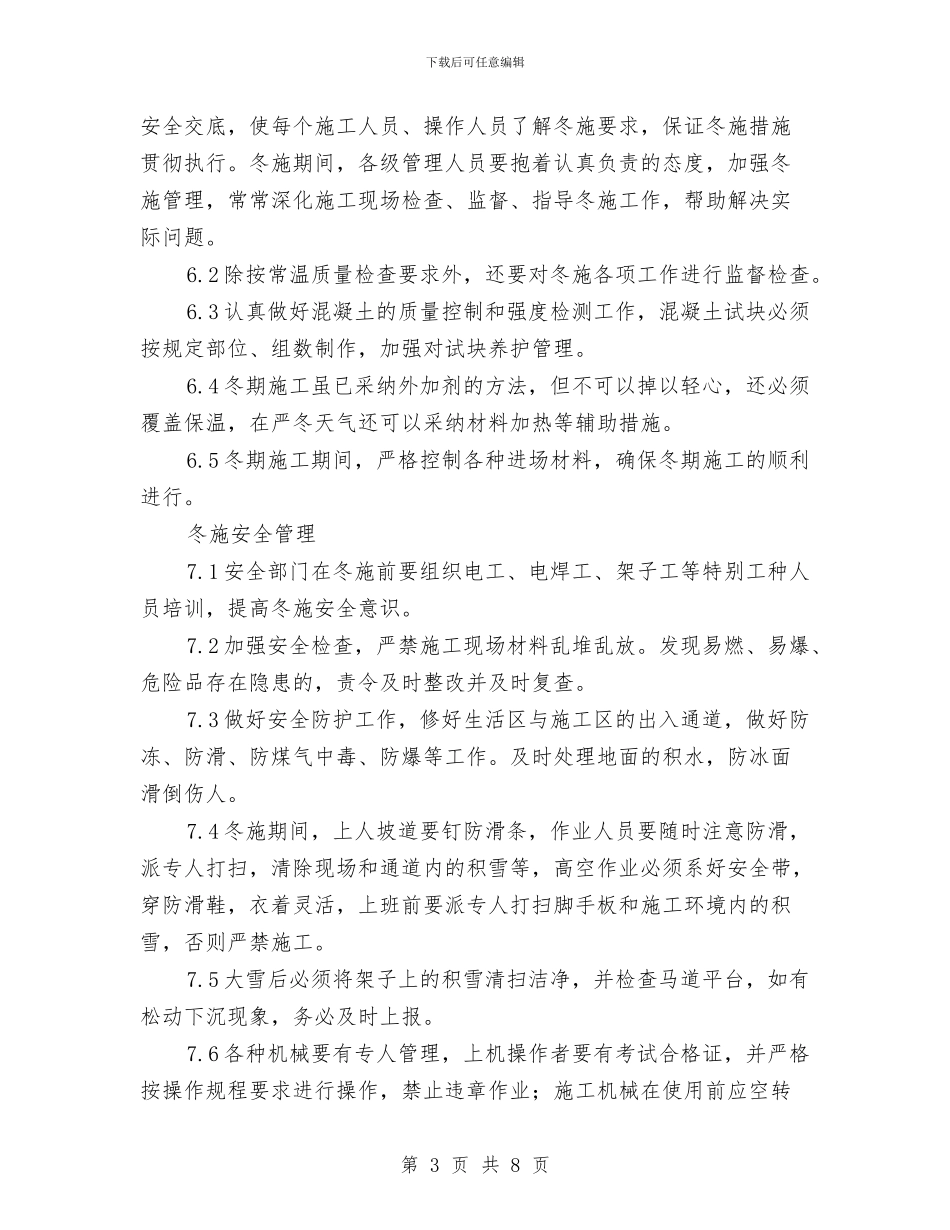

下载后可任意编辑冬季施工增温措施方案与冬季施工安全生产专项检查方案汇编冬季施工增温措施方案冬季施工期限及气象资料3
根据本工程所在地的历史测温记录,入11月份,平均气温已降至5度,最低气温已处于零下,且在11月末开始,温度逐渐低于零下10度,因此本工程拟采纳内置电加热回路的方法进行混凝土的冬季施工,以确保混凝土的施工质量
施工方法、操作流程:模板支设及钢筋绑扎安装电热管线浇筑混凝土覆盖保温材料混凝土电加热养护拆模2、主要方法顶板钢筋绑扎过程中,电加热管线同时进行安装,电加热采纳20mmPVC管内置电阻丝,加热管间距6000*6000mm,如遇到水电管线则将电热管弯折后在绕过水电管线,电热管弯折部格外露出顶板钢筋,禁止电加热管与水电管线交叉叠加在一起,从而削弱板的结构性能
2)电气安装在冬期主要施工项目包括现浇楼板、剪力墙内预埋接线盒、箱和管路清理、故障清除;在施结构主体现浇楼板、墙、柱内消防电气线路、开关及电气照明预埋管线和接线盒、箱预留;防雷接线引下线、避雷带明装施工
(2)模板木方等码放离开热源1500mm,避开因过热导致木材和板材的开裂、变形甚至起火;房间内生火蓄热需离地超过300mm,防止温度高热熔楼板内PVC预埋电管
4现场准备第1页共8页下载后可任意编辑3)在施工层及下层用二层彩条布周围包裹进行挡风,外立面窗洞口用竹胶板封堵,门洞口用阻燃棉被封堵
4)施工房间内四周墙面全部用棉被覆盖,顶板混凝土浇筑完成后先覆盖塑料布后再覆盖棉被
)现场蓄热采纳明火采暖法,采纳小型铸铁火炉燃煤升温,每150平米配备一个,随施工进度逐层周转设置,保证施工层室内温度不低于5度,同时每150平米设置一个温度计
每层设置专人24小时看护,保证室内采暖温度及防火安全要求
每层设置2个灭火器
(火炉、温度计及灭火器设置位置详见后附图)6)施工现场及生活区内的全部临建用房门窗封
