全新最全的房地产开发项目报规,报建流程(本文结合多家报规、报建流程整理)(方便大家比选和核对)(增加办事效率)成都市房地产开发项目报规,报建流程目录第一部分:立项、前期规划报建手续1、立项2、设计条件、用地许可证3、方案图审查规划许可证第二部分:前期施工报建手续1、项目卡2、报建费3、机构施工图审核4、建筑工程设计审查、备案及施工许可证并联审查5、预售面积预测6、预售面积审查7、商品房预售许可证第三部分:竣工验收阶段1、城建档案馆备案2、成勘院竣工测量3、竣工并联审查4、大产权办理第一部分:立项、前期规划报建手续(4个步骤)一、立项收件部门:市政务中心发展改革窗口审批行政部门;成都市发展和改革委员会、成都市防震减灾局收费标准:不收费申请材料企业投资项目核准公司需准备资料:1、项目申请报告;2、当年年检的营业执照或单位法人证、组织机构代码证;3、规划局出具的项目规划意见(用地许可证=设计条件、国土出让合同);4、国土局出具的项目用地意见;5、20-35%银行开具资金证明(资金证明一般一个月期限),6、窗口领取表格其他部门需准备资料;无二、设计条件、用地许可证审批行政部门;成都市规划管理局审批时间:1个工作日收费标准:不收费⑴申请材料:A、公司需准备资料:1、《设计条件、用地许可》申请表;2、1:500红线图;3、土地权属文件;4、测绘单位出具的用地界址测绘成果1套;B、技术部需准备资料:1、叠加用地界址信息和规划控制信息的红线图1:500(或1:1000)5份
注意事项:1、建设单位应在1年内,向规划部门报送建筑设计方案及有关文件、资料,否则规划设计条件自行失效;2、建设单位取得《建设用地规划许可证》1年内,应向国土局申请办理土地使用批准文件

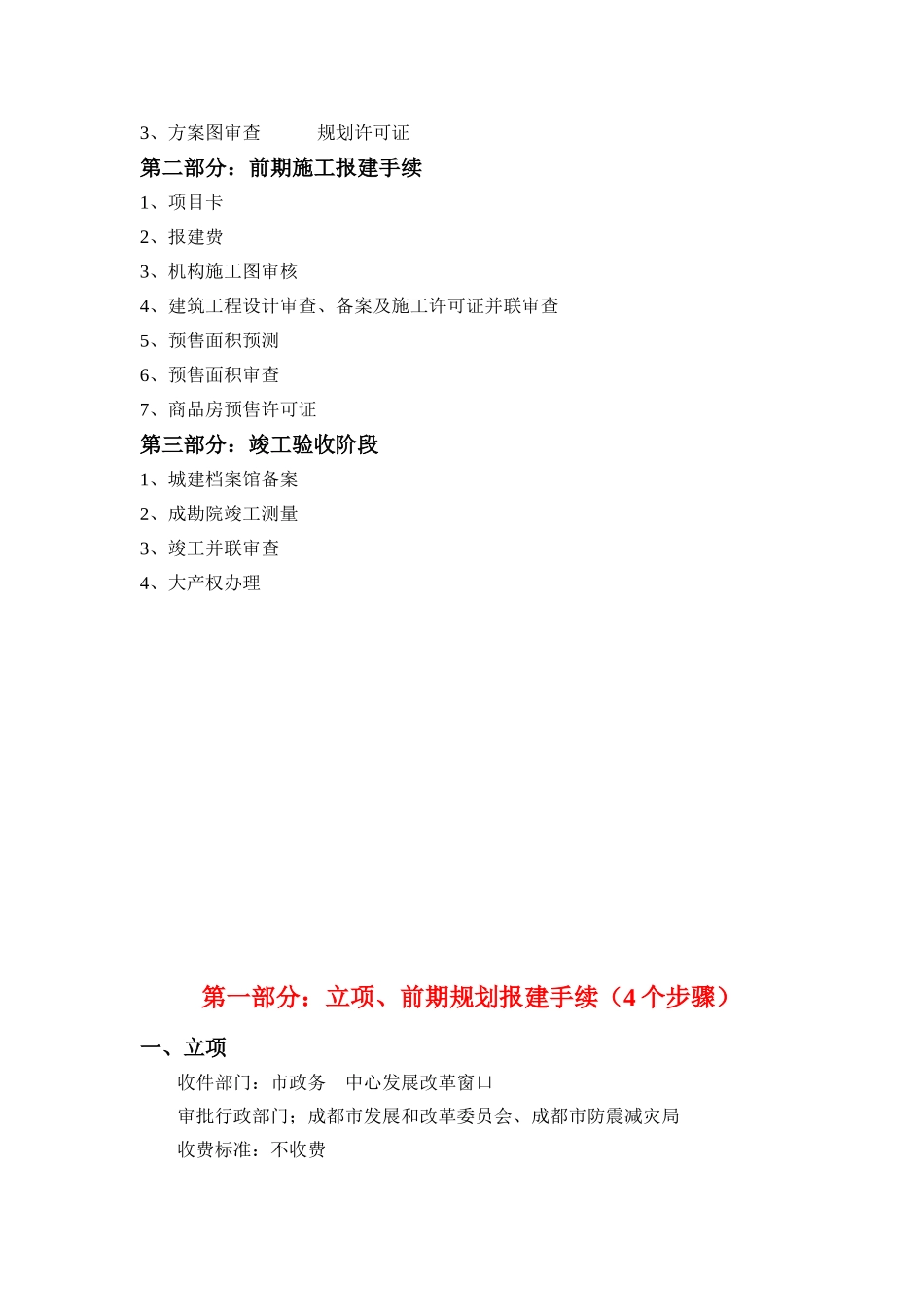

如因故超期又未申请延期的,《建设用地规划许可证》自行失效
需延期的建设项目,应持取得的审批文件在有效期内延期
三、方案图审查审批单位:
