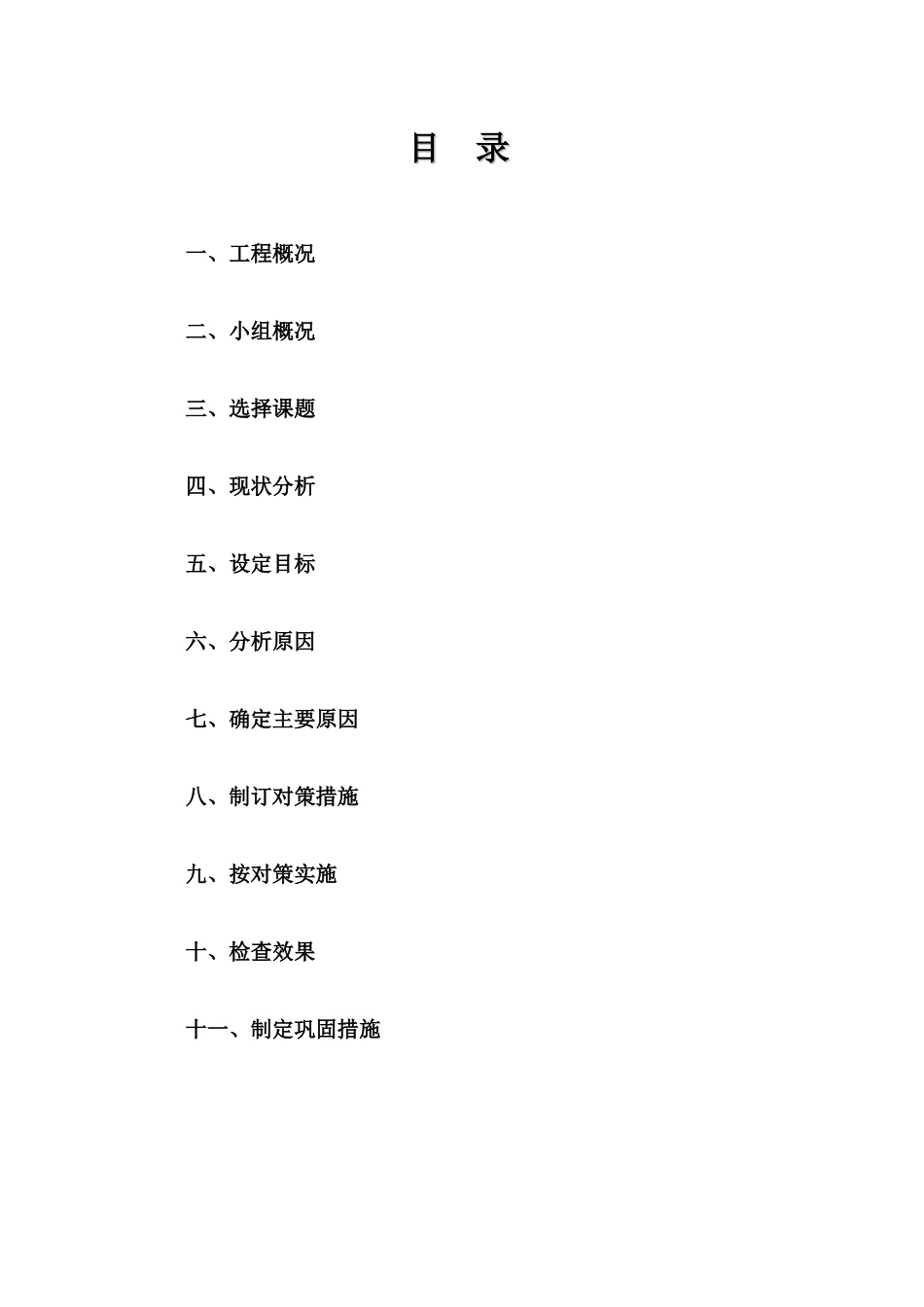

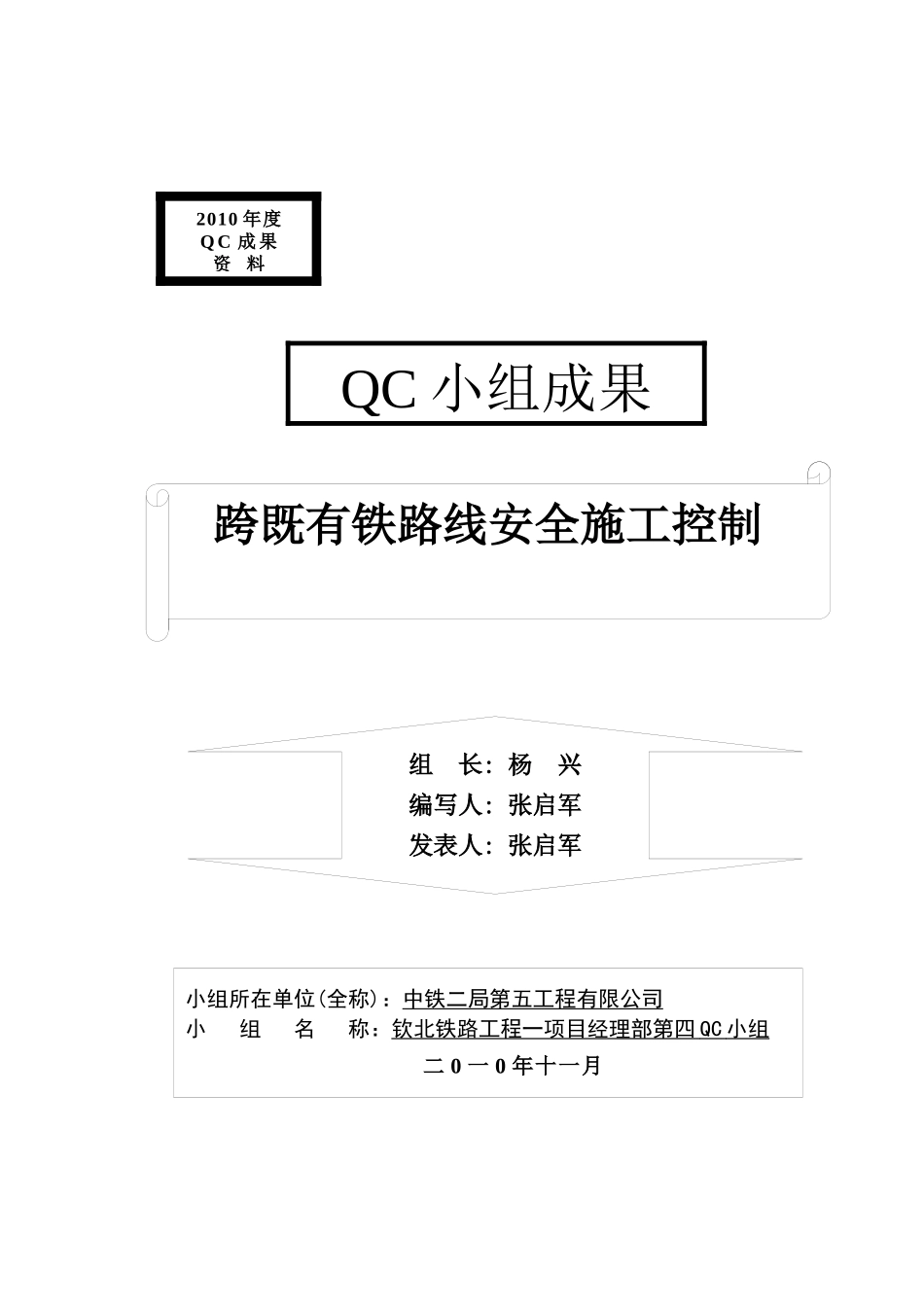

QC小组成果跨既有铁路线安全施工控制组长:杨兴编写人:张启军发表人:张启军小组所在单位(全称):中铁二局第五工程有限公司小组名称:钦北铁路工程一项目经理部第四QC小组二0一0年十一月2010年度QC成果资料目录目录一、工程概况二、小组概况三、选择课题四、现状分析五、设定目标六、分析原因七、确定主要原因八、制订对策措施九、按对策实施十、检查效果十一、制定巩固措施十一、总结和下一步打算一、工程概况广西沿海铁路钦州北至北海段扩能改造工程,正线长99
474km,站前工程及部分站后工程,含钦州、北海地区相关工程
该线路位于桂南地区,属低山丘陵和滨海平原区,沿线分布既有钦北铁路、南宁-钦州-北海高速公路、G325国道等交通设施
沿途城镇据点及厂矿企业较多
本段线路桥隧总长32
704km,占线路总长度的32
由中铁二局股份有限公司通过投标获得
钦北铁路一项目部承建的正线线路起讫里程为DK0+000~K8+952,正线全长8
952km;钦北、钦东、钦港改线、施工便线及客车联络线长7
74km;第一段管段内线路总长16
其中风门沟双线特大桥于DK0+380处上跨既有南防线,设计为40+64+40m连续梁,主墩编号为12#、13#,桥墩中线与既有南防线夹角为26
6°,连续梁底至轨面净高约为12
0m,采用挂蓝现浇施工
既有南防线双线两内轨道间距为5
2m,双线路基宽度为14
二、小组概况1、QC小组组建情况2、QC小组成员情况:本QC小组本着以人为本,追求卓越现场管理原则,由具有各方面专业知识和实践经验的成员组成
其成员组成和组内分工如下:序号姓名性别年龄文化程度职务组内分工接受QC教育(课时)时1杨兴男36大专安全总监监督检查、协调管理482孟昭明男35大本质检部长信息采集、原因分析483吴玉龙男28大本工程部长原因分析、对策制定84张启军男33大本
