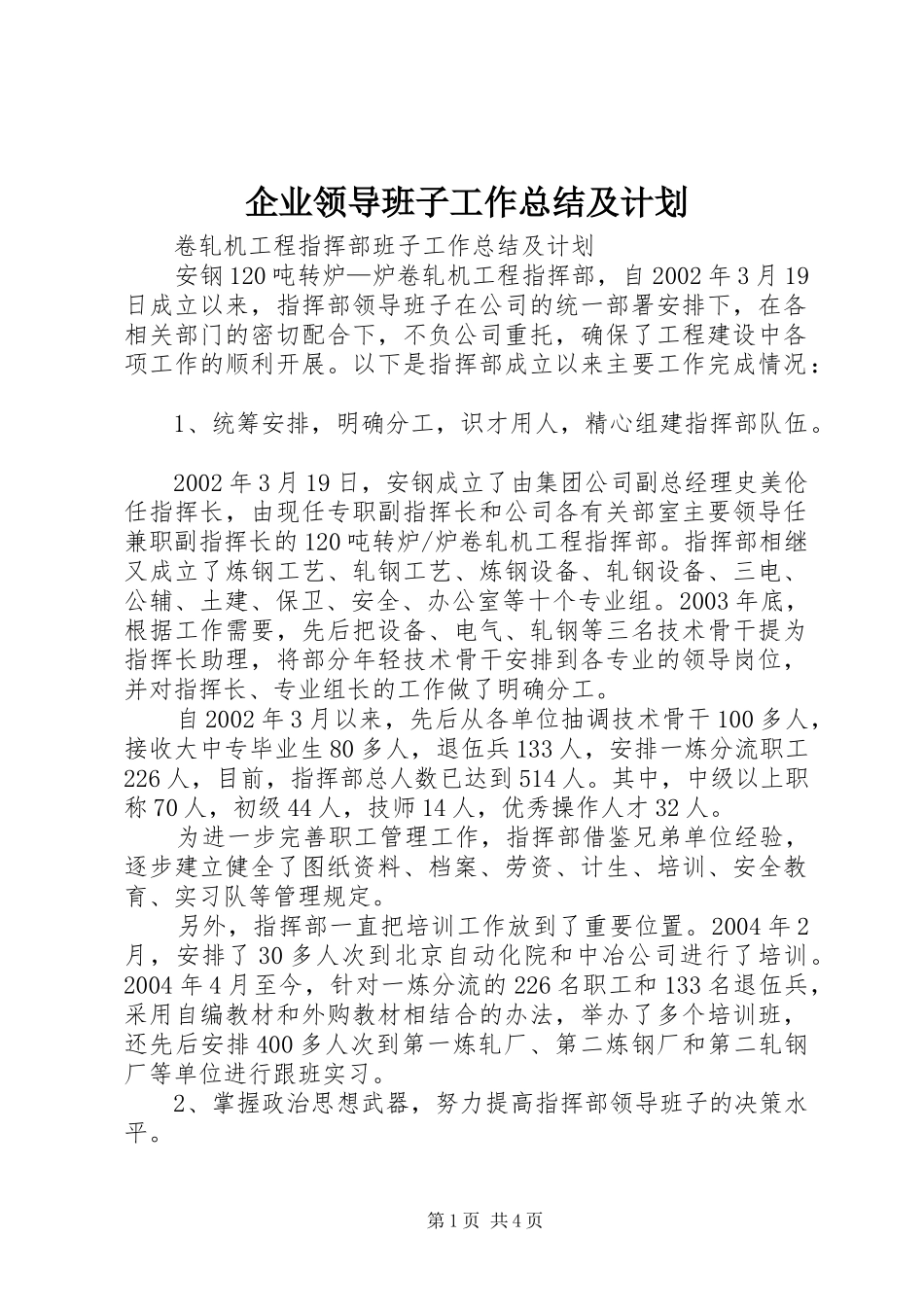

企业领导班子工作总结及计划卷轧机工程指挥部班子工作总结及计划安钢120吨转炉—炉卷轧机工程指挥部,自2002年3月19日成立以来,指挥部领导班子在公司的统一部署安排下,在各相关部门的密切配合下,不负公司重托,确保了工程建设中各项工作的顺利开展
以下是指挥部成立以来主要工作完成情况:1、统筹安排,明确分工,识才用人,精心组建指挥部队伍
2002年3月19日,安钢成立了由集团公司副总经理史美伦任指挥长,由现任专职副指挥长和公司各有关部室主要领导任兼职副指挥长的120吨转炉/炉卷轧机工程指挥部
指挥部相继又成立了炼钢工艺、轧钢工艺、炼钢设备、轧钢设备、三电、公辅、土建、保卫、安全、办公室等十个专业组
2003年底,根据工作需要,先后把设备、电气、轧钢等三名技术骨干提为指挥长助理,将部分年轻技术骨干安排到各专业的领导岗位,并对指挥长、专业组长的工作做了明确分工
自2002年3月以来,先后从各单位抽调技术骨干100多人,接收大中专毕业生80多人,退伍兵133人,安排一炼分流职工226人,目前,指挥部总人数已达到514人
其中,中级以上职称70人,初级44人,技师14人,优秀操作人才32人
为进一步完善职工管理工作,指挥部借鉴兄弟单位经验,逐步建立健全了图纸资料、档案、劳资、计生、培训、安全教育、实习队等管理规定
另外,指挥部一直把培训工作放到了重要位置
2004年2月,安排了30多人次到北京自动化院和中冶公司进行了培训
2004年4月至今,针对一炼分流的226名职工和133名退伍兵,采用自编教材和外购教材相结合的办法,举办了多个培训班,还先后安排400多人次到第一炼轧厂、第二炼钢厂和第二轧钢厂等单位进行跟班实习
2、掌握政治思想武器,努力提高指挥部领导班子的决策水平
第1页共4页为提高领导班子政治理论水平和决策能力,指挥部领导班子通过多种渠道、采用了多种方式
一是进行马列主义、毛泽东
