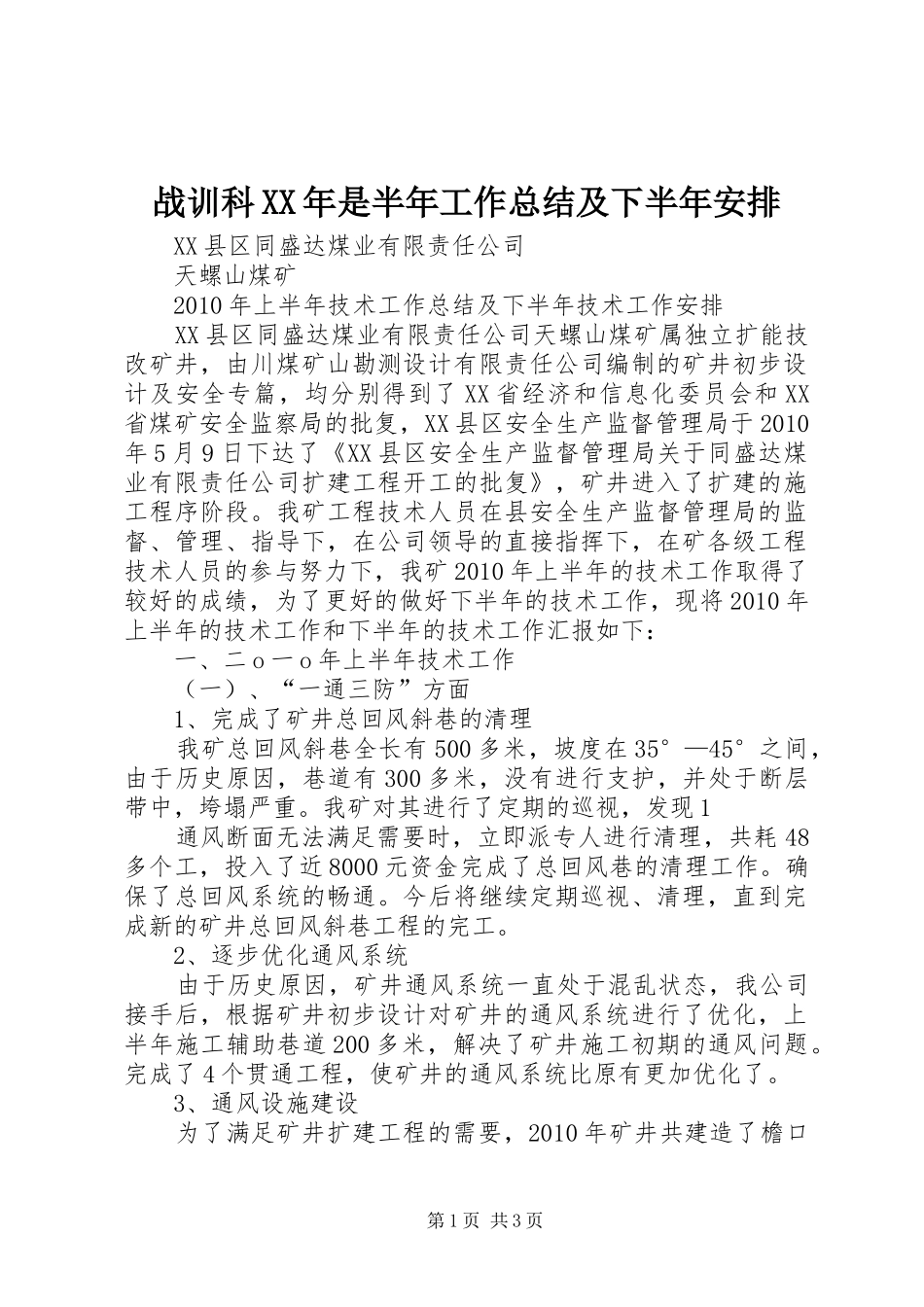

战训科XX年是半年工作总结及下半年安排XX县区同盛达煤业有限责任公司天螺山煤矿2010年上半年技术工作总结及下半年技术工作安排XX县区同盛达煤业有限责任公司天螺山煤矿属独立扩能技改矿井,由川煤矿山勘测设计有限责任公司编制的矿井初步设计及安全专篇,均分别得到了XX省经济和信息化委员会和XX省煤矿安全监察局的批复,XX县区安全生产监督管理局于2010年5月9日下达了《XX县区安全生产监督管理局关于同盛达煤业有限责任公司扩建工程开工的批复》,矿井进入了扩建的施工程序阶段
我矿工程技术人员在县安全生产监督管理局的监督、管理、指导下,在公司领导的直接指挥下,在矿各级工程技术人员的参与努力下,我矿2010年上半年的技术工作取得了较好的成绩,为了更好的做好下半年的技术工作,现将2010年上半年的技术工作和下半年的技术工作汇报如下:一、二o一o年上半年技术工作(一)、“一通三防”方面1、完成了矿井总回风斜巷的清理我矿总回风斜巷全长有500多米,坡度在35°—45°之间,由于历史原因,巷道有300多米,没有进行支护,并处于断层带中,垮塌严重
我矿对其进行了定期的巡视,发现1通风断面无法满足需要时,立即派专人进行清理,共耗48多个工,投入了近8000元资金完成了总回风巷的清理工作
确保了总回风系统的畅通
今后将继续定期巡视、清理,直到完成新的矿井总回风斜巷工程的完工

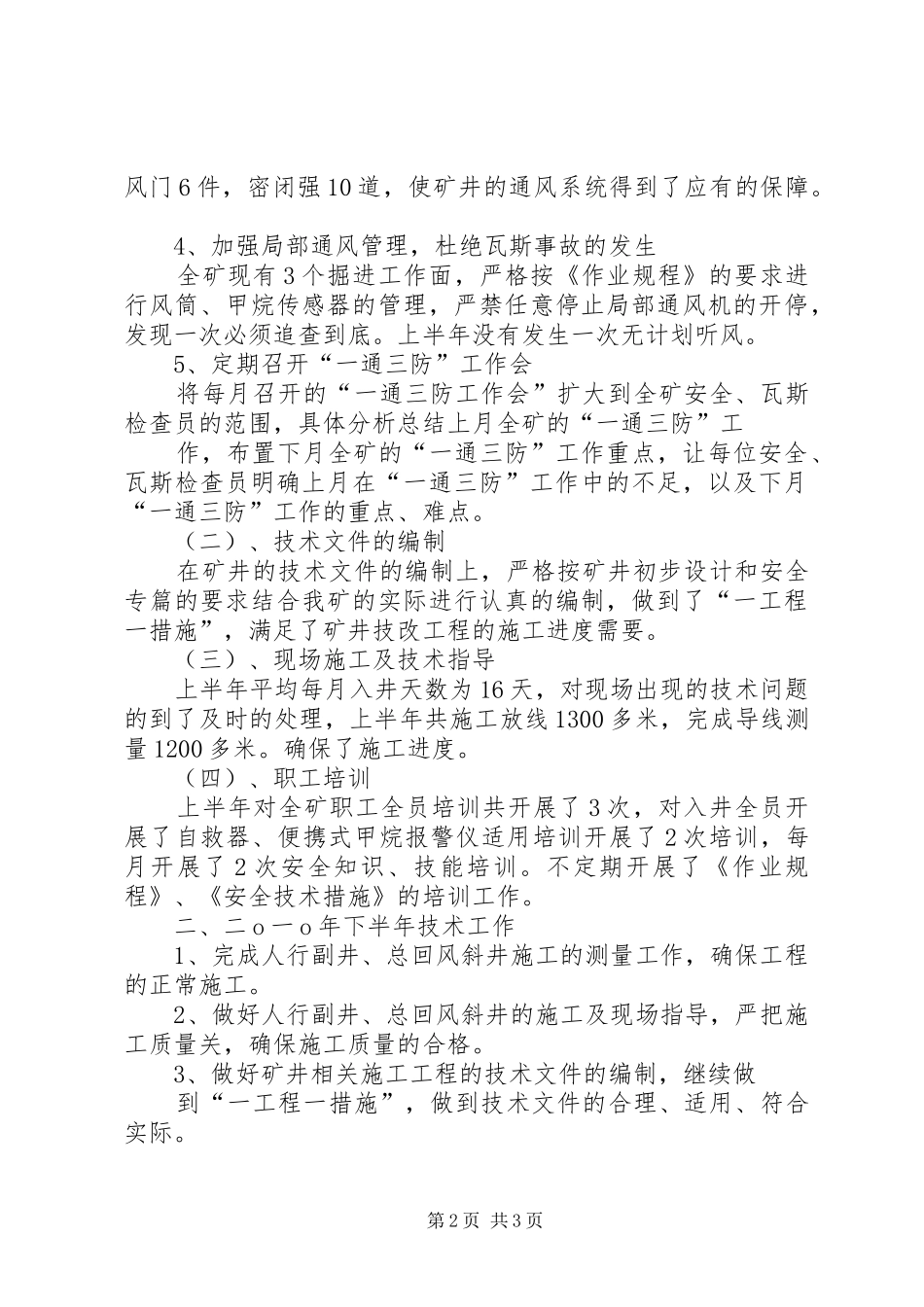

2、逐步优化通风系统由于历史原因,矿井通风系统一直处于混乱状态,我公司接手后,根据矿井初步设计对矿井的通风系统进行了优化,上半年施工辅助巷道200多米,解决了矿井施工初期的通风问题
完成了4个贯通工程,使矿井的通风系统比原有更加优化了
3、通风设施建设为了满足矿井扩建工程的需要,2010年矿井共建造了檐口第1页共3页风门6件,密闭强10道,使矿井的通风系统得到了应有的保障

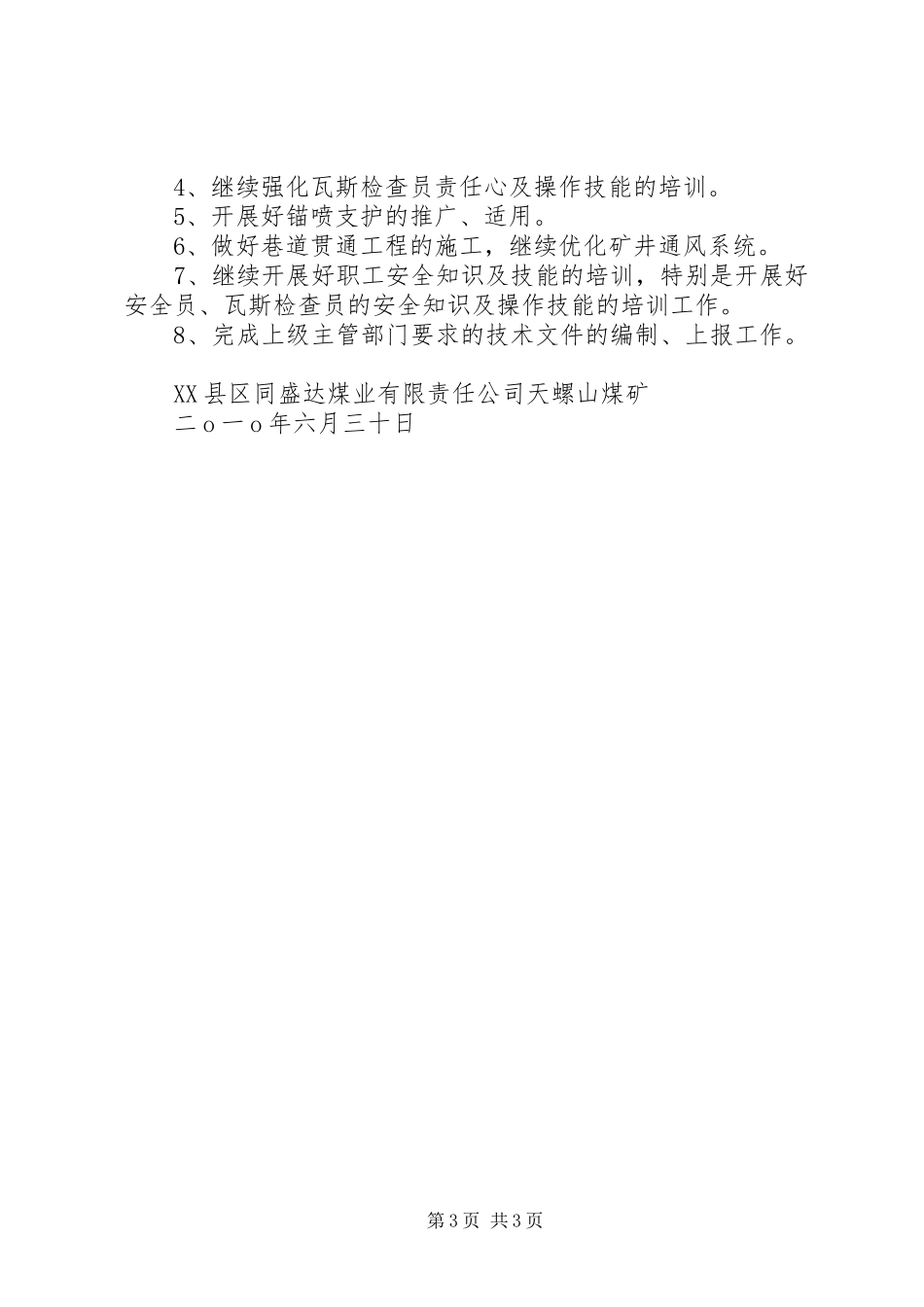

4、加强局部通风管理,杜绝瓦斯事故的发生全矿现有3个掘进工
