设备物资部年终总结及下年计划 设备物资部 二 o 一三年十二月二十日 设备物资部年终工作总结及下年计划 忙忙碌碌一年又过去了,现将物资部这一年来工作的情况总结如下: 一、设备招标工作 自 1 月份以来,共完成四辅至现在 59 项设备及消防工程、外围水网、供热管网、脱硝系统和 220kv 输电线路 5 项工程的招标
在每个标段开标前我们都能做好与设计院及招标公司的积极沟通和合作,从而确保了开标的顺利进行
开标过程能严格按照三辅招标的工作流程,严格把控总包方采购设备的配臵和质量
并能做好后期合同和技术协议的审核和签订工作
二、设备的催交监造工作 发电机两台机组、锅炉两台机组除仪表调试时厂方直供现场,剩余所有设备均已到货,1X 汽机已全部到货,2X 汽机低压外缸、高中压转子、eh 供油系统、低压转子、低压内缸、后轴承座等主部件已到货
锅炉辅机已到货 7 个标段,输煤系统到货 12 个标段,除灰系统 4 个标段已到货,暖通专业到货 8 个标段,化水系统已全部到货,水工到货 8 个标段,汽机辅助设备到货 21 个标段,电气设备及到货 22 个标段
空冷系统、电袋复合除尘器的到货情况均能满足现场施工进度,烟气脱硫系统已全部到厂
但汽机的设备供货按原计划严重滞后,影响了现场的安装进度
有几项辅助设备到现在未能供货,严重影响了现场的施工
三、设备验收工作 做好物资验收工作,把好质量关是确保整个工程顺利开展重要的一个环节
为确保设备物资在数量与质量上的完好,所以,必须对设备物资进行认真、细致的验收工作
设备到货后,由总包方根据现场的实际进度有序的组织监理、业主、设备厂家等共同对设备的质量进行验收,验收严格依照订货合同和技术协议,坚持树立高度的责任心,精心核对,第 1 页 共 16 页认真检查

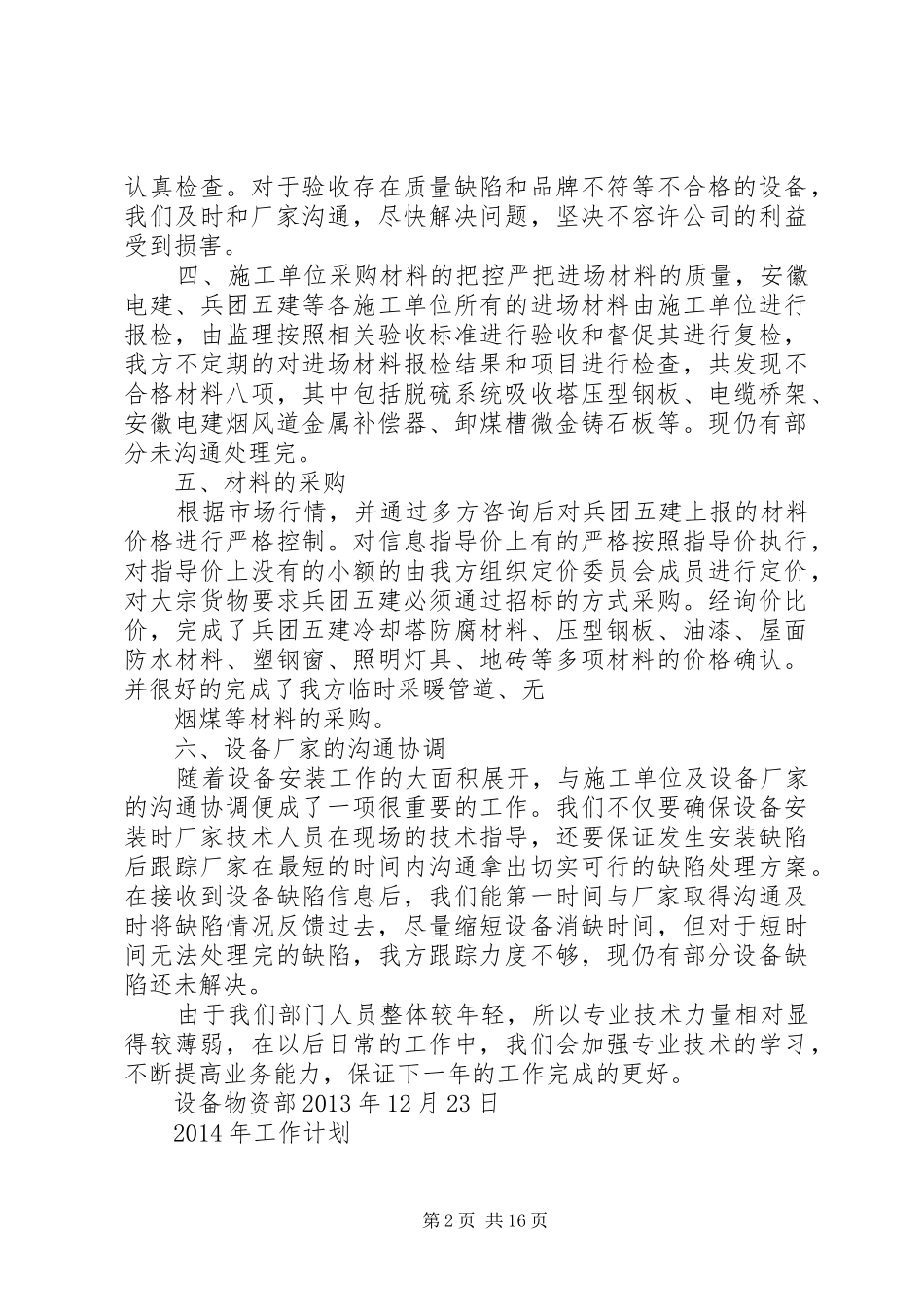

对于验收存在质量缺陷和品牌不符等不合格的设备,我们及时和厂家沟通,尽快解决问题,坚决不容许公司
