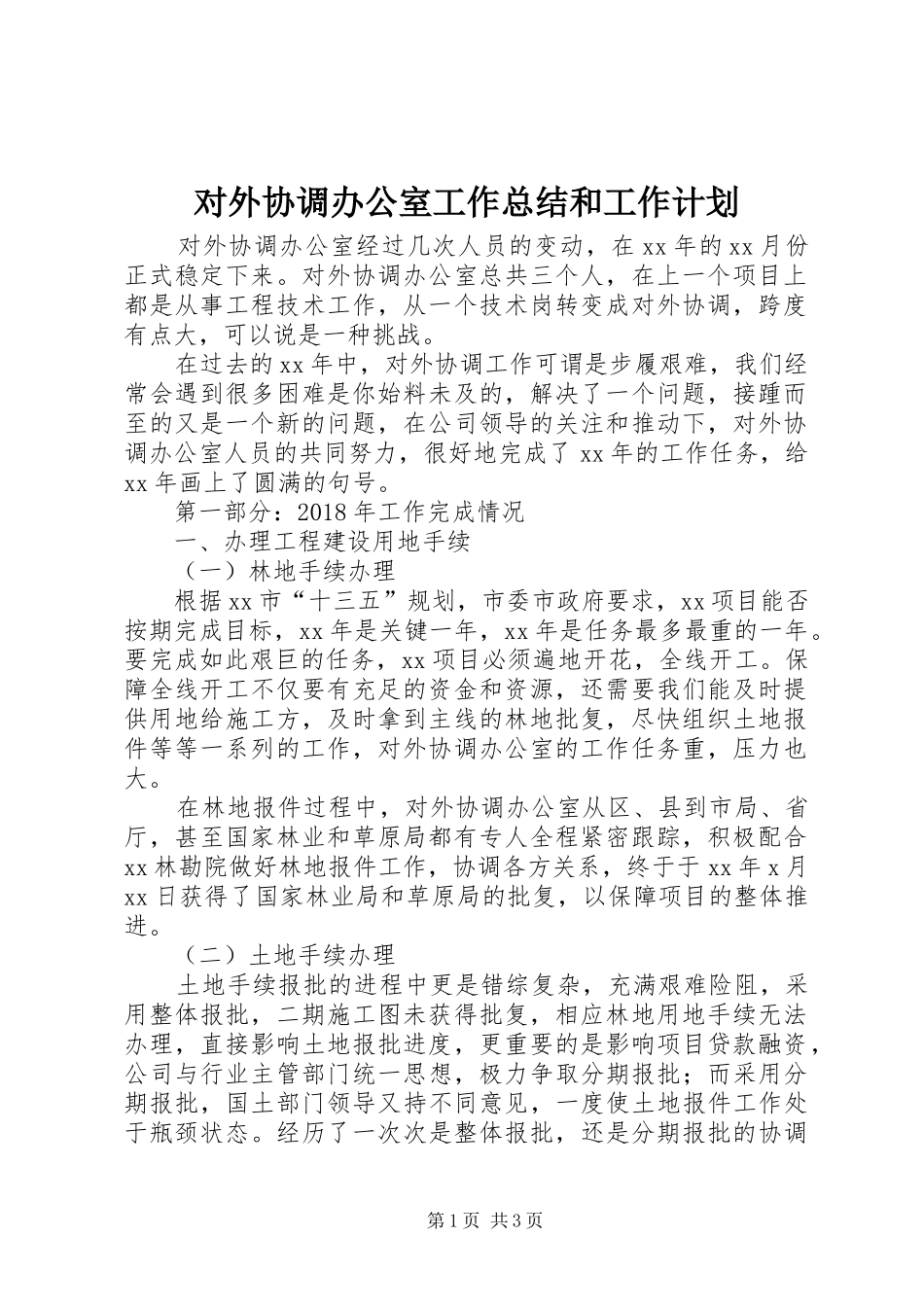

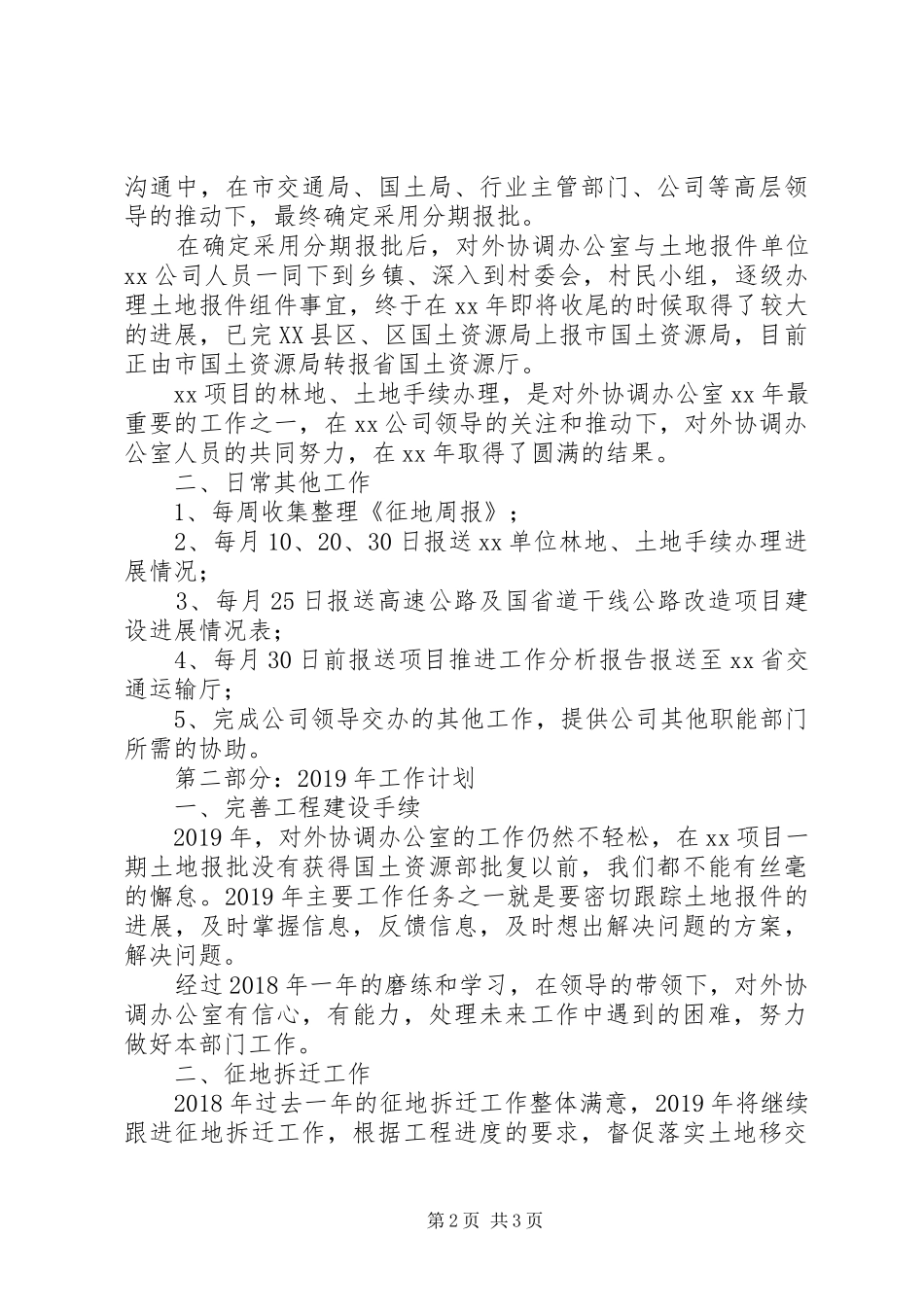

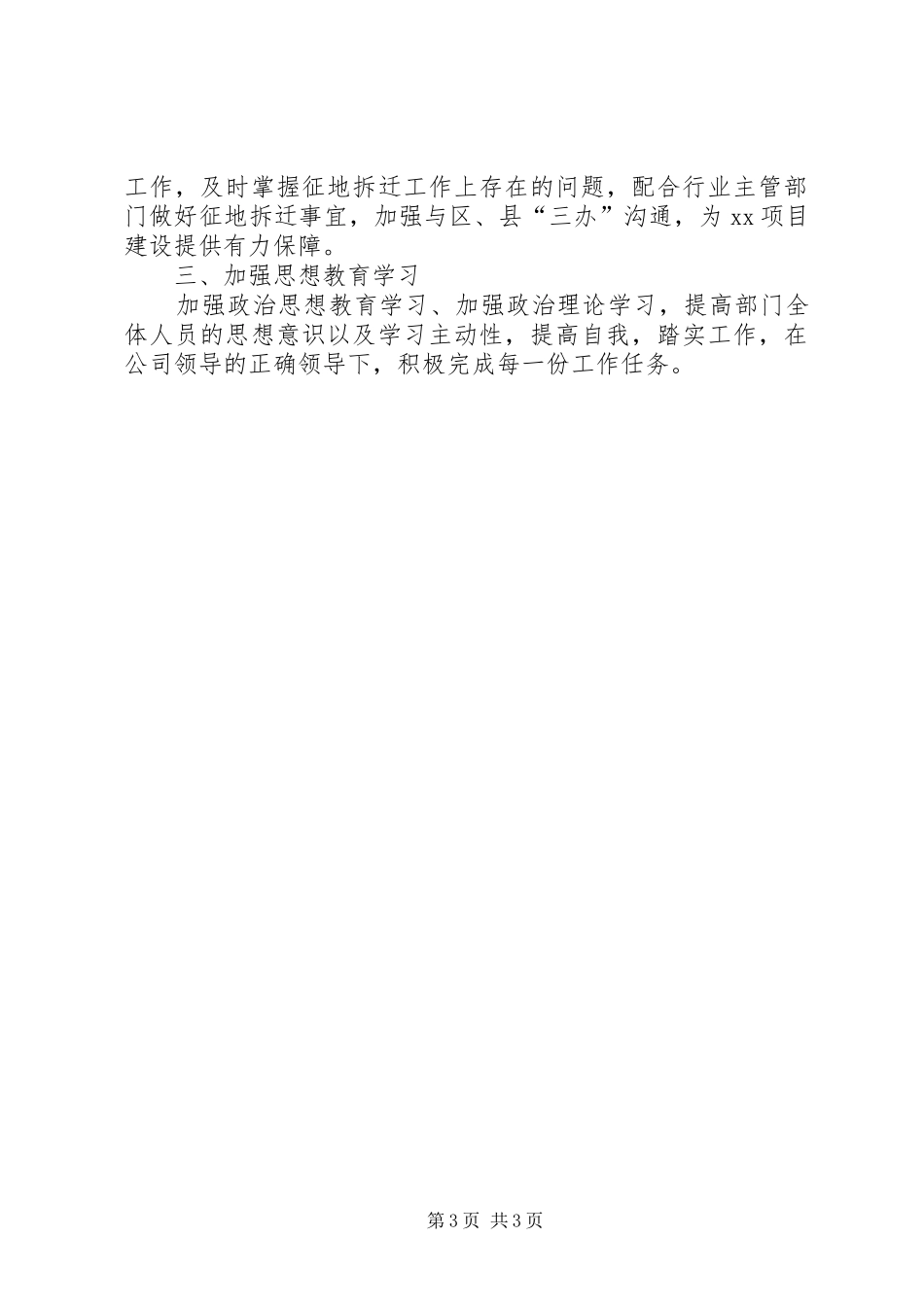

对外协调办公室工作总结和工作计划 对外协调办公室经过几次人员的变动,在 xx 年的 xx 月份正式稳定下来。对外协调办公室总共三个人,在上一个项目上都是从事工程技术工作,从一个技术岗转变成对外协调,跨度有点大,可以说是一种挑战。 在过去的 xx 年中,对外协调工作可谓是步履艰难,我们经常会遇到很多困难是你始料未及的,解决了一个问题,接踵而至的又是一个新的问题,在公司领导的关注和推动下,对外协调办公室人员的共同努力,很好地完成了 xx 年的工作任务,给xx 年画上了圆满的句号。 第一部分:2018 年工作完成情况 一、办理工程建设用地手续 (一)林地手续办理 根据 xx 市“十三五”规划,市委市政府要求,xx 项目能否按期完成目标,xx 年是关键一年,xx 年是任务最多最重的一年。要完成如此艰巨的任务,xx 项目必须遍地开花,全线开工。保障全线开工不仅要有充足的资金和资源,还需要我们能及时提供用地给施工方,及时拿到主线的林地批复,尽快组织土地报件等等一系列的工作,对外协调办公室的工作任务重,压力也大。 在林地报件过程中,对外协调办公室从区、县到市局、省厅,甚至国家林业和草原局都有专人全程紧密跟踪,积极配合xx 林勘院做好林地报件工作,协调各方关系,终于于 xx 年 x 月xx 日获得了国家林业局和草原局的批复,以保障项目的整体推进。 (二)土地手续办理 土地手续报批的进程中更是错综复杂,充满艰难险阻,采用整体报批,二期施工图未获得批复,相应林地用地手续无法办理,直接影响土地报批进度,更重要的是影响项目贷款融资,公司与行业主管部门统一思想,极力争取分期报批;而采用分期报批,国土部门领导又持不同意见,一度使土地报件工作处于瓶颈状态。经历了一次次是整体报批,还是分期报批的协调第 1 页 共 3 页沟通中,在市交通局、国土局、行业主管部门、公司等高层领导的推动下,最终确定采用分期报批。 在确定采用分期报批后,对外协调办公室与土地报件单位xx 公司人员一同下到乡镇、深入到村委会,村民小组,逐级办理土地报件组件事宜,终于在 xx 年即将收尾的时候取得了较大的进展,已完 XX 县区、区国土资源局上报市国土资源局,目前正由市国土资源局转报省国土资源厅。 xx 项目的林地、土地手续办理,是对外协调办公室 xx 年最重要的工作之一,在 xx 公司领导的关注和推动下,对外协调办公室人员的共同努力,在 xx 年取得了圆满的结果。 二、...
