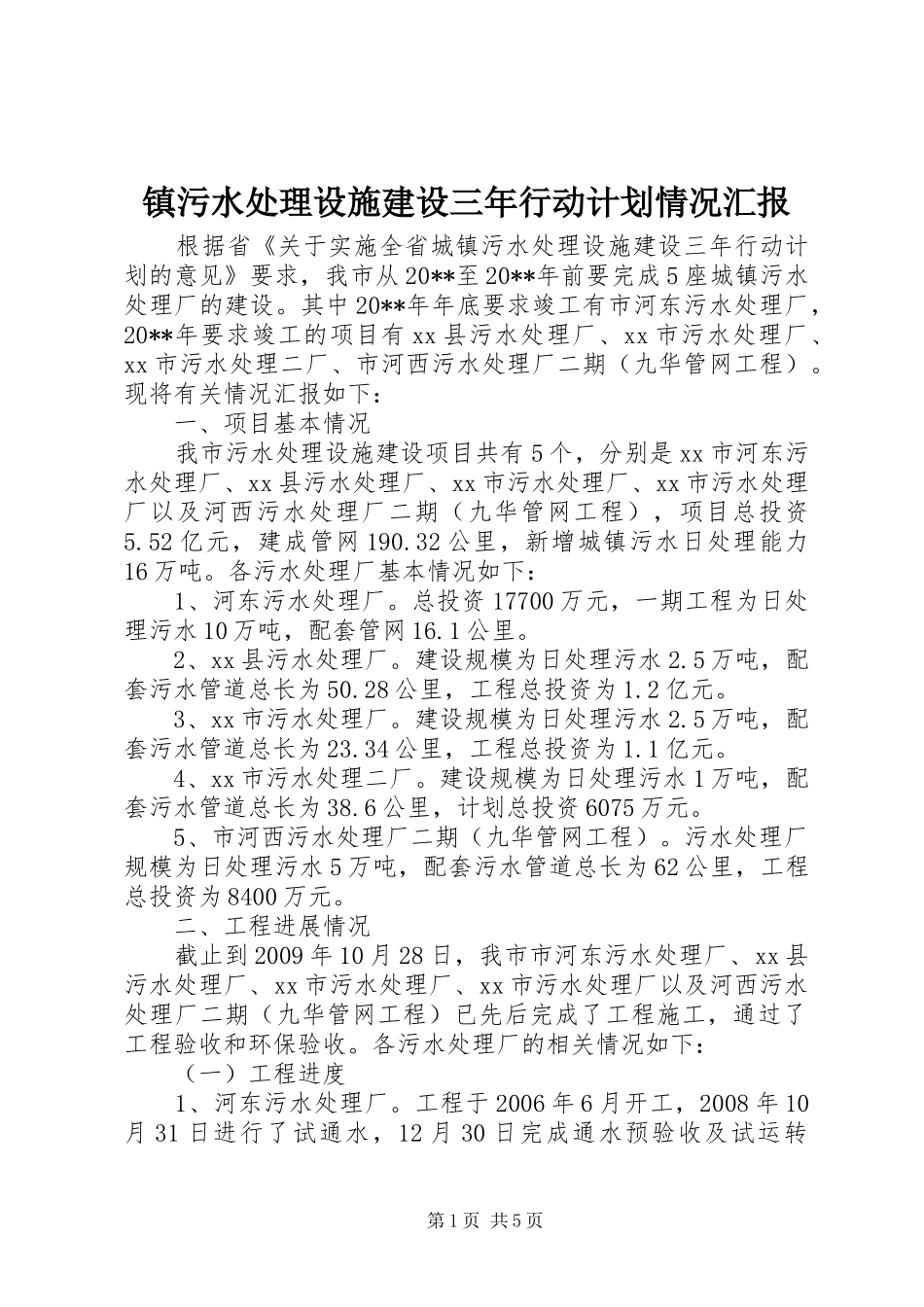

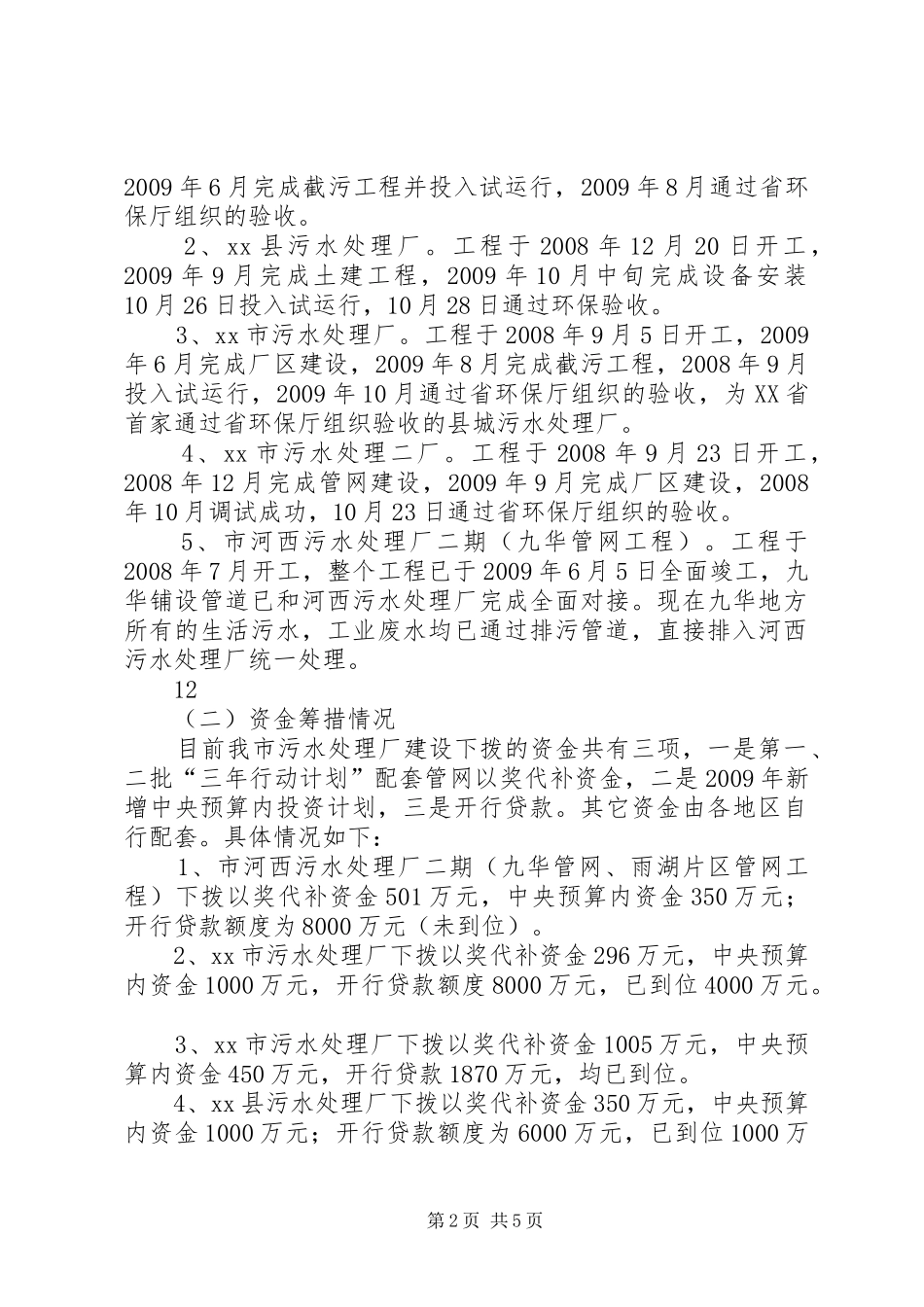

镇污水处理设施建设三年行动计划情况汇报 根据省《关于实施全省城镇污水处理设施建设三年行动计划的意见》要求,我市从 20**至 20**年前要完成 5 座城镇污水处理厂的建设。其中 20**年年底要求竣工有市河东污水处理厂,20**年要求竣工的项目有 xx 县污水处理厂、xx 市污水处理厂、xx 市污水处理二厂、市河西污水处理厂二期(九华管网工程)。现将有关情况汇报如下: 一、项目基本情况 我市污水处理设施建设项目共有 5 个,分别是 xx 市河东污水处理厂、xx 县污水处理厂、xx 市污水处理厂、xx 市污水处理厂以及河西污水处理厂二期(九华管网工程),项目总投资5.52 亿元,建成管网 190.32 公里,新增城镇污水日处理能力16 万吨。各污水处理厂基本情况如下: 1、河东污水处理厂。总投资 17700 万元,一期工程为日处理污水 10 万吨,配套管网 16.1 公里。 2、xx 县污水处理厂。建设规模为日处理污水 2.5 万吨,配套污水管道总长为 50.28 公里,工程总投资为 1.2 亿元。 3、xx 市污水处理厂。建设规模为日处理污水 2.5 万吨,配套污水管道总长为 23.34 公里,工程总投资为 1.1 亿元。 4、xx 市污水处理二厂。建设规模为日处理污水 1 万吨,配套污水管道总长为 38.6 公里,计划总投资 6075 万元。 5、市河西污水处理厂二期(九华管网工程)。污水处理厂规模为日处理污水 5 万吨,配套污水管道总长为 62 公里,工程总投资为 8400 万元。 二、工程进展情况 截止到 2009 年 10 月 28 日,我市市河东污水处理厂、xx 县污水处理厂、xx 市污水处理厂、xx 市污水处理厂以及河西污水处理厂二期(九华管网工程)已先后完成了工程施工,通过了工程验收和环保验收。各污水处理厂的相关情况如下: (一)工程进度 1、河东污水处理厂。工程于 2006 年 6 月开工,2008 年 10月 31 日进行了试通水,12 月 30 日完成通水预验收及试运转第 1 页 共 5 页2009 年 6 月完成截污工程并投入试运行,2009 年 8 月通过省环保厅组织的验收。 2、xx 县污水处理厂。工程于 2008 年 12 月 20 日开工,2009 年 9 月完成土建工程,2009 年 10 月中旬完成设备安装10 月 26 日投入试运行,10 月 28 日通过环保验收。 3、xx 市污水处理厂。工程于 2008 年 9 月 5 日开工,2009年 6 月完成厂区建设,2009 年 8 月完成截污工程,2008 年 9 月投入试...
