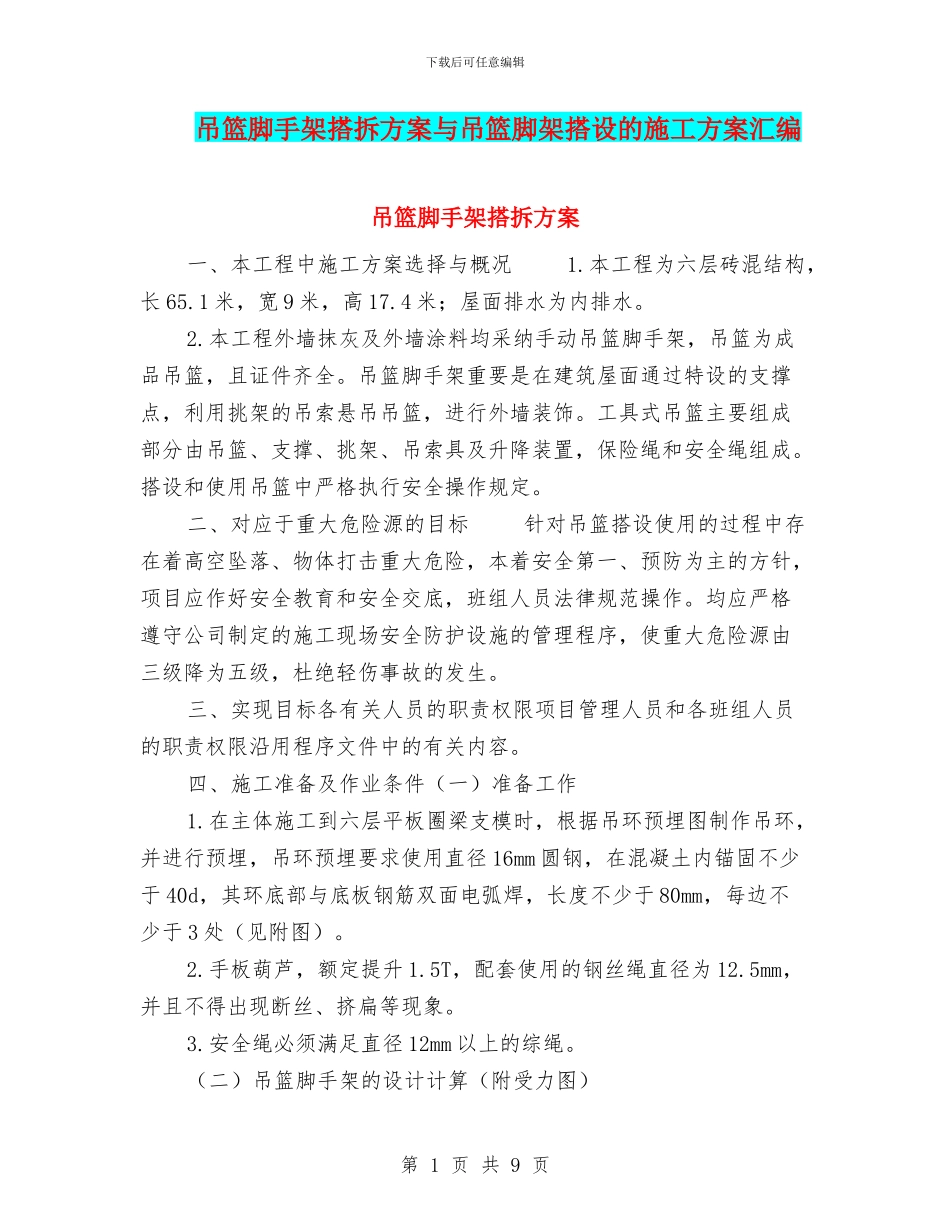

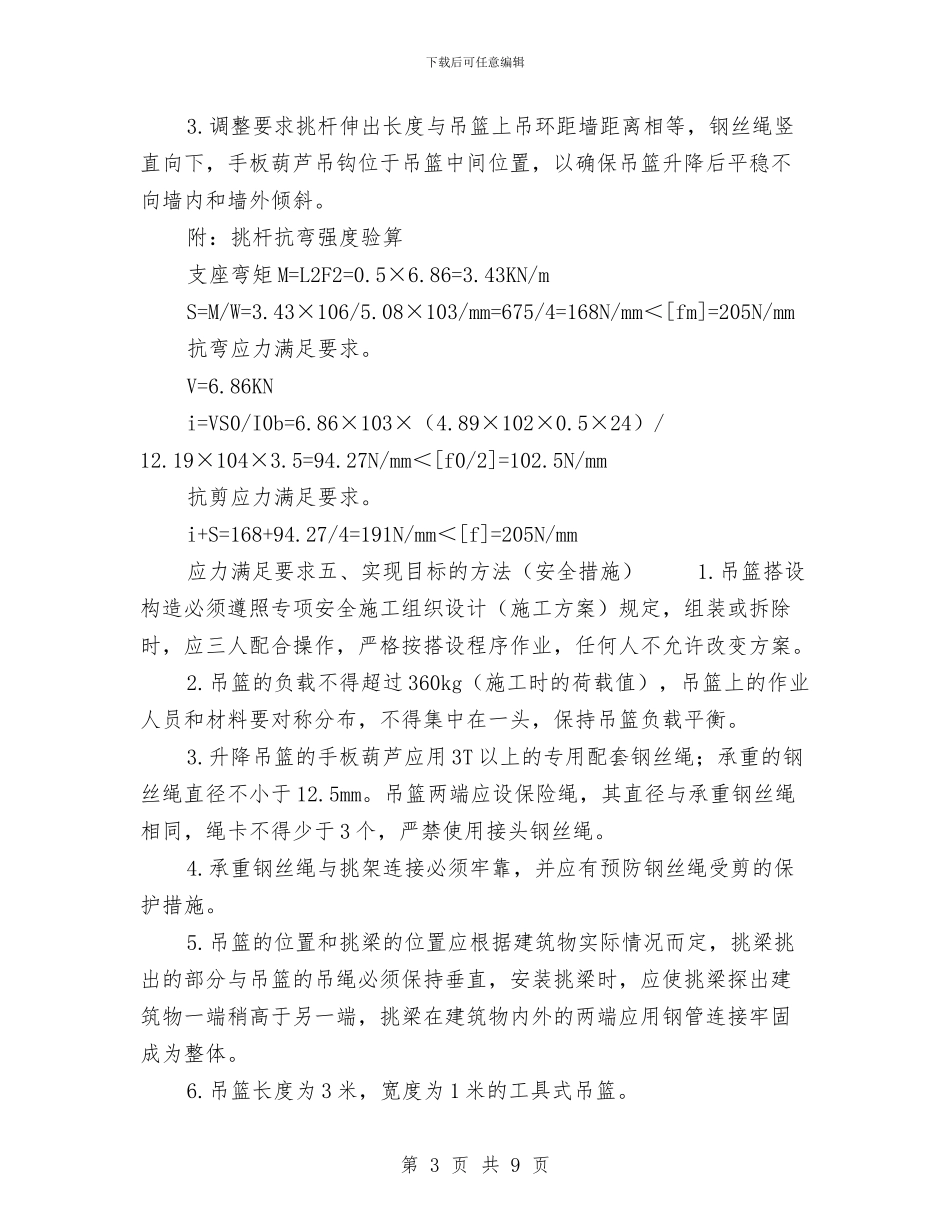

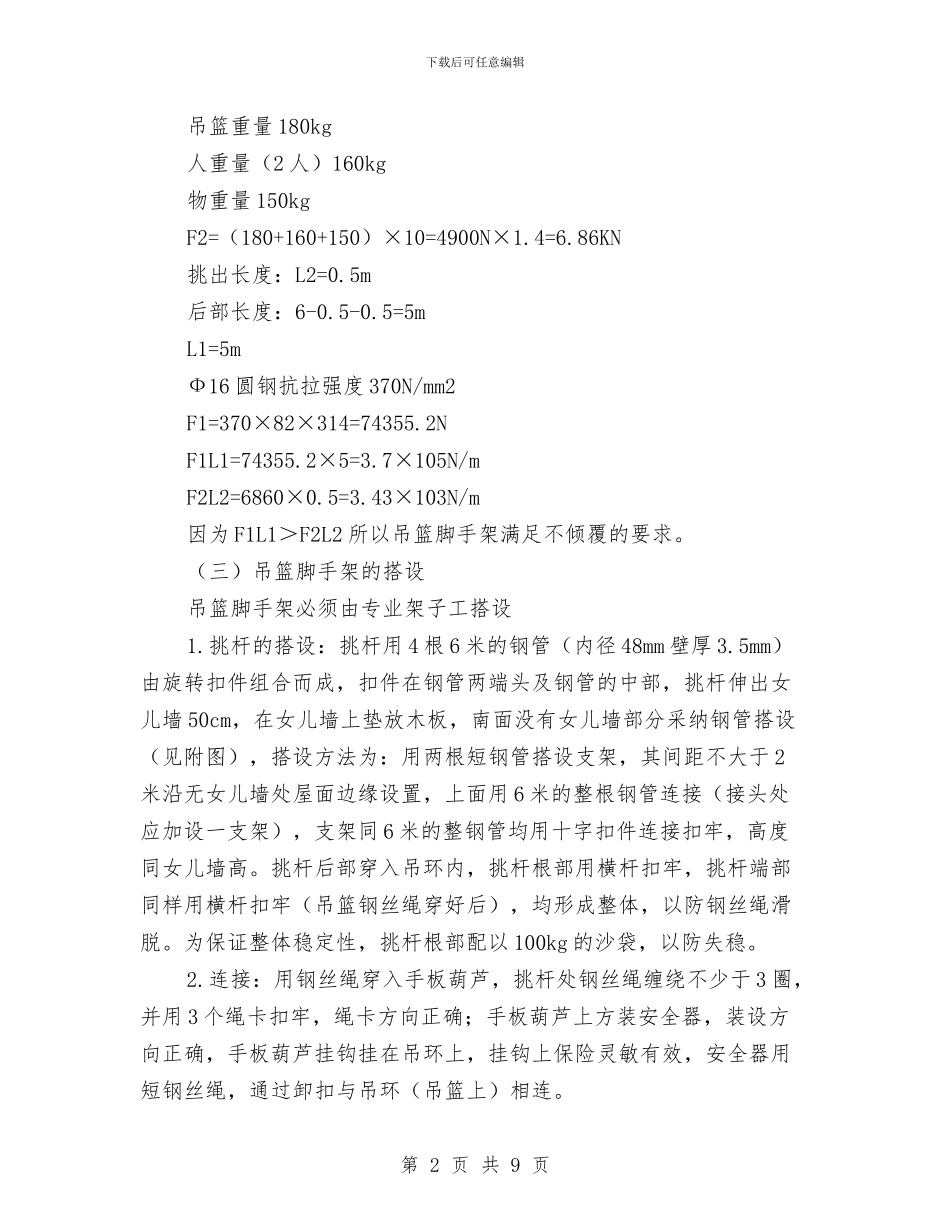

下载后可任意编辑吊篮脚手架搭拆方案与吊篮脚架搭设的施工方案汇编吊篮脚手架搭拆方案一、本工程中施工方案选择与概况 1.本工程为六层砖混结构,长 65.1 米,宽 9 米,高 17.4 米;屋面排水为内排水。2.本工程外墙抹灰及外墙涂料均采纳手动吊篮脚手架,吊篮为成品吊篮,且证件齐全。吊篮脚手架重要是在建筑屋面通过特设的支撑点,利用挑架的吊索悬吊吊篮,进行外墙装饰。工具式吊篮主要组成部分由吊篮、支撑、挑架、吊索具及升降装置,保险绳和安全绳组成。搭设和使用吊篮中严格执行安全操作规定。二、对应于重大危险源的目标 针对吊篮搭设使用的过程中存在着高空坠落、物体打击重大危险,本着安全第一、预防为主的方针,项目应作好安全教育和安全交底,班组人员法律规范操作。均应严格遵守公司制定的施工现场安全防护设施的管理程序,使重大危险源由三级降为五级,杜绝轻伤事故的发生。三、实现目标各有关人员的职责权限项目管理人员和各班组人员的职责权限沿用程序文件中的有关内容。四、施工准备及作业条件(一)准备工作1.在主体施工到六层平板圈梁支模时,根据吊环预埋图制作吊环,并进行预埋,吊环预埋要求使用直径 16mm 圆钢,在混凝土内锚固不少于 40d,其环底部与底板钢筋双面电弧焊,长度不少于 80mm,每边不少于 3 处(见附图)。2.手板葫芦,额定提升 1.5T,配套使用的钢丝绳直径为 12.5mm,并且不得出现断丝、挤扁等现象。3.安全绳必须满足直径 12mm 以上的综绳。(二)吊篮脚手架的设计计算(附受力图)第 1 页 共 9 页下载后可任意编辑吊篮重量 180kg 人重量(2 人)160kg 物重量 150kgF2=(180+160+150)×10=4900N×1.4=6.86KN挑出长度:L2=0.5m后部长度:6-0.5-0.5=5m L1=5mФ16 圆钢抗拉强度 370N/mm2 F1=370×82×314=74355.2NF1L1=74355.2×5=3.7×105N/mF2L2=6860×0.5=3.43×103N/m因为 F1L1>F2L2 所以吊篮脚手架满足不倾覆的要求。(三)吊篮脚手架的搭设吊篮脚手架必须由专业架子工搭设1.挑杆的搭设:挑杆用 4 根 6 米的钢管(内径 48mm 壁厚 3.5mm)由旋转扣件组合而成,扣件在钢管两端头及钢管的中部,挑杆伸出女儿墙 50cm,在女儿墙上垫放木板,南面没有女儿墙部分采纳钢管搭设(见附图),搭设方法为:用两根短钢管搭设支架,其间距不大于 2米沿无女儿墙处屋面边缘设置,上面用 6 米的整根钢管连接(接头处应加设一支架),支架同 6 米的整钢管均用十字扣件连接扣牢...
