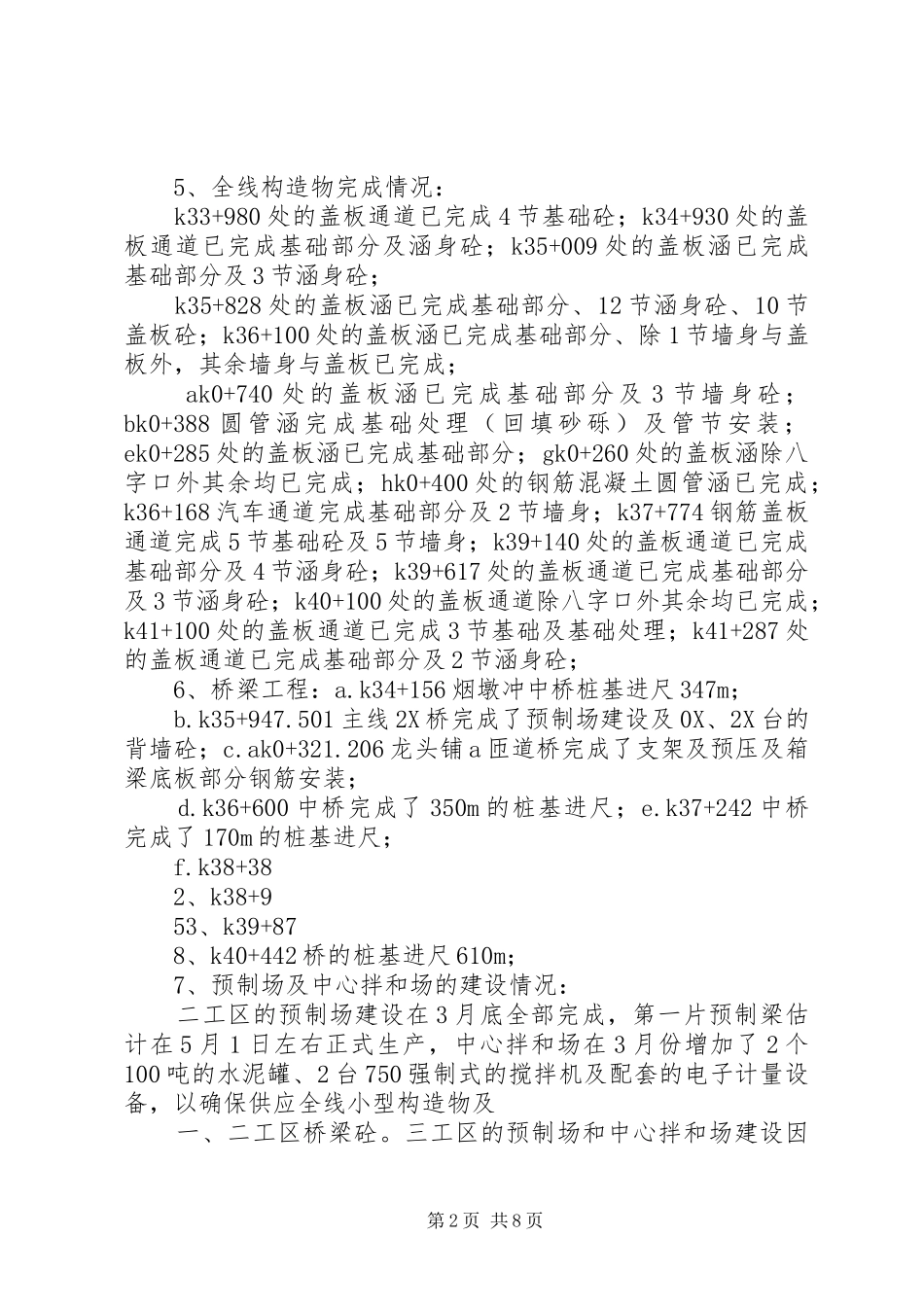

第三次工地例会[精选五篇]XX省长沙至株洲高速公路第lj3合同段(k23+350~k43+220)第三次工地例会汇报材料长株高速公路车行天桥效果图XX省第六工程公司长株高速公路土建lj3合同段项目经理部二○○七年四月二十八日第三次工地例会汇报材料各位领导:自上次召开工地例会以来,工程进度及施工环境取得了明显的成效,现将最近阶段工程进展情况汇报如下:一、前阶段工程进展情况:1、路基清表部分全线完成清表里程12
12公里,清表面积546951
7m2:其中一工区二队已完成k27+000~k27+490段490米的清表工作;一工区三队已完成k27+490~k30+200段及k30+720~k31+800段3790米的清表工作;二工区一队已完成k31+800~k35+050段3250米的清表工作;二工区二队已完成全部清表工作;二工区三队已完成k36+984~k38+000、k38+260~k38+300段1056米的清表工作;三工区已完成k38+300~k41+834段3534米;未完成部分的清表工作,由于当地阻工无法进行
2、施工便道部分全线拉通施工便道里程为12
32公里,其中长沙段拉通施工便道200米,株洲段拉通施工便道12
3、路基土石方部分:全线完成路基挖土方122630立方米(含三工区的废土),土方完成占单项的12
9%;挖石方57000立方米,石方完成占单项的3
8%;全线完成路基填土75807立方米,填方完成占单项的3
1%;4、路基软基处理部分:全线完成路基软基处理30485立方米,完成占单项的24%;第1页共8页5、全线构造物完成情况:k33+980处的盖板通道已完成4节基础砼;k34+930处的盖板通道已完成基础部分及涵身砼;k35+009处的盖板涵已完成基础部分及3节涵身砼;k35+828处的盖板涵已完成基础部分、12节涵身砼、10节盖板砼;k36
