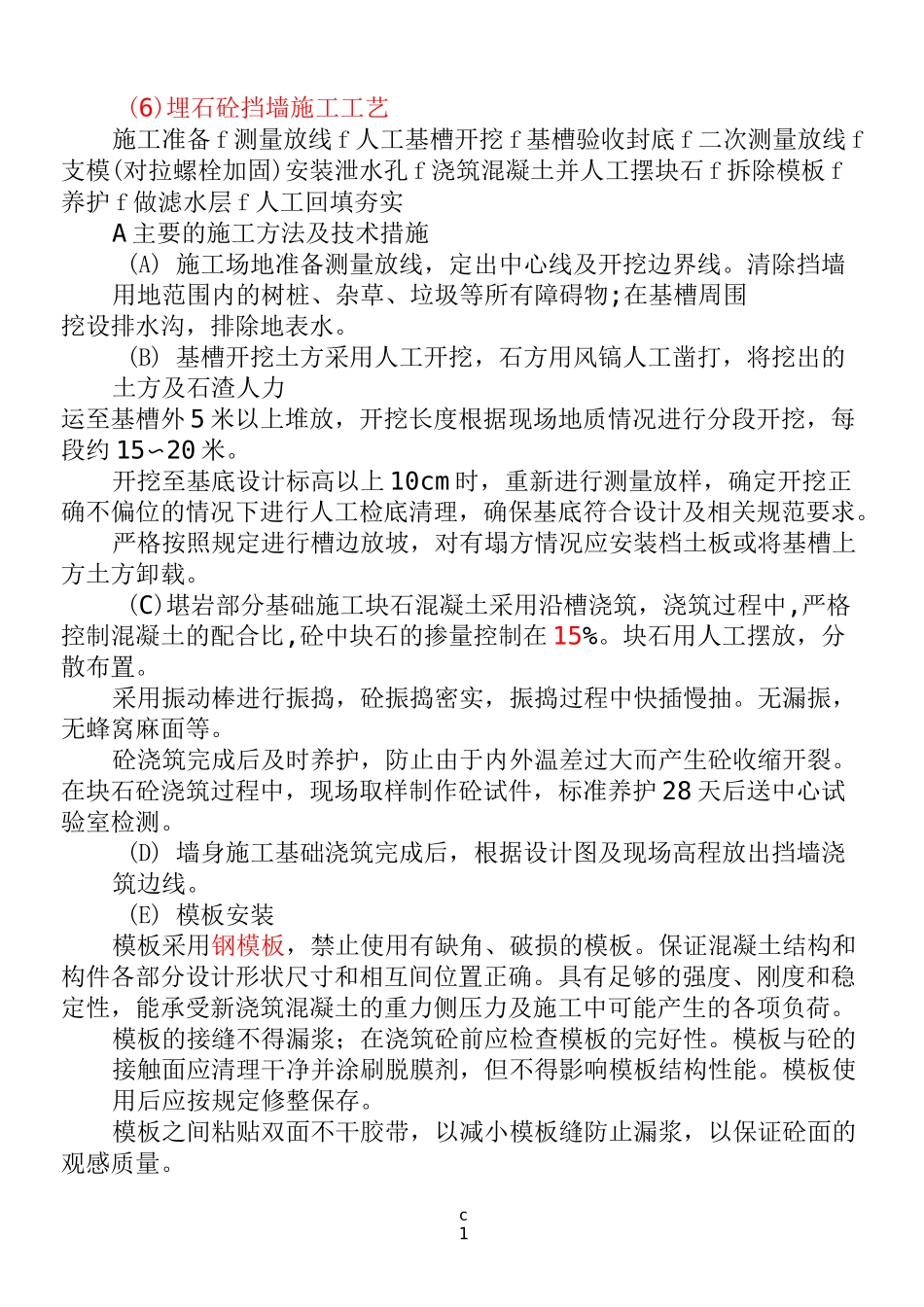

c1(6)埋石砼挡墙施工工艺施工准备 f 测量放线 f 人工基槽开挖 f 基槽验收封底 f 二次测量放线 f支模(对拉螺栓加固)安装泄水孔 f 浇筑混凝土并人工摆块石 f 拆除模板 f养护 f 做滤水层 f 人工回填夯实A 主要的施工方法及技术措施(A) 施工场地准备测量放线,定出中心线及开挖边界线
清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
(B) 基槽开挖土方采用人工开挖,石方用风镐人工凿打,将挖出的土方及石渣人力运至基槽外 5 米以上堆放,开挖长度根据现场地质情况进行分段开挖,每段约 15〜20 米
开挖至基底设计标高以上 10cm 时,重新进行测量放样,确定开挖正确不偏位的情况下进行人工检底清理,确保基底符合设计及相关规范要求
严格按照规定进行槽边放坡,对有塌方情况应安装档土板或将基槽上方土方卸载
(C)堪岩部分基础施工块石混凝土采用沿槽浇筑,浇筑过程中,严格控制混凝土的配合比,砼中块石的掺量控制在 15%
块石用人工摆放,分散布置
采用振动棒进行振捣,砼振捣密实,振捣过程中快插慢抽
无漏振,无蜂窝麻面等
砼浇筑完成后及时养护,防止由于内外温差过大而产生砼收缩开裂
在块石砼浇筑过程中,现场取样制作砼试件,标准养护 28 天后送中心试验室检测
(D) 墙身施工基础浇筑完成后,根据设计图及现场高程放出挡墙浇筑边线
(E) 模板安装模板采用钢模板,禁止使用有缺角、破损的模板
保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确
具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷
模板的接缝不得漏浆;在浇筑砼前应检查模板的完好性
模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能
模板使用后应按规定修整保存
模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量
