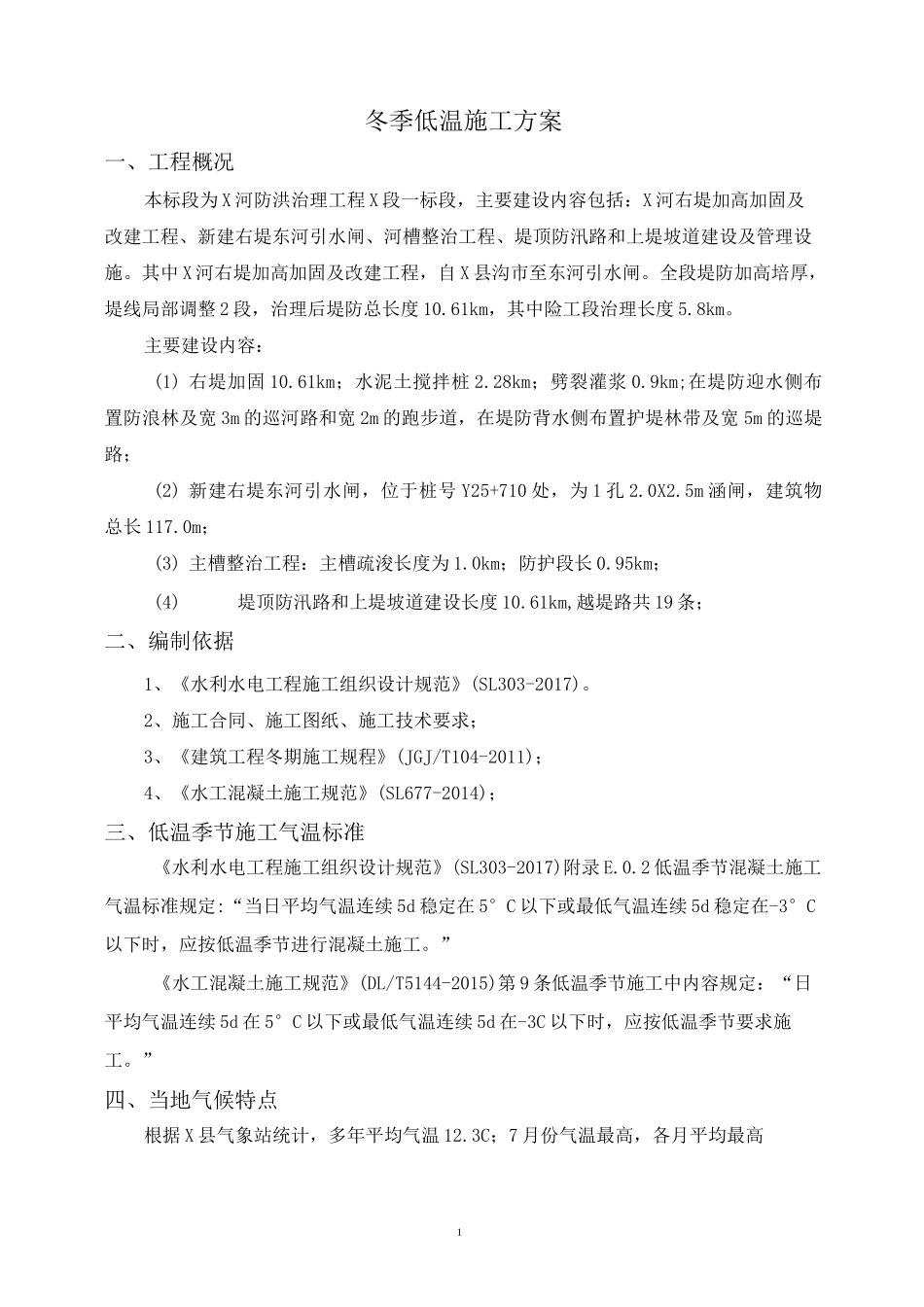

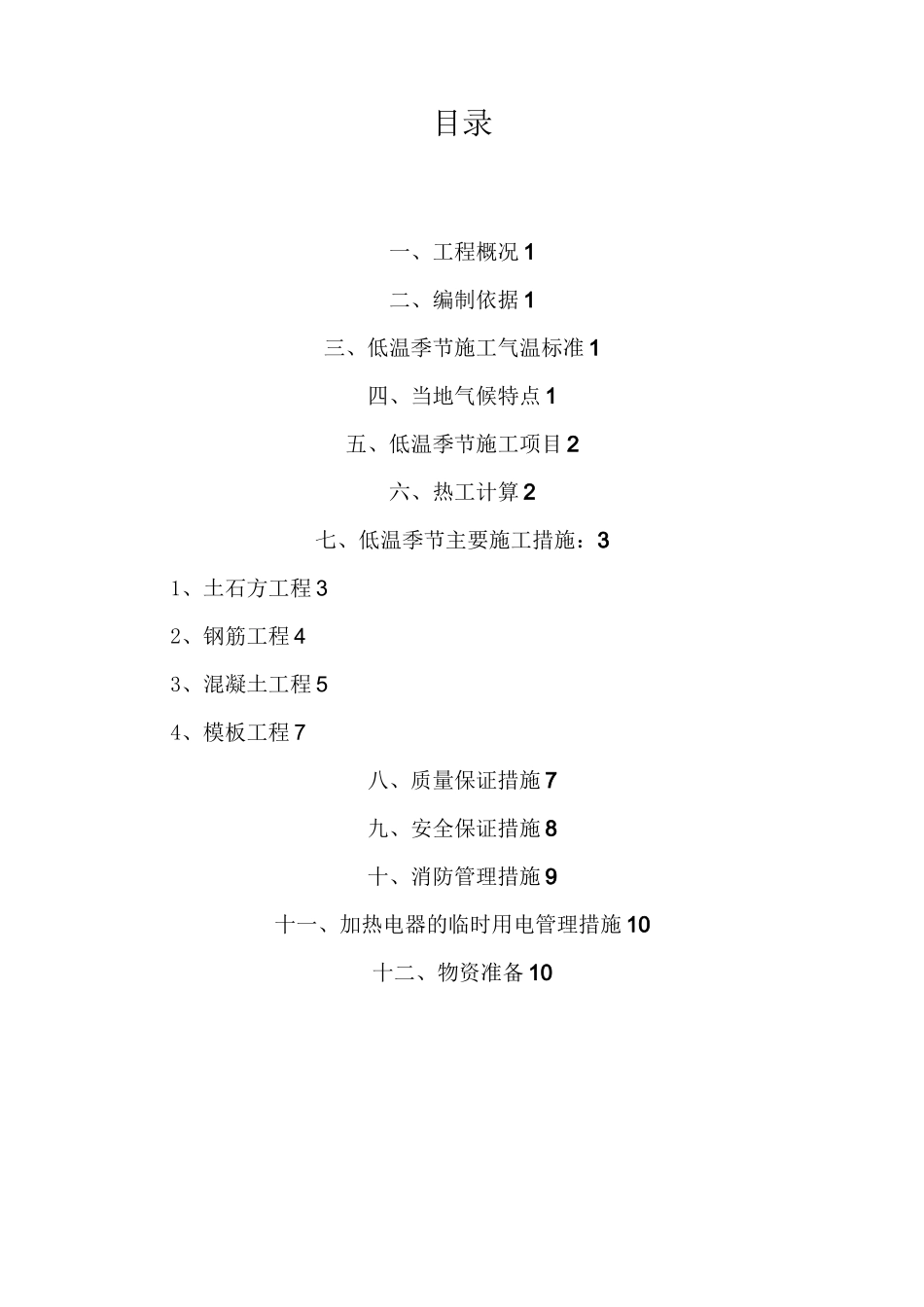

目录一、工程概况 1二、编制依据 1三、低温季节施工气温标准 1四、当地气候特点 1五、低温季节施工项目 2六、热工计算 2七、低温季节主要施工措施:31、土石方工程 32、钢筋工程 43、混凝土工程 54、模板工程 7八、质量保证措施 7九、安全保证措施 8十、消防管理措施 9十一、加热电器的临时用电管理措施 10十二、物资准备 101冬季低温施工方案一、工程概况本标段为 X 河防洪治理工程 X 段一标段,主要建设内容包括:X 河右堤加高加固及改建工程、新建右堤东河引水闸、河槽整治工程、堤顶防汛路和上堤坡道建设及管理设施。其中 X 河右堤加高加固及改建工程,自 X 县沟市至东河引水闸。全段堤防加高培厚,堤线局部调整 2 段,治理后堤防总长度 10.61km,其中险工段治理长度 5.8km。主要建设内容:(1) 右堤加固 10.61km;水泥土搅拌桩 2.28km;劈裂灌浆 0.9km;在堤防迎水侧布置防浪林及宽 3m 的巡河路和宽 2m 的跑步道,在堤防背水侧布置护堤林带及宽 5m 的巡堤路;(2) 新建右堤东河引水闸,位于桩号 Y25+710 处,为 1 孔 2.0X2.5m 涵闸,建筑物总长 117.0m;(3) 主槽整治工程:主槽疏浚长度为 1.0km;防护段长 0.95km;(4)堤顶防汛路和上堤坡道建设长度 10.61km,越堤路共 19 条;二、编制依据1、《水利水电工程施工组织设计规范》(SL303-2017)。2、施工合同、施工图纸、施工技术要求;3、《建筑工程冬期施工规程》(JGJ/T104-2011);4、《水工混凝土施工规范》(SL677-2014);三、低温季节施工气温标准《水利水电工程施工组织设计规范》(SL303-2017)附录 E.0.2 低温季节混凝土施工气温标准规定:“当日平均气温连续 5d 稳定在 5°C 以下或最低气温连续 5d 稳定在-3°C以下时,应按低温季节进行混凝土施工。”《水工混凝土施工规范》(DL/T5144-2015)第 9 条低温季节施工中内容规定:“日平均气温连续 5d 在 5°C 以下或最低气温连续 5d 在-3C 以下时,应按低温季节要求施工。”四、当地气候特点根据 X 县气象站统计,多年平均气温 12.3C;7 月份气温最高,各月平均最高226.6C,1 月份气温最低,各月平均最低-4.5C。极端最低气温-23.8C。3-mwgg)/[4.2m+0.84Cmwc根据节气的排列,2018 年 11 月 15 日〜2018 年 12 月 21 日,中间经历小雪、大雪两个气候节气。在此时间段内,夜间气温要降到-5°C 左右,但白天气温基本保持正温。2018 年 12 月 22 日〜2019 年...
