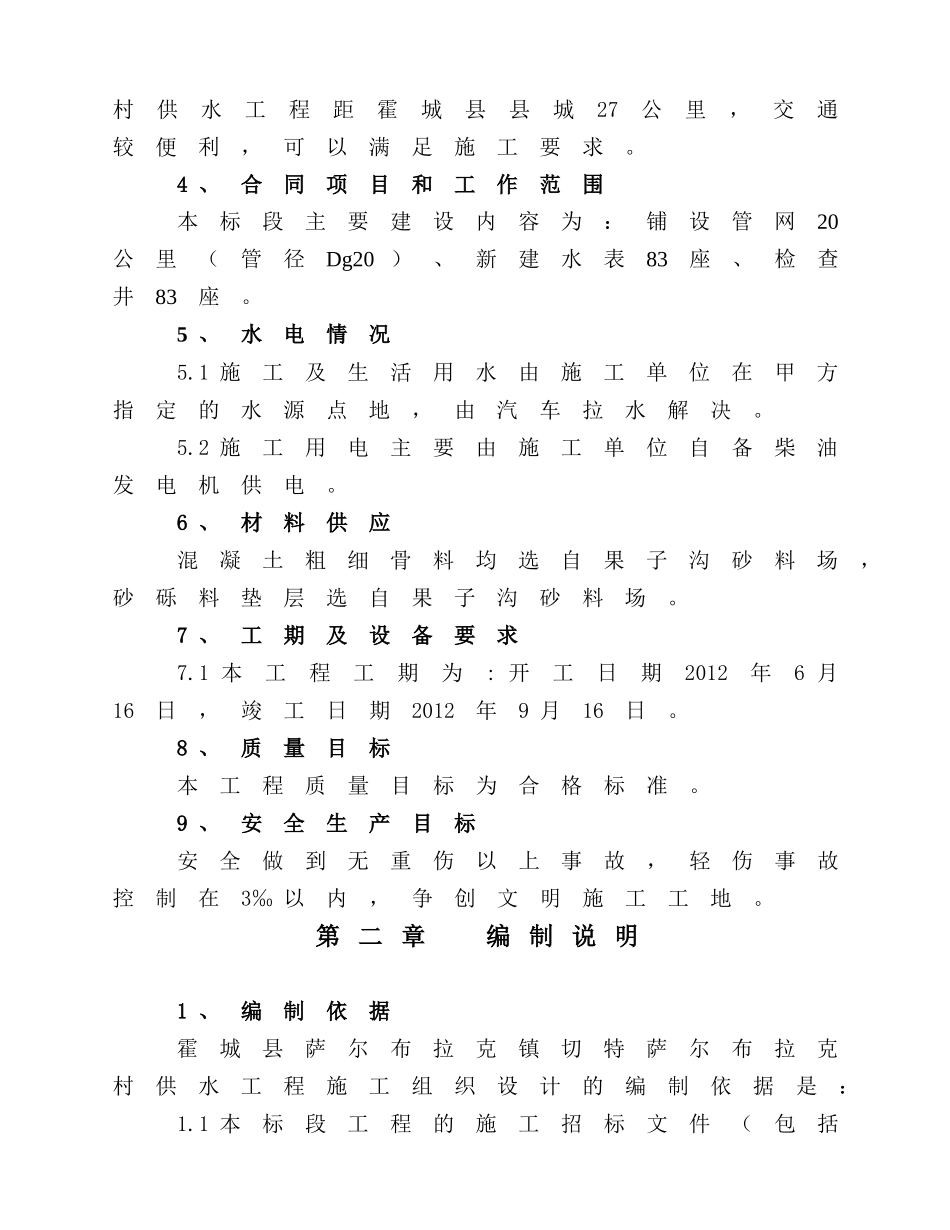

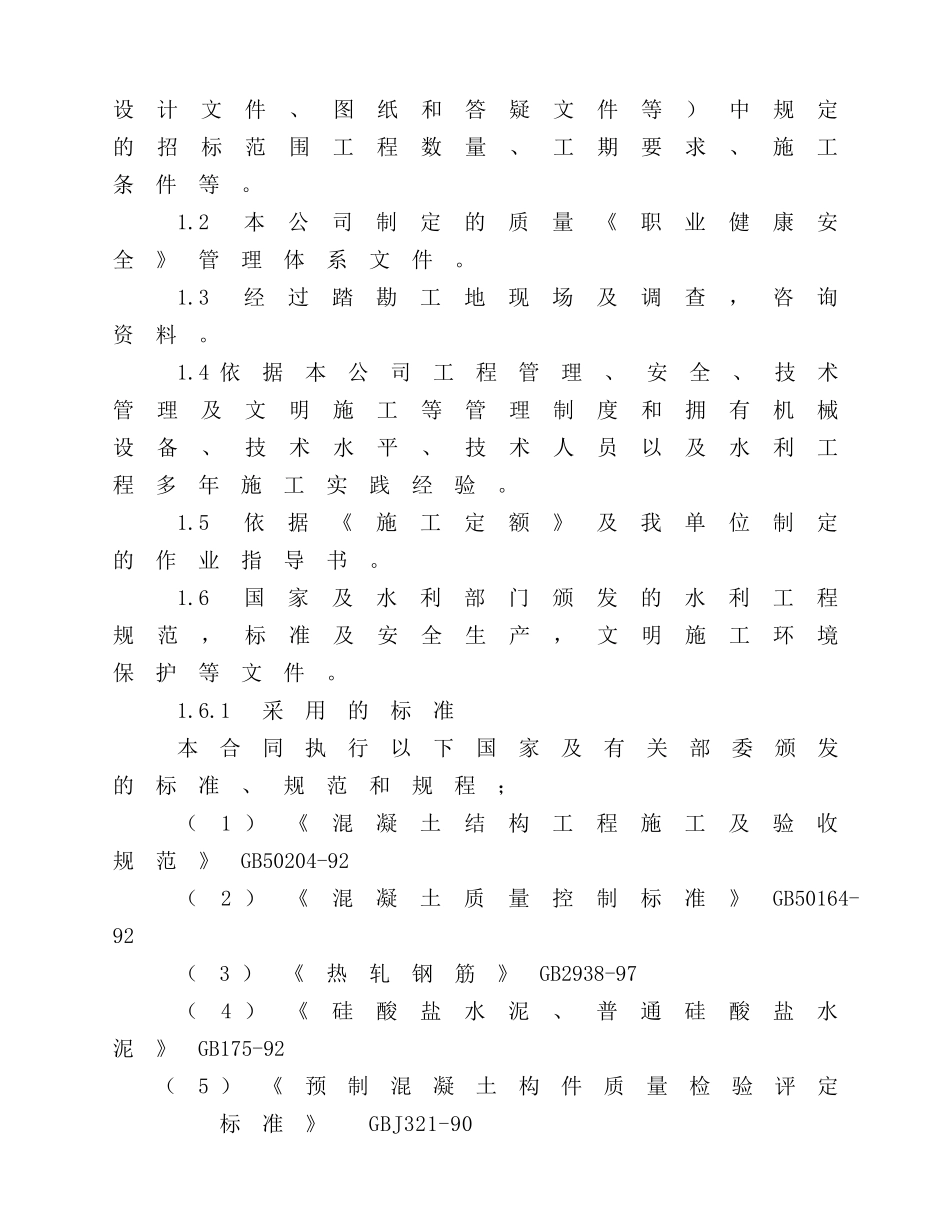

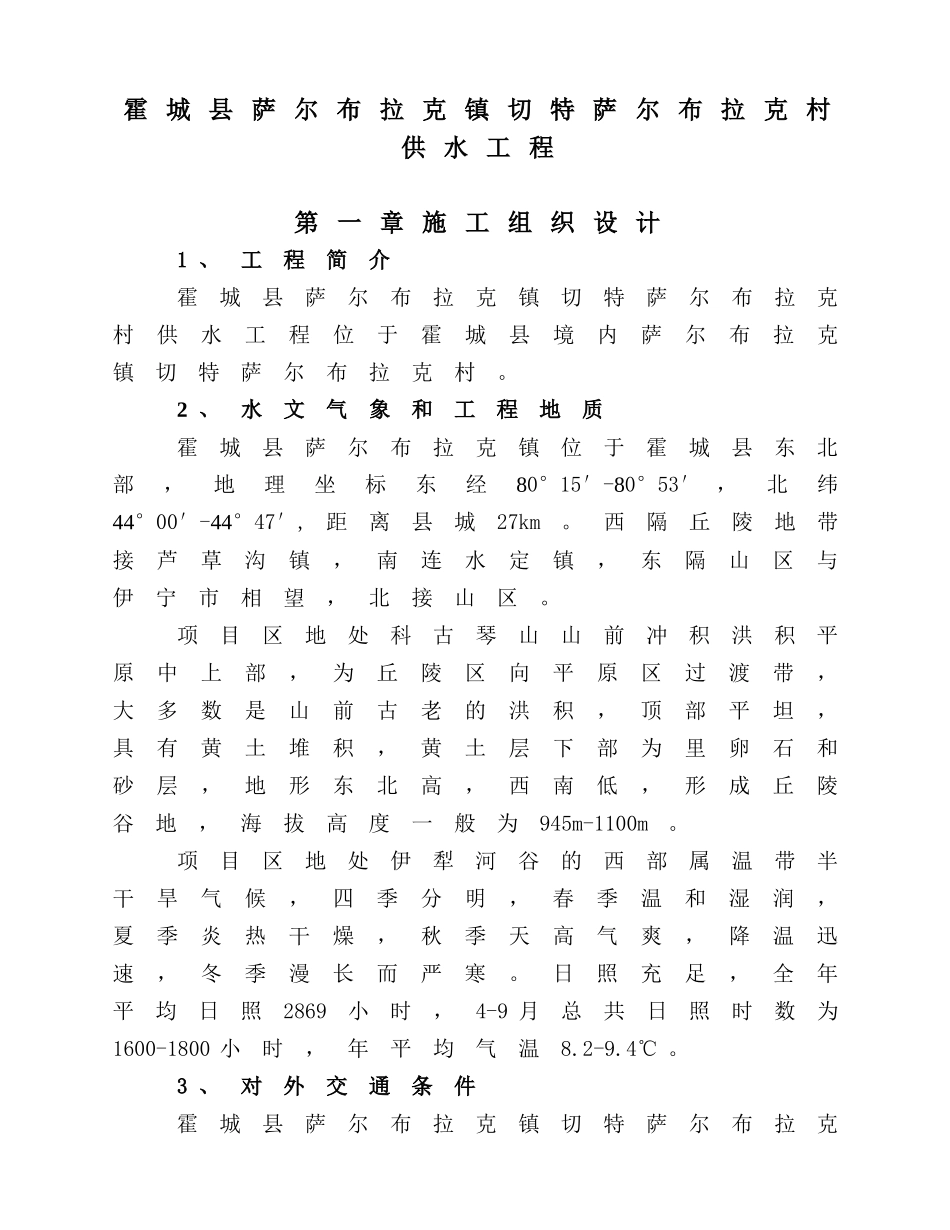

霍 城 县 萨 尔 布 拉 克 镇 切 特 萨 尔 布 拉 克 村供 水 工 程第 一 章 施 工 组 织 设 计1 、工程简介霍城县萨尔布拉克镇切特萨尔布拉克村供水工程位于霍城县境内萨尔布拉克镇切特萨尔布拉克村。2 、水文气象和工程地质霍城县萨尔布拉克镇位于霍城县东北部,地理坐标东经80°15′-80°53′ ,北纬44°00′-44°47′,距离县城27km。西隔丘陵地带接芦草沟镇,南连水定镇,东隔山区与伊宁市相望,北接山区。项目区地处科古琴山山前冲积洪积平原中上部,为丘陵区向平原区过渡带,大多数是山前古老的洪积,顶部平坦,具有黄土堆积,黄土层下部为里卵石和砂层,地形东北高,西南低,形成丘陵谷地,海拔高度一般为945m-1100m。项目区地处伊犁河谷的西部属温带半干旱气候,四季分明,春季温和湿润,夏季炎热干燥,秋季天高气爽,降温迅速,冬季漫长而严寒。日照充足,全年平均日照2869小时,4-9 月总共日照时数为1600-1800 小时,年平均气温8.2-9.4℃ 。3 、对外交通条件霍城县萨尔布拉克镇切特萨尔布拉克村供水工程距霍城县县城27公里,交通较便利,可以满足施工要求。4 、合同项目和工作范围本标段主要建设内容为:铺设管网20公里(管径Dg20 )、新建水表83座、检查井83座。5 、水电情况5.1 施工及生活用水由施工单位在甲方指定的水源点地,由汽车拉水解决。5.2 施工用电主要由施工单位自备柴油发电机供电。6 、材料供应混凝土粗细骨料均选自果子沟砂料场,砂砾料垫层选自果子沟砂料场。7 、工期及设备要求7.1 本工程工期为: 开工日期2012年6 月16日,竣工日期2012年9 月16日。8 、质量目标本工程质量目标为合格标准。9 、安全生产目标安全做到无重伤以上事故,轻伤事故控制在3‰ 以内,争创文明施工工地。第 二 章 编 制 说 明1 、编制依据霍城县萨尔布拉克镇切特萨尔布拉克村供水工程施工组织设计的编制依据是:1.1 本标段工程的施工招标文件(包括设计文件、图纸和答疑文件等)中规定的招标范围工程数量、工期要求、施工条件等。1.2 本公司制定的质量《职业健康安全》管理体系文件。1.3 经过踏勘工地现场及调查,咨询资料。1.4 依据本公司工程管理、安全、技术管理及文明施工等管理制度和拥有机械设备、技术水平、技术人员以及水利工程多年施工实践经验。1.5 依据《施工定额》及我单位制定的作业指导书。1.6 国家及水利部门颁发的水利工程规范,标准及安全生产,文明施工环境保护等...
