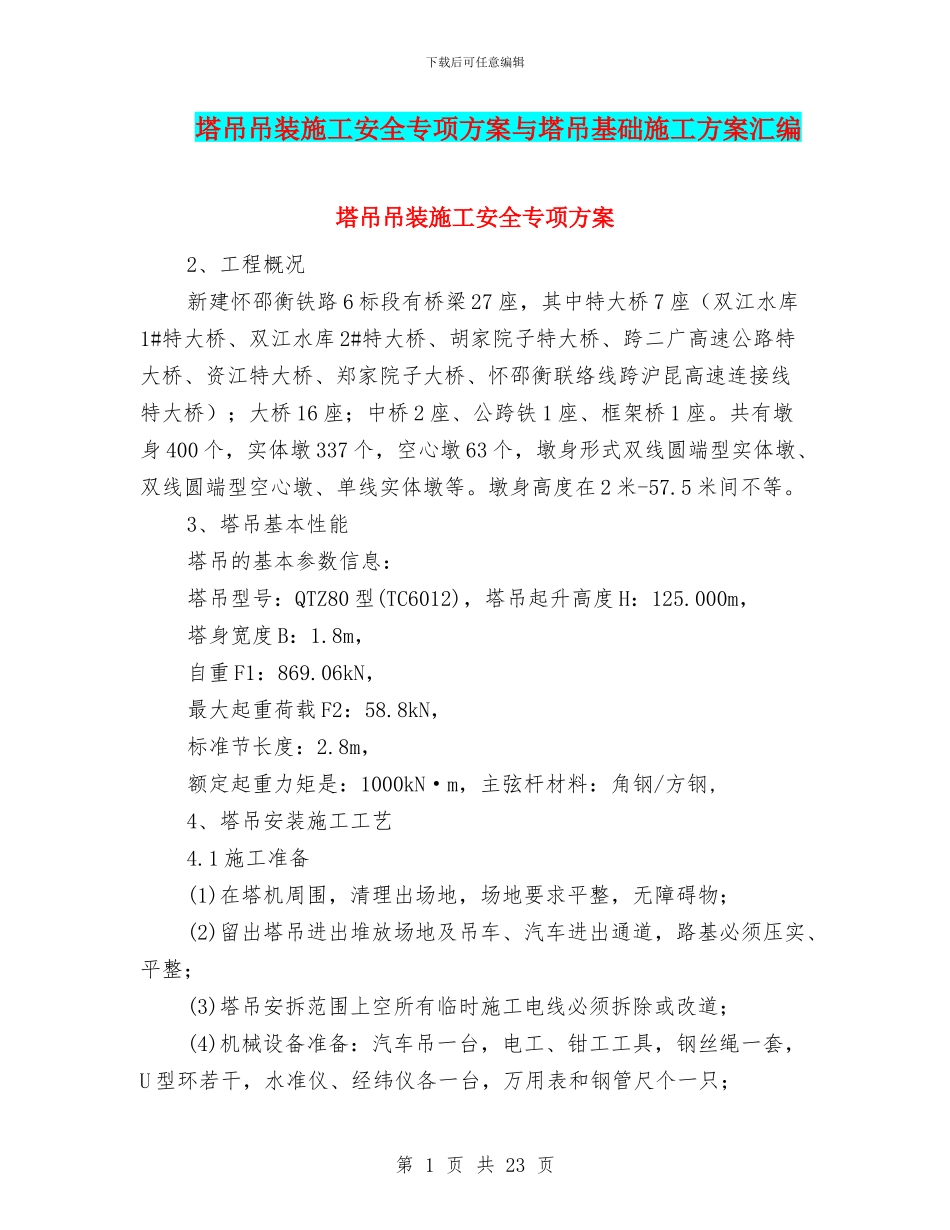

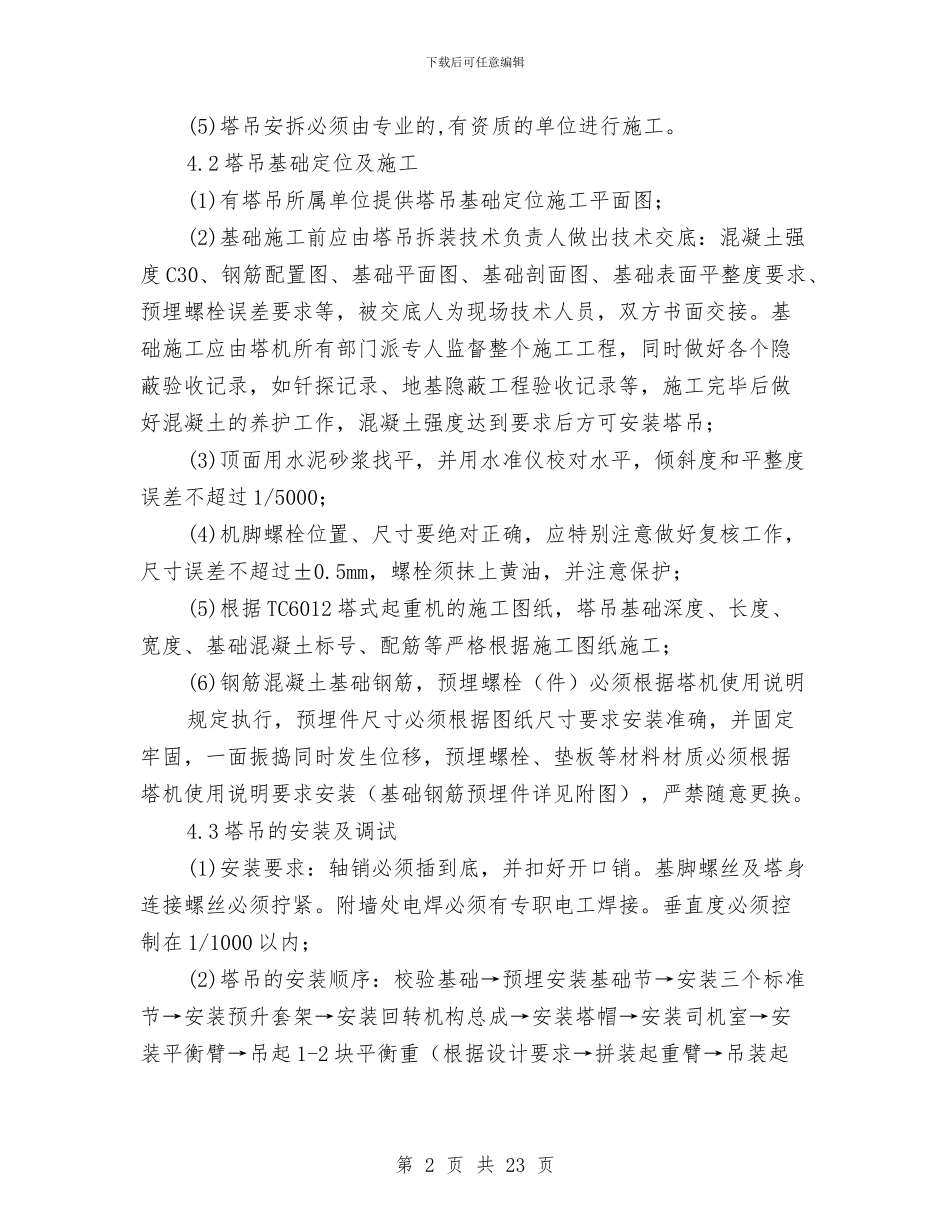

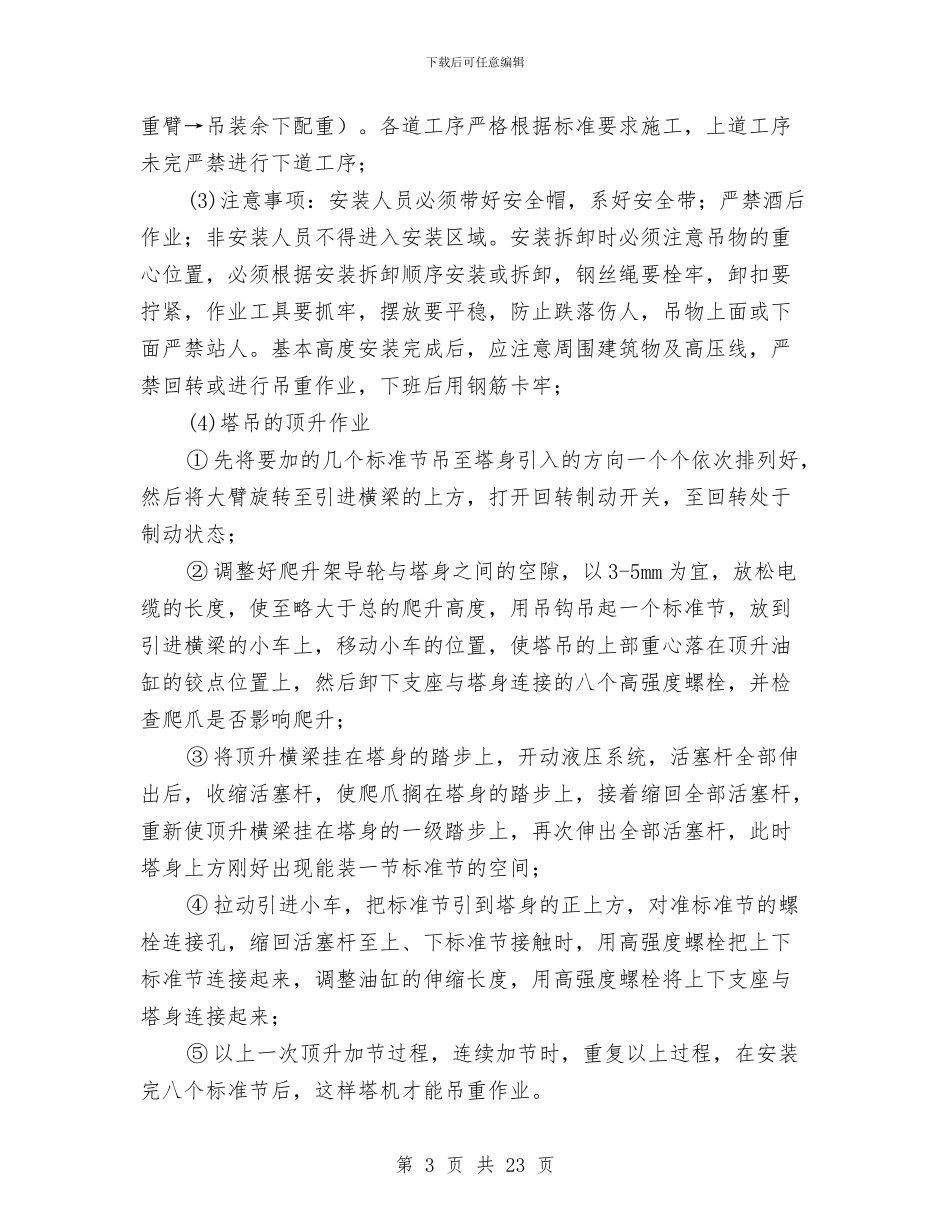

下载后可任意编辑塔吊吊装施工安全专项方案与塔吊基础施工方案汇编塔吊吊装施工安全专项方案2、工程概况新建怀邵衡铁路 6 标段有桥梁 27 座,其中特大桥 7 座(双江水库1#特大桥、双江水库 2#特大桥、胡家院子特大桥、跨二广高速公路特大桥、资江特大桥、郑家院子大桥、怀邵衡联络线跨沪昆高速连接线特大桥);大桥 16 座;中桥 2 座、公跨铁 1 座、框架桥 1 座。共有墩身 400 个,实体墩 337 个,空心墩 63 个,墩身形式双线圆端型实体墩、双线圆端型空心墩、单线实体墩等。墩身高度在 2 米-57.5 米间不等。3、塔吊基本性能塔吊的基本参数信息:塔吊型号:QTZ80 型(TC6012),塔吊起升高度 H:125.000m,塔身宽度 B:1.8m, 自重 F1:869.06kN,最大起重荷载 F2:58.8kN, 标准节长度:2.8m,额定起重力矩是:1000kN·m,主弦杆材料:角钢/方钢,4、塔吊安装施工工艺4.1 施工准备(1)在塔机周围,清理出场地,场地要求平整,无障碍物;(2)留出塔吊进出堆放场地及吊车、汽车进出通道,路基必须压实、平整;(3)塔吊安拆范围上空所有临时施工电线必须拆除或改道;(4)机械设备准备:汽车吊一台,电工、钳工工具,钢丝绳一套,U 型环若干,水准仪、经纬仪各一台,万用表和钢管尺个一只;第 1 页 共 23 页下载后可任意编辑(5)塔吊安拆必须由专业的,有资质的单位进行施工。4.2 塔吊基础定位及施工(1)有塔吊所属单位提供塔吊基础定位施工平面图;(2)基础施工前应由塔吊拆装技术负责人做出技术交底:混凝土强度 C30、钢筋配置图、基础平面图、基础剖面图、基础表面平整度要求、预埋螺栓误差要求等,被交底人为现场技术人员,双方书面交接。基础施工应由塔机所有部门派专人监督整个施工工程,同时做好各个隐蔽验收记录,如钎探记录、地基隐蔽工程验收记录等,施工完毕后做好混凝土的养护工作,混凝土强度达到要求后方可安装塔吊;(3)顶面用水泥砂浆找平,并用水准仪校对水平,倾斜度和平整度误差不超过 1/5000;(4)机脚螺栓位置、尺寸要绝对正确,应特别注意做好复核工作,尺寸误差不超过±0.5mm,螺栓须抹上黄油,并注意保护;(5)根据 TC6012 塔式起重机的施工图纸,塔吊基础深度、长度、宽度、基础混凝土标号、配筋等严格根据施工图纸施工;(6)钢筋混凝土基础钢筋,预埋螺栓(件)必须根据塔机使用说明规定执行,预埋件尺寸必须根据图纸尺寸要求安装准确,并固定牢固,一面振捣同时发生位移,预埋螺栓、垫板等材...
