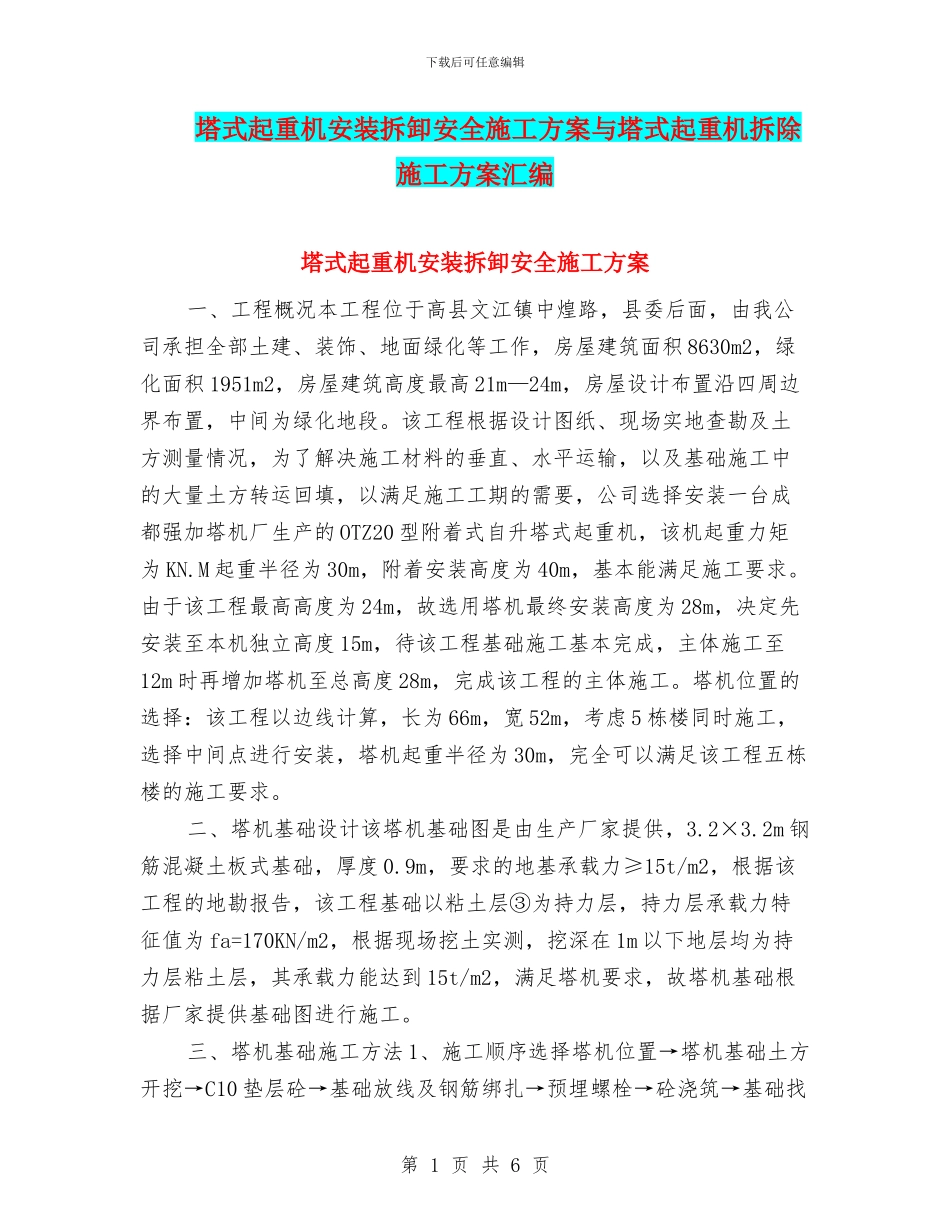

下载后可任意编辑塔式起重机安装拆卸安全施工方案与塔式起重机拆除施工方案汇编塔式起重机安装拆卸安全施工方案一、工程概况本工程位于高县文江镇中煌路,县委后面,由我公司承担全部土建、装饰、地面绿化等工作,房屋建筑面积 8630m2,绿化面积 1951m2,房屋建筑高度最高 21m—24m,房屋设计布置沿四周边界布置,中间为绿化地段
该工程根据设计图纸、现场实地查勘及土方测量情况,为了解决施工材料的垂直、水平运输,以及基础施工中的大量土方转运回填,以满足施工工期的需要,公司选择安装一台成都强加塔机厂生产的 OTZ20 型附着式自升塔式起重机,该机起重力矩为 KN
M 起重半径为 30m,附着安装高度为 40m,基本能满足施工要求
由于该工程最高高度为 24m,故选用塔机最终安装高度为 28m,决定先安装至本机独立高度 15m,待该工程基础施工基本完成,主体施工至12m 时再增加塔机至总高度 28m,完成该工程的主体施工
塔机位置的选择:该工程以边线计算,长为 66m,宽 52m,考虑 5 栋楼同时施工,选择中间点进行安装,塔机起重半径为 30m,完全可以满足该工程五栋楼的施工要求
二、塔机基础设计该塔机基础图是由生产厂家提供,3
2m 钢筋混凝土板式基础,厚度 0
9m,要求的地基承载力≥15t/m2,根据该工程的地勘报告,该工程基础以粘土层③为持力层,持力层承载力特征值为 fa=170KN/m2,根据现场挖土实测,挖深在 1m 以下地层均为持力层粘土层,其承载力能达到 15t/m2,满足塔机要求,故塔机基础根据厂家提供基础图进行施工

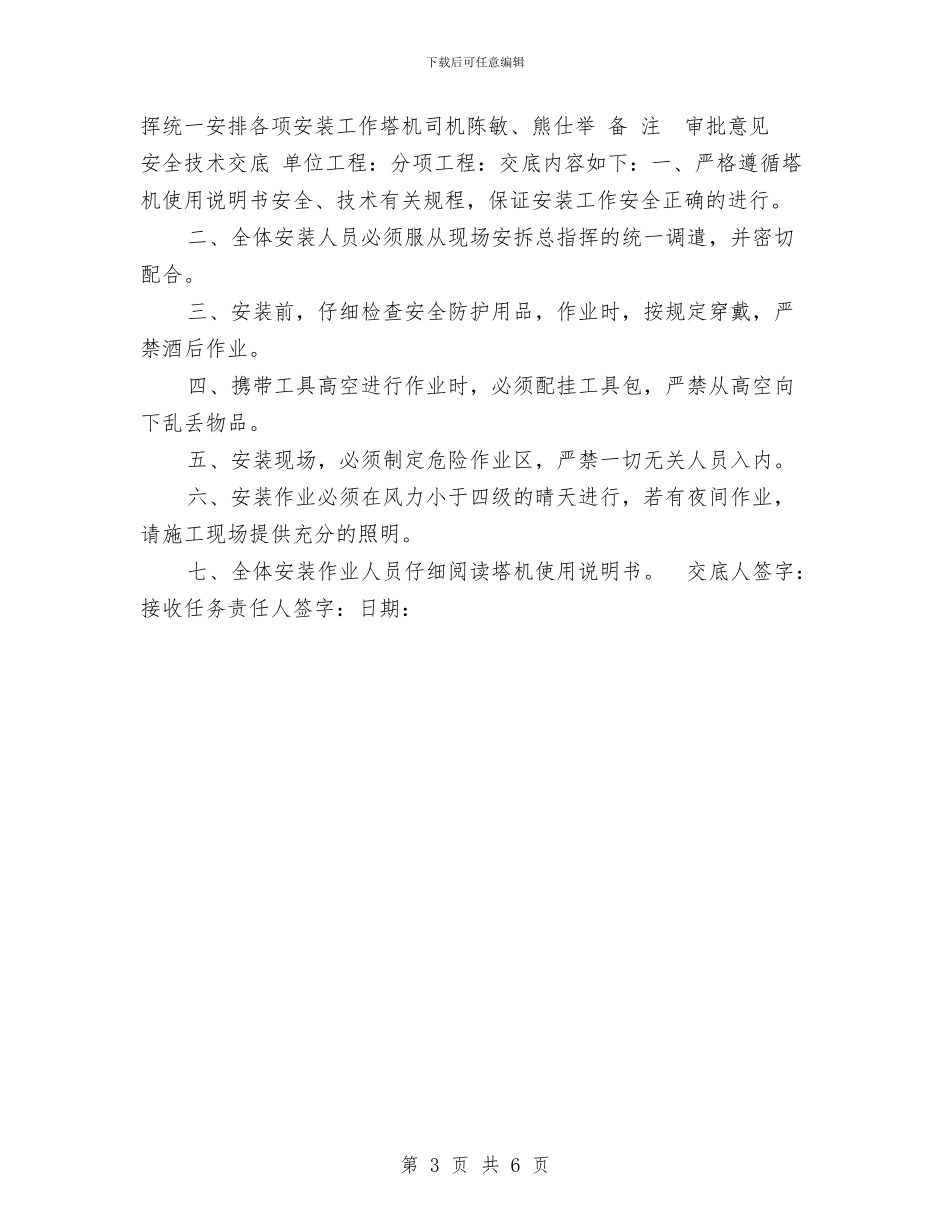

三、塔机基础施工方法 1、施工顺序选择塔机位置→塔机基础土方开挖→C10 垫层砼→基础放线及钢筋绑扎→预埋螺栓→砼浇筑→基础找第 1 页 共 6 页下载后可任意编辑平
2、塔机基础的施工方法同工程独立柱基的施工方法
3、塔机基础施工时应注意预
