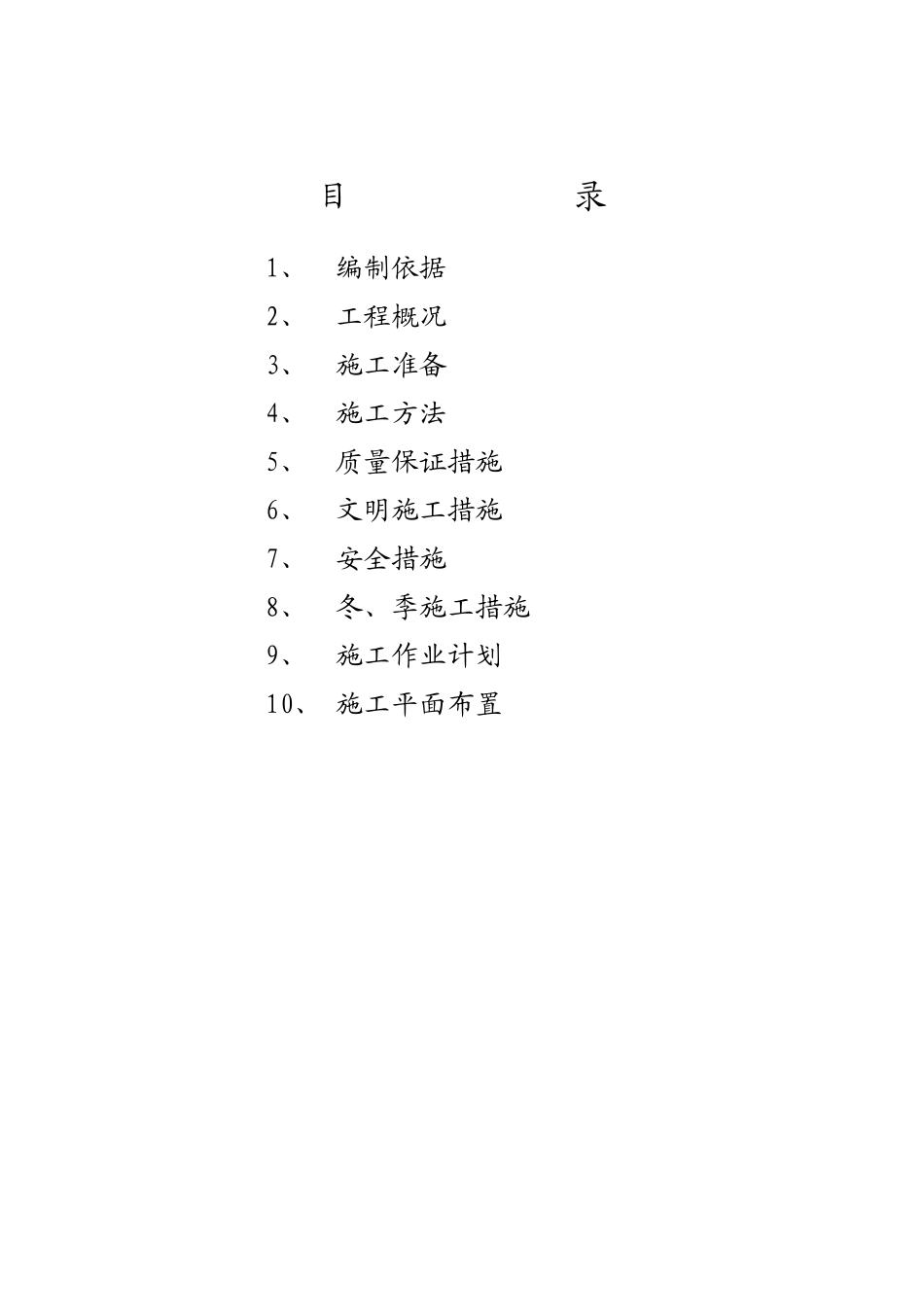

榭西路(盛业路旺业路)道路施工方案目 录 1、编制依据2、工程概况3、施工准备4、施工方法5、质量保证措施6、文明施工措施7、安全措施8、冬、季施工措施9、施工作业计划10、 施工平面布置1、编制依据1.1 榭西路(盛业路—旺业路)施工图1.2 《公路路基施工技术规范》() 《市政道路工程质量检验评定标准》、工程概况 该工程为某市大榭开发区榭西路道路工程。北起西大路,南至盛业路,幅宽 24m,其中行车道宽 16m(内含绿化带 1m),两侧人行道宽 3m,道路全长约 680m。路基下设有雨水管,车行道两边每隔40m 设有一座收水井。左侧路面已施工完毕,但因地基沉降破坏严重,需拆除后重新浇筑,绿化带施工前,需施工好照明电缆、线杆及照明灯。此段道路主要工程量约为:拆除混凝土浇筑混凝土收水管砌筑水泥管雨水井及收水井砌筑1200m32500m3400m650m座绿化区人行道砖塘渣回填侧石缘石1200m23900m2800m3块块、施工准备: 现场准备:3.1.1 施工前与建设单位取得联系,对施工现场进行封路并解决施工现场水、电供应及临时道路畅通。3.1.2 测量部门对道路中线及其高程进行复测,并进行水准点复查与增设、横断面检查与补测。在道路交点、转点、坡度折点处设边线、坡度控制线和纵横高程等样桩,控制桩的测量精度应符合国家《公路路线勘测规程》要求。3.1.3 搭设临时工棚,搅拌机、散装水泥罐就位。 [槽钢模板260m、弧形模板 20m 及辅助木模板加工完毕,钢筋支架等施工用料加工完毕。3.1.4 清除道路原地面草皮、树根、杂物、淤泥等,将河沟里的水隔断后抽干,清除淤泥,然后埋好圆涵管。 技术准备:3.2.1 认真审阅图纸,熟悉道路施工规范,编制可操作的施工方案3.2.2 对基层级配碎石及路面混凝土进行配合比试验,确定配合比。3.2.3 算好工程量,做好工料分析图,提出材料计划及工具、模板、预制构件加工计划。 施工机具准备:机械、设备一览表机 械、设 备 名 称数 量单 位混凝土搅拌机台400L 机动翻斗车台自卸翻斗汽车台振动式压路机、推土机各台混凝土真空吸水机台混凝土道路摊平机台插入式振捣器台抹光机台路面压槽机台磅秤台手推车台切割机台经纬仪、水准仪各台接地电阻测试仪、绝缘电阻测试仪、万用电表各台电焊机各台 劳动力配备:测量 人水、电 各人混凝土支模、摊平、振捣 人抹灰 人机械驾驶 名管道安装 名机械操作 名普工 人、主要施工方法:.施工顺序:4.1.1 管道施工顺序:管道基槽开挖或回填→验槽→槽底...
