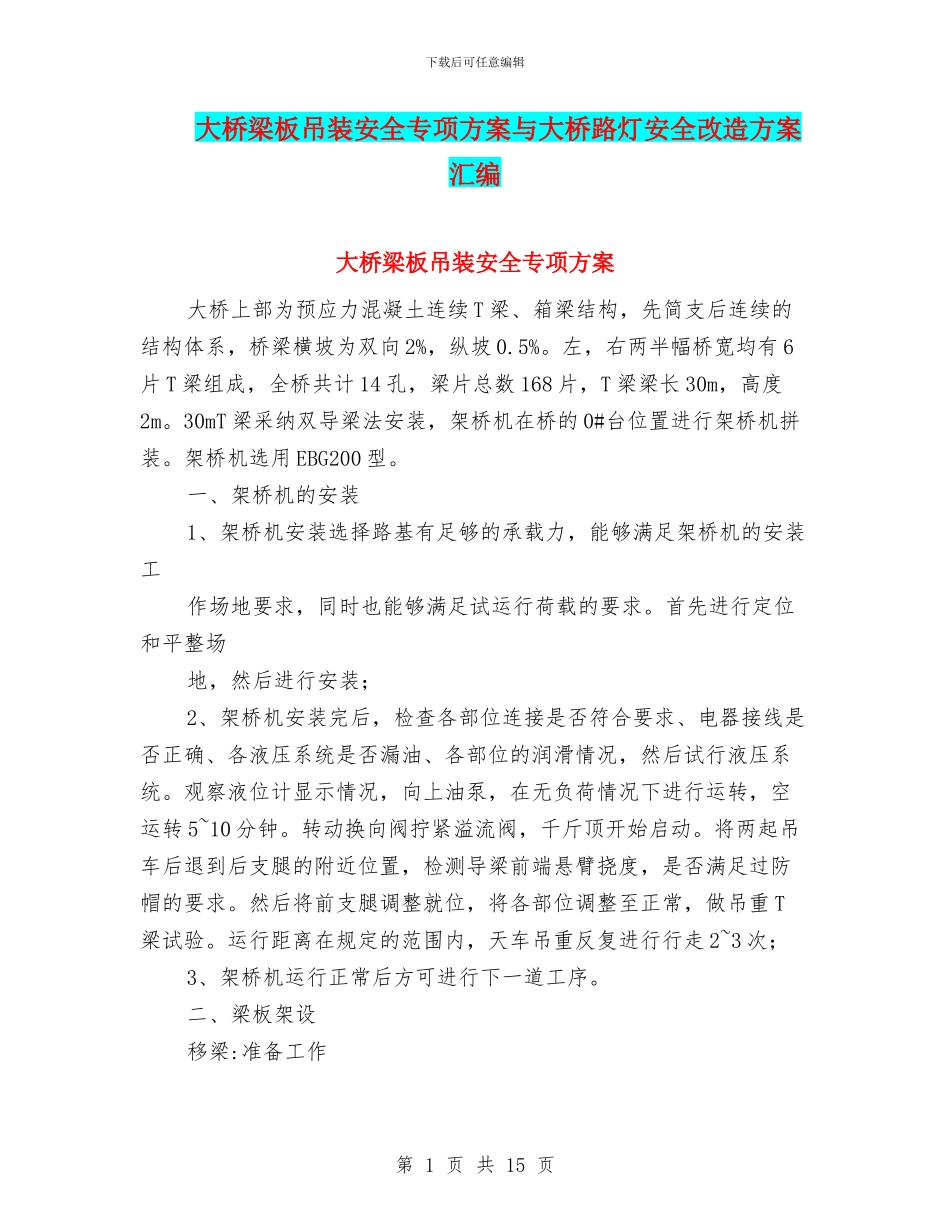

下载后可任意编辑大桥梁板吊装安全专项方案与大桥路灯安全改造方案汇编大桥梁板吊装安全专项方案大桥上部为预应力混凝土连续 T 梁、箱梁结构,先简支后连续的结构体系,桥梁横坡为双向 2%,纵坡 0.5%。左,右两半幅桥宽均有 6片 T 梁组成,全桥共计 14 孔,梁片总数 168 片,T 梁梁长 30m,高度2m。30mT 梁采纳双导梁法安装,架桥机在桥的 0#台位置进行架桥机拼装。架桥机选用 EBG200 型。一、架桥机的安装1、架桥机安装选择路基有足够的承载力,能够满足架桥机的安装工作场地要求,同时也能够满足试运行荷载的要求。首先进行定位和平整场地,然后进行安装;2、架桥机安装完后,检查各部位连接是否符合要求、电器接线是否正确、各液压系统是否漏油、各部位的润滑情况,然后试行液压系统。观察液位计显示情况,向上油泵,在无负荷情况下进行运转,空运转 5~10 分钟。转动换向阀拧紧溢流阀,千斤顶开始启动。将两起吊车后退到后支腿的附近位置,检测导梁前端悬臂挠度,是否满足过防帽的要求。然后将前支腿调整就位,将各部位调整至正常,做吊重 T梁试验。运行距离在规定的范围内,天车吊重反复进行行走 2~3 次;3、架桥机运行正常后方可进行下一道工序。二、梁板架设移梁:准备工作第 1 页 共 15 页下载后可任意编辑对特别工作人(起重工、龙门吊司机、电工、电焊工、指挥人员)进行岗前培训,经考试合格后方可持证上岗。施工前,需对轨道进行检查,达到标准,供电系统施工机械、电器设备等进行检查,保证施工需求,提前配好钢丝绳,加工铁瓦、备齐枕木,支撑等,做好相应措施,对龙门吊进行一次静载试验。由管理人员和技术人员检查各项准备工作合格后,分配实施各项施工任务。2、施工工艺1)起吊在梁的压浆强度达到设计规定要求或达到设计强度的 70%时才能进行吊,穿绳时注意钢丝绳的顺直,排列整齐,不得出现挤压,死弯现象,以免各绳受力不均而挤绳,在梁底接触处,设专用铁丝、铁丝要放牢实,以免挤碎砼及割断绳,其它接触处亦应用有防止割断绳的措施,如垫木板、橡胶皮、角钢等,起吊绳的保险系数(大构件)应达到 10 倍,在起吊时,吊起 20~30mm 后,要检查各位有无不良变化,确认情况良好,其无障碍物,挂拌物后,方可继续提升一般起吊高度不能超过 50cm,确保安全,特别情况另决定前后高差一般不得超过 2%(梁体)2)行走指挥人员口令,统一、正确、司机头脑保持清醒,熟练操作规程龙门吊四个角要有看护人...
