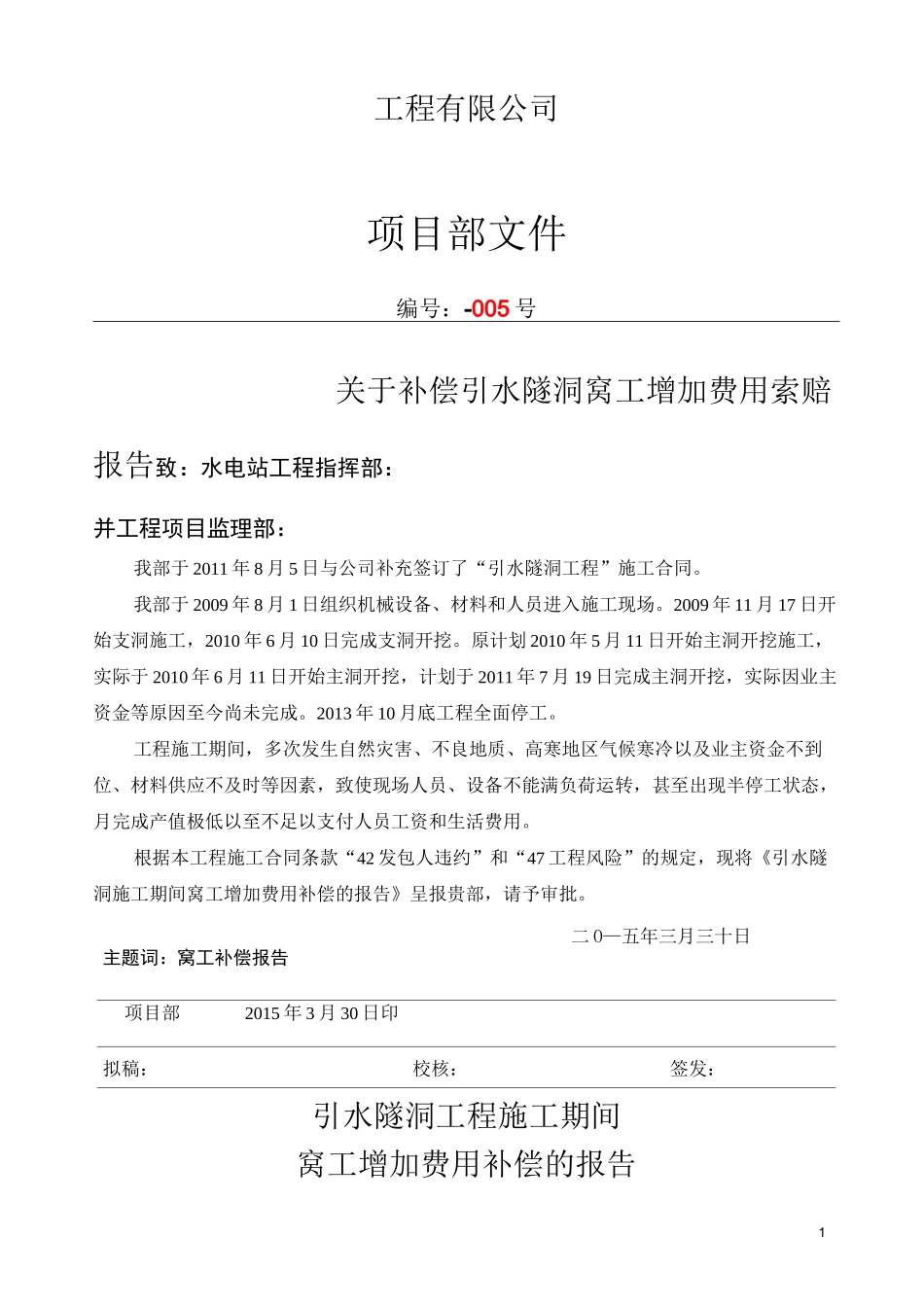

1工程有限公司项目部文件编号:-005 号关于补偿引水隧洞窝工增加费用索赔报告致:水电站工程指挥部:并工程项目监理部:我部于 2011 年 8 月 5 日与公司补充签订了“引水隧洞工程”施工合同
我部于 2009 年 8 月 1 日组织机械设备、材料和人员进入施工现场
2009 年 11 月 17 日开始支洞施工,2010 年 6 月 10 日完成支洞开挖
原计划 2010 年 5 月 11 日开始主洞开挖施工,实际于 2010 年 6 月 11 日开始主洞开挖,计划于 2011 年 7 月 19 日完成主洞开挖,实际因业主资金等原因至今尚未完成
2013 年 10 月底工程全面停工
工程施工期间,多次发生自然灾害、不良地质、高寒地区气候寒冷以及业主资金不到位、材料供应不及时等因素,致使现场人员、设备不能满负荷运转,甚至出现半停工状态,月完成产值极低以至不足以支付人员工资和生活费用
根据本工程施工合同条款“42 发包人违约”和“47 工程风险”的规定,现将《引水隧洞施工期间窝工增加费用补偿的报告》呈报贵部,请予审批
二 O—五年三月三十日主题词:窝工补偿报告项目部2015 年 3 月 30 日印拟稿:校核:签发:引水隧洞工程施工期间窝工增加费用补偿的报告某工程窝工损失索赔报告2一、项目概述我部于 2009 年 8 月 1 日组织机械设备、材料和人员进入施工现场
2009 年 11 月 17 日开始支洞施工,2010 年 6 月 10 日完成支洞开挖
原计划 2010 年 5 月 11 日开始主洞开挖施工,实际于 2010 年 6 月 10 日开始主洞开挖,计划于 2011 年 7 月 19 日完成主洞开挖,实际因业主资金等原因至今尚未完成
2013 年 10 月底工程全面停工
工程施工期间,多次发生自然灾害、不良地质、高寒地区气候寒冷以及业主资金不到位、材料供应不及时等因素
