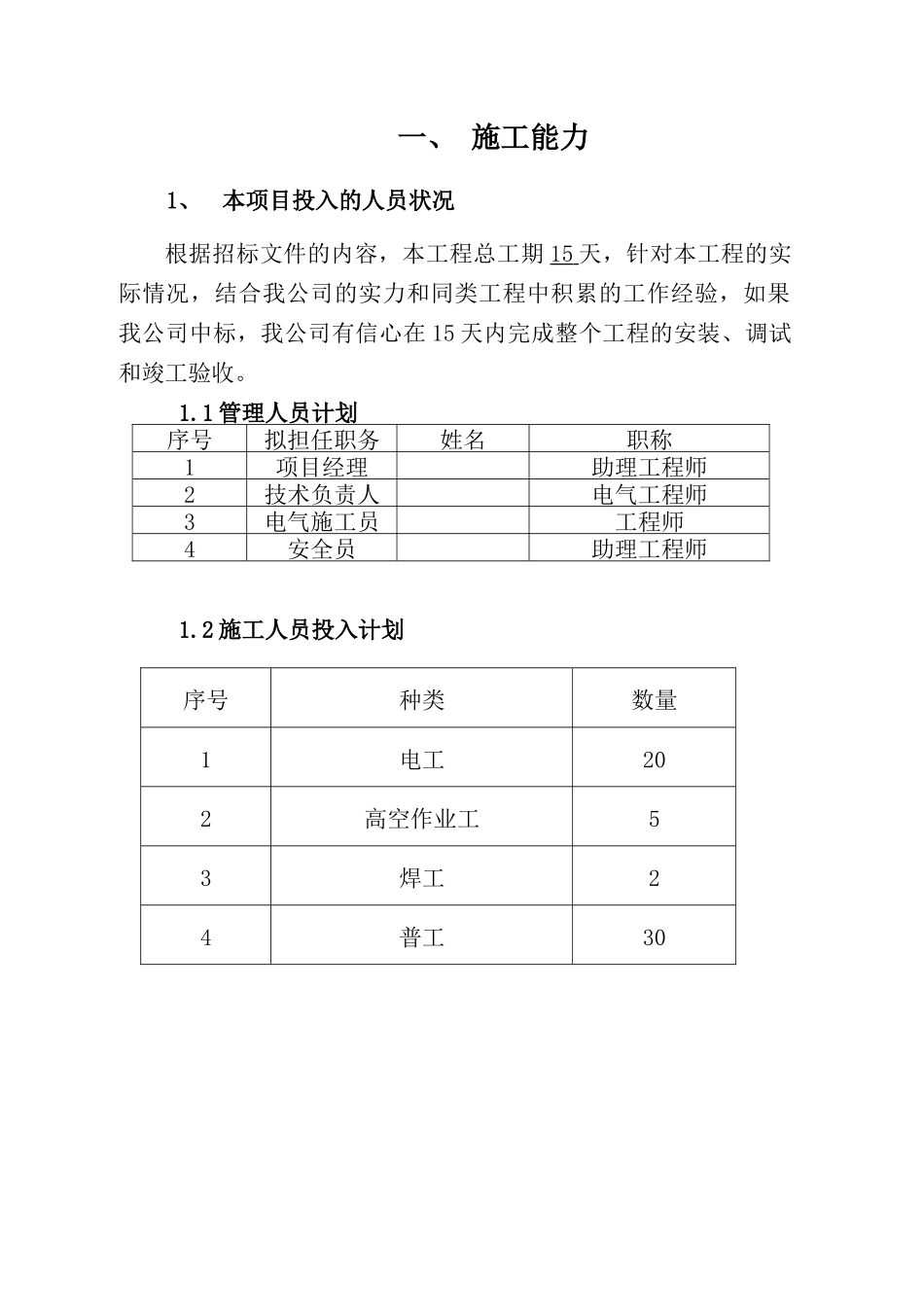

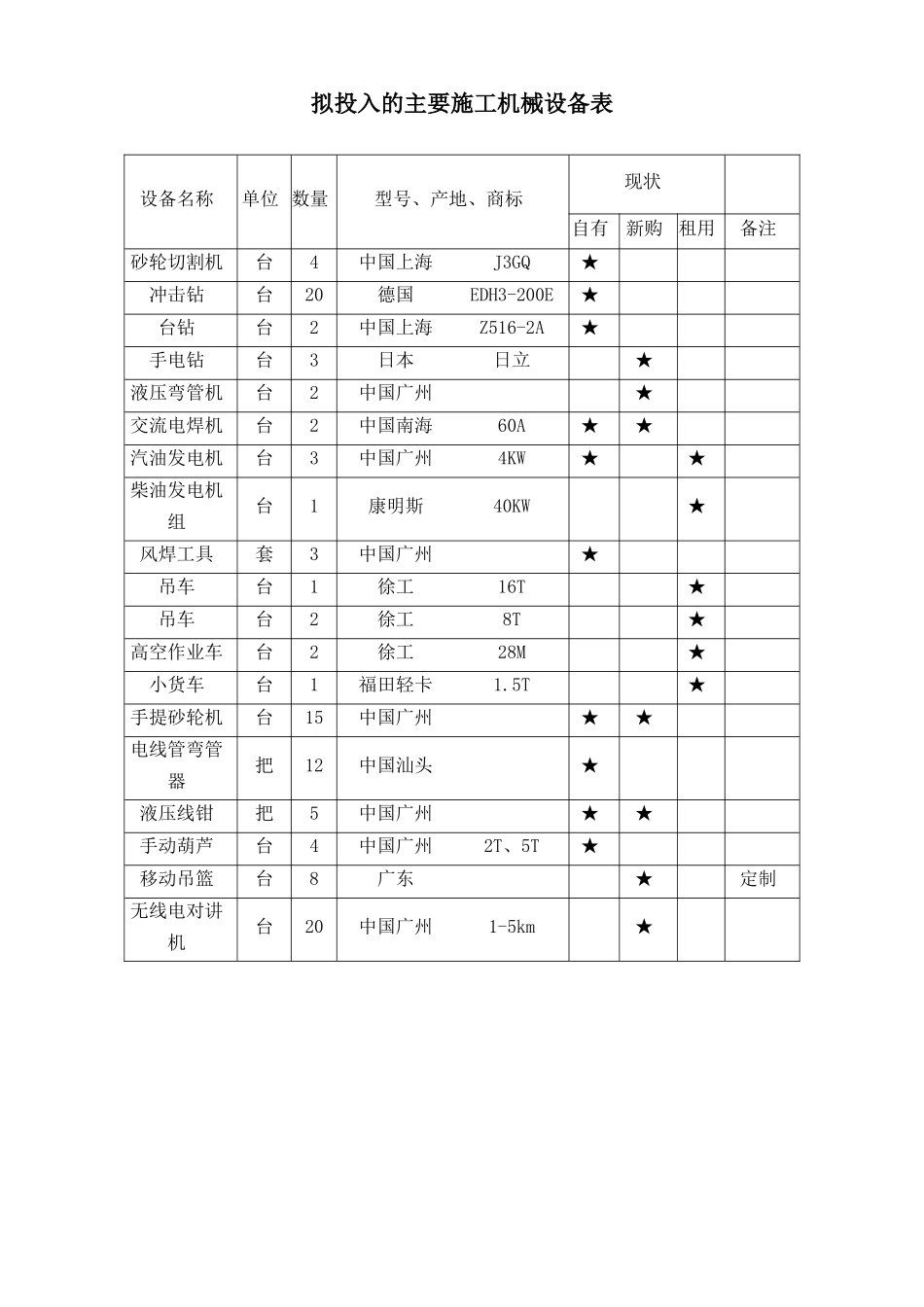

***照明工程施工方案编制单位:***公司编制日期 2008 年 11 月 一、 施工能力1、本项目投入的人员状况根据招标文件的内容,本工程总工期 15 天,针对本工程的实际情况,结合我公司的实力和同类工程中积累的工作经验,如果我公司中标,我公司有信心在 15 天内完成整个工程的安装、调试和竣工验收。1.1 管理人员计划序号拟担任职务姓名职称1项目经理助理工程师2技术负责人电气工程师3电气施工员工程师4安全员助理工程师1.2 施工人员投入计划序号种类数量1电工202高空作业工53焊工24普工30拟投入的主要施工机械设备表设备名称单位 数量型号、产地、商标现状自有新购租用备注砂轮切割机台4中国上海J3GQ★冲击钻台20德国EDH3-200E★台钻台2中国上海Z516-2A★手电钻台3日本日立★液压弯管机台2中国广州★交流电焊机台2中国南海60A★★汽油发电机台3中国广州4KW★★柴油发电机组台1康明斯40KW★风焊工具套3中国广州★吊车台1徐工16T★吊车台2徐工8T★高空作业车台2徐工28M★小货车台1福田轻卡1.5T★手提砂轮机台15中国广州★★电线管弯管器把12中国汕头★液压线钳把5中国广州★★手动葫芦台4中国广州2T、5T★移动吊篮台8广东★定制无线电对讲机台20中国广州1-5km★1-3 拟投入的测量仪器仪表设备名称单位 数量型号、产地、商标现状自有 新购租用备注电流钳表个4美国FLUKE★自动量程照度计个4香港西玛★数字接地电阻表个4武汉华天★数字式绝缘电阻表台4美国 FLUKE500V★数字式绝缘电阻表台1美国 FLUKE 1000V★线缆测试仪台1华飞HF5130A★亮度计台1美国FLUKE★经纬仪台1美国FLUKE★微电脑路灯调试仪台2德国HDT★相序检测器个1德国BEHA★1-4 拟投入的劳保材料与安全设施序号名称规格数量1安全带80 条2安全帽100 个5警示筒100 个6警示灯10 个7警示牌16 块8绝缘手套、靴10 套二、保证安装工程质量的技术措施2.1 质量控制的主要措施2.1.1 按照施工组织设计的要求进行全场性的准备工作,单位工程的准备工作和工作条件的准备工作。2.1.2 加强对施工工艺的质量控制,逐级做好技术交底,使全体施工人员熟悉本工程情况、主要特点、设计意图、技术要求、质量标准及施工操作规程。施工人员应认真按工艺要求进行作业,使施工工艺的质量控制标准化、规范化、制度化。2.1.3 开展工前检查,做好技术复核工作,对重要的操作工序进行检查和复核,避免发生重大差错。如基、轴线的测量定位、管沟、道路的预留孔和预埋件位置,各种道路、管沟、管线...
