关于XX县村民活动中心建设和村集体经济推进情况汇报关于**县村民活动中心建设和村集体经济推进情况汇报县农业农村局党组书记、局长**(20XX年5月13日)各位领导:按照会议安排,下面,我就69个村民活动中心建设和村集体经济推进情况简要汇报如下
一、工作推进情况(一)69个村民活动中心建设推进情况按照**县第十七届人民政府第三十三次常务会议纪要议定,由县委农办作为项目业主落实全县69个村民活动中心建设,县委农办高度重视,精心谋划,及时组织人员有序推进该项工作
一是及时勘察选址,确定建设类别
20XX年5月县委农办XX县区委组织部、住房和城乡建设局相关人员对69个村民活动中心建设进行了实地勘察选址,确定新建62个,改造提升7个;二是及时招标谈判,确定代理、代建、施工和监理单位
7月按照epc模式完成立项并通过网上招标确定了代理单位,8月XX县区委组织部、发改经信局、住房和城乡建设局、财政局组织竞争性谈判,确定县农业旅游投资有限公司为代建单位,9月会同代理单位在四川建设网挂网招标,10月26日开标确定了施工单位和监理单位,并签订合同;三是明确责任,抓好对接协调
主动对接涉及村民活动中心建设的17个乡镇,明确各方责任,组织相关人员会同设计、勘察、施工三方再次实地踏勘,并于12月进场施工
四是科学研判问题,加快工程进度
针对建设选址受基本农田、集镇规划影响和机构改革等因素影响导致工程进度缓慢的问题,新组建的农业农村局多次召开专题会议进行研判,分析问题原因,并于20XX年3月12日XX县区委组织部组织召开了项目推进会,进一步理清工作思路,强化责第1页共3页任落实,加快推进工程进度

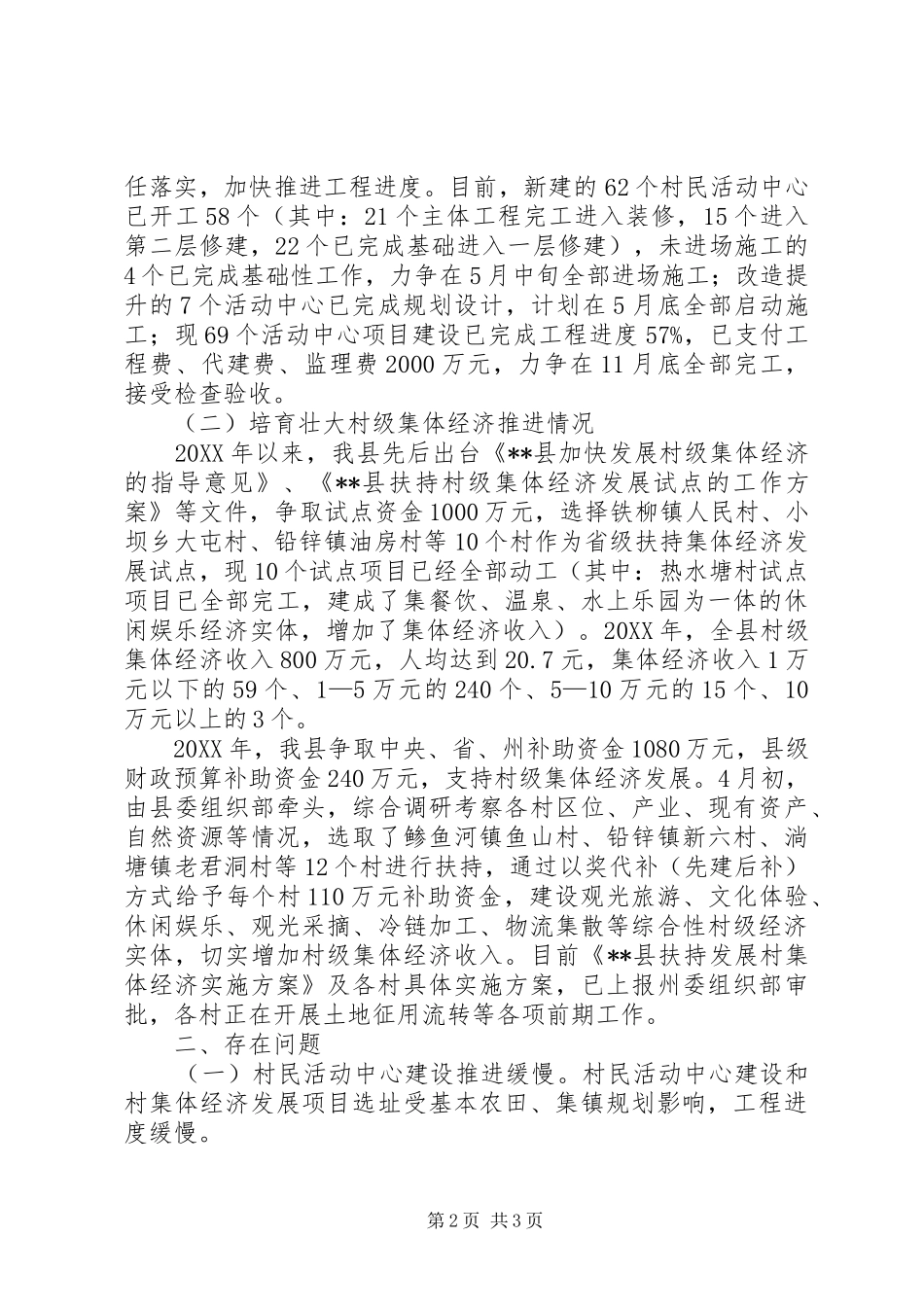

目前,新建的62个村民活动中心已开工58个(其中:21个主体工程完工进入装修,15个进入第二层修建,22个已完成基础进入一层修建),未进场施工的4个已完成基础性工作,力争在5月中旬全部进场施工;改造提升的7个
