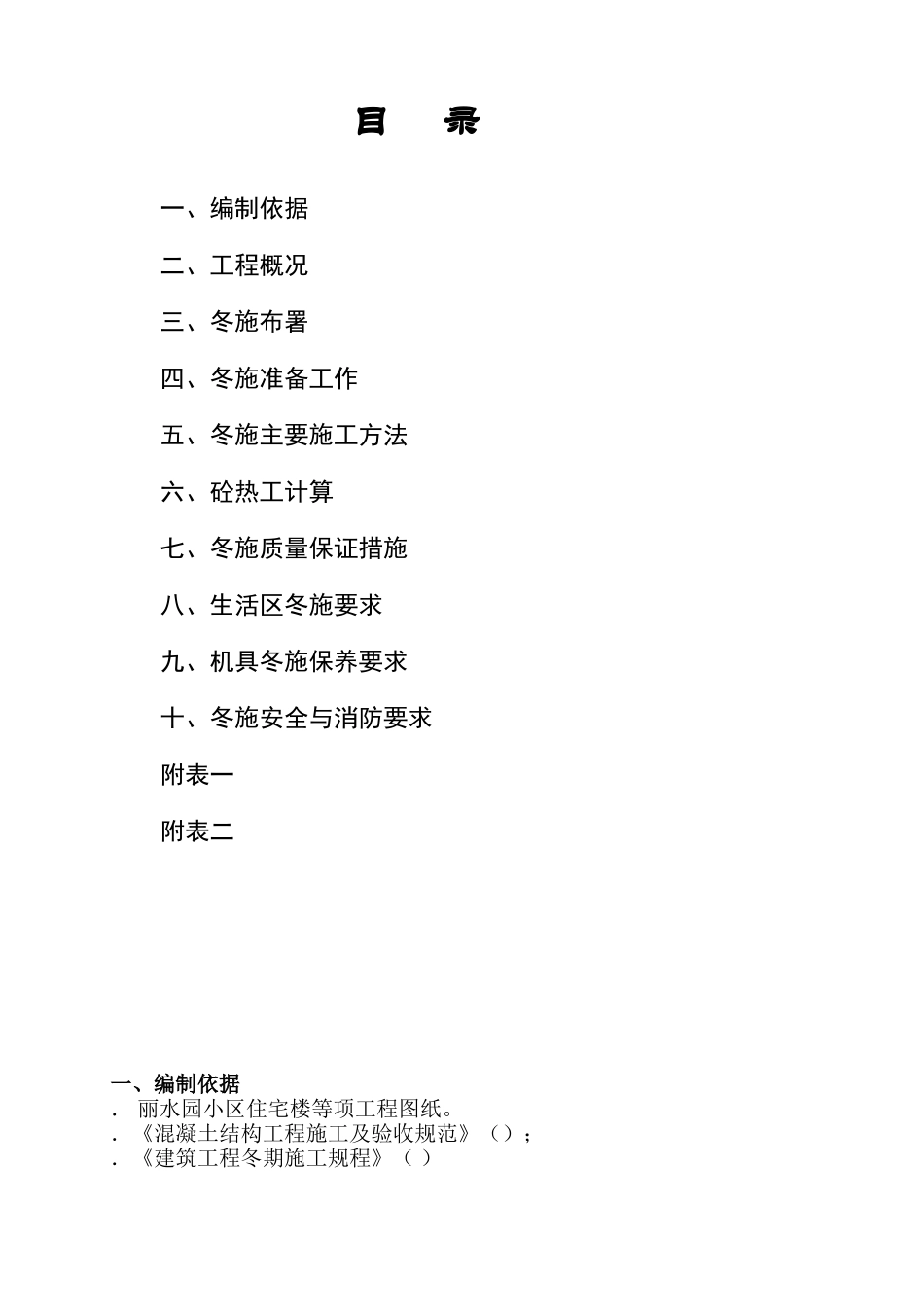

目 录一、编制依据 二、工程概况 三、冬施布署 四、冬施准备工作五、冬施主要施工方法 六、砼热工计算 七、冬施质量保证措施 八、生活区冬施要求 九、机具冬施保养要求 十、冬施安全与消防要求 附表一 附表二 一、编制依据. 丽水园小区住宅楼等项工程图纸

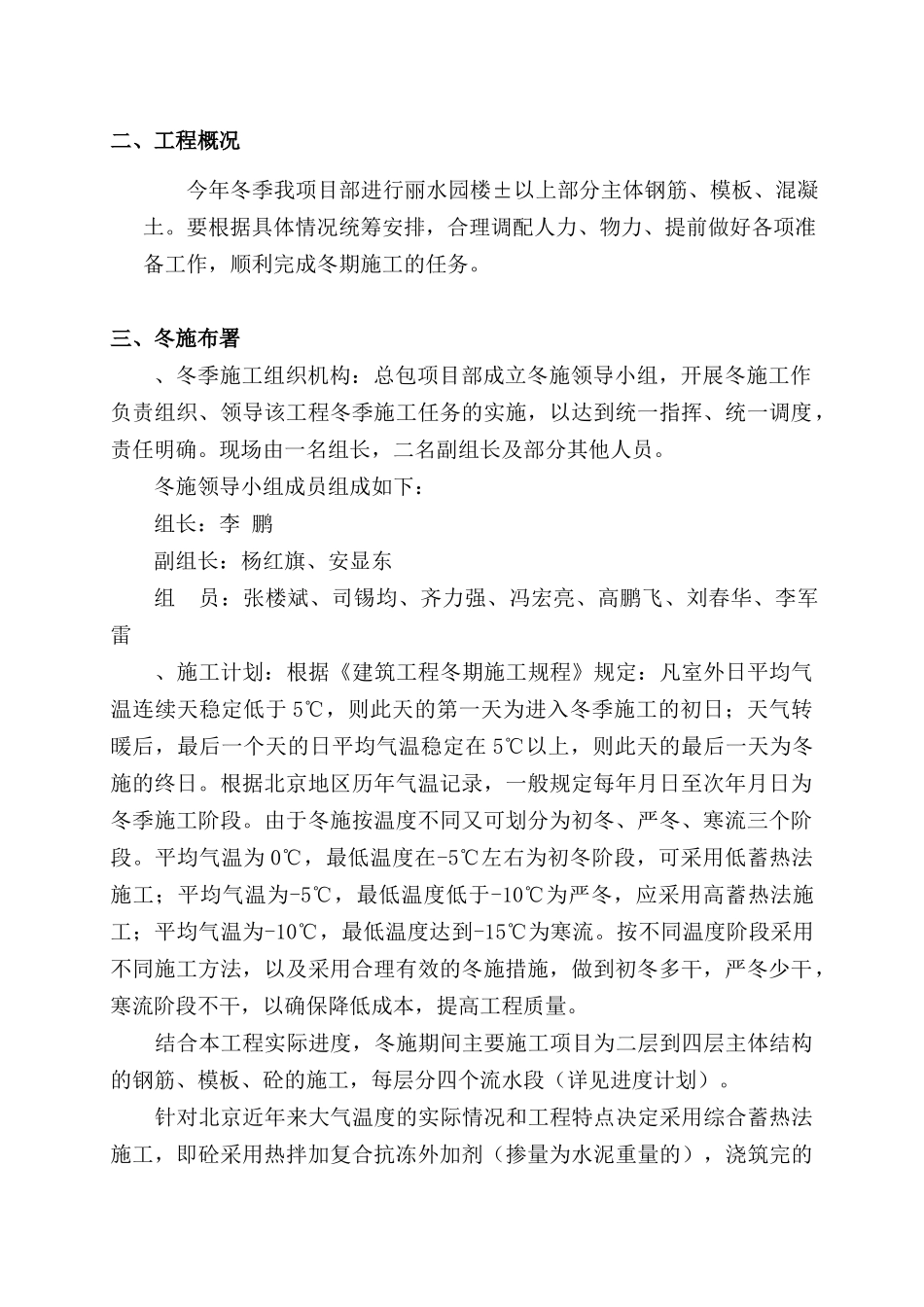

.《混凝土结构工程施工及验收规范》();.《建筑工程冬期施工规程》( ) 二、工程概况今年冬季我项目部进行丽水园楼±以上部分主体钢筋、模板、混凝土
要根据具体情况统筹安排,合理调配人力、物力、提前做好各项准备工作,顺利完成冬期施工的任务
三、冬施布署、冬季施工组织机构:总包项目部成立冬施领导小组,开展冬施工作负责组织、领导该工程冬季施工任务的实施,以达到统一指挥、统一调度,责任明确
现场由一名组长,二名副组长及部分其他人员
冬施领导小组成员组成如下:组长:李 鹏副组长:杨红旗、安显东组 员:张楼斌、司锡均、齐力强、冯宏亮、高鹏飞、刘春华、李军雷 、施工计划:根据《建筑工程冬期施工规程》规定:凡室外日平均气温连续天稳定低于 5℃,则此天的第一天为进入冬季施工的初日;天气转暖后,最后一个天的日平均气温稳定在 5℃以上,则此天的最后一天为冬施的终日
根据北京地区历年气温记录,一般规定每年月日至次年月日为冬季施工阶段
由于冬施按温度不同又可划分为初冬、严冬、寒流三个阶段
平均气温为 0℃,最低温度在-5℃左右为初冬阶段,可采用低蓄热法施工;平均气温为-5℃,最低温度低于-10℃为严冬,应采用高蓄热法施工;平均气温为-10℃,最低温度达到-15℃为寒流
按不同温度阶段采用不同施工方法,以及采用合理有效的冬施措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本,提高工程质量
结合本工程实际进度,冬施期间主要施工项目为二层到四层主体结构的钢筋、模板、砼的施工,每层分四个流水段(详见进度计划)
针对北京近年来大气温度的实际情况和工程特点
