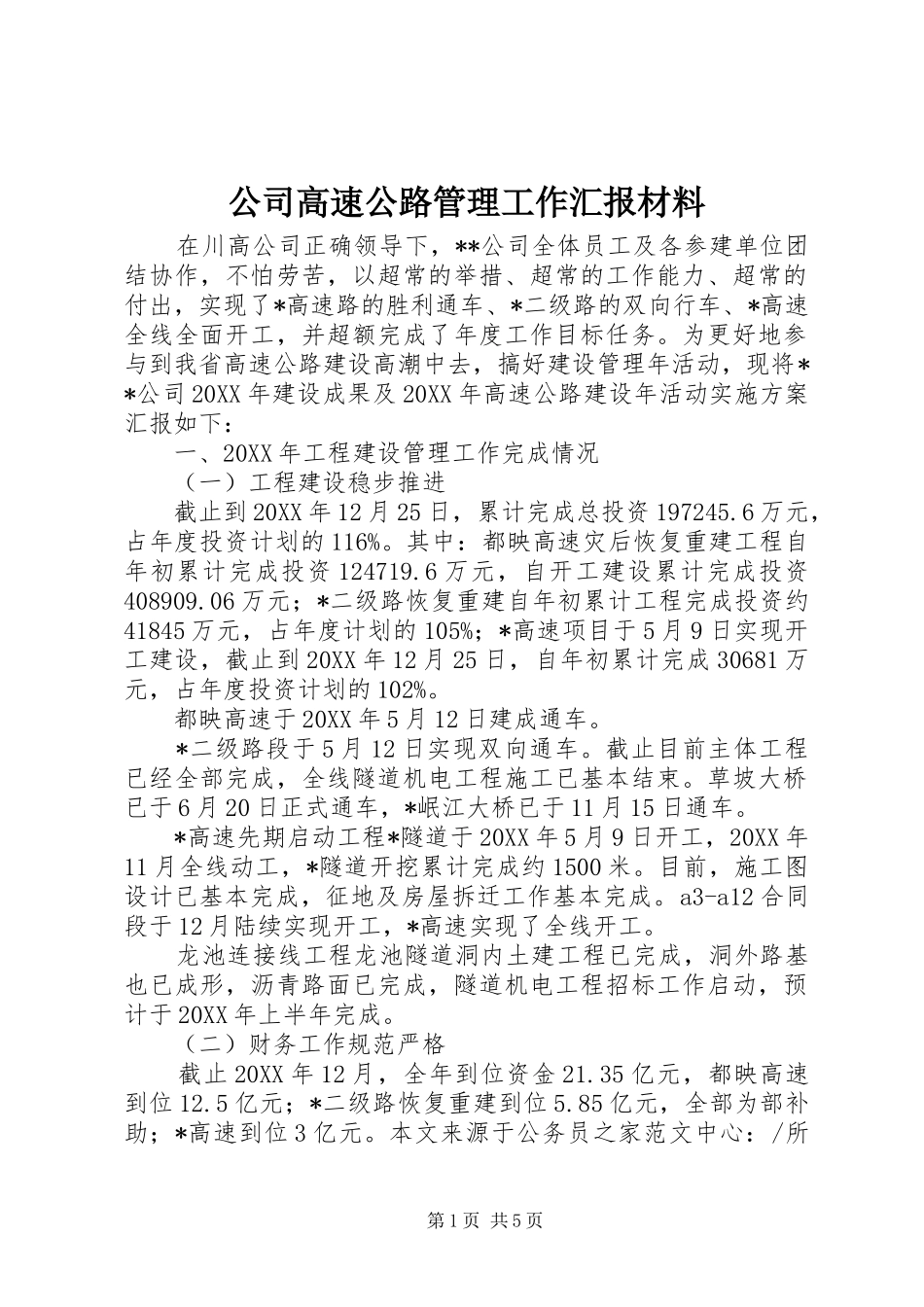

公司高速公路管理工作汇报材料在川高公司正确领导下,**公司全体员工及各参建单位团结协作,不怕劳苦,以超常的举措、超常的工作能力、超常的付出,实现了*高速路的胜利通车、*二级路的双向行车、*高速全线全面开工,并超额完成了年度工作目标任务。为更好地参与到我省高速公路建设高潮中去,搞好建设管理年活动,现将**公司20XX年建设成果及20XX年高速公路建设年活动实施方案汇报如下:一、20XX年工程建设管理工作完成情况(一)工程建设稳步推进截止到20XX年12月25日,累计完成总投资197245.6万元,占年度投资计划的116%。其中:都映高速灾后恢复重建工程自年初累计完成投资124719.6万元,自开工建设累计完成投资408909.06万元;*二级路恢复重建自年初累计工程完成投资约41845万元,占年度计划的105%;*高速项目于5月9日实现开工建设,截止到20XX年12月25日,自年初累计完成30681万元,占年度投资计划的102%。都映高速于20XX年5月12日建成通车。*二级路段于5月12日实现双向通车。截止目前主体工程已经全部完成,全线隧道机电工程施工已基本结束。草坡大桥已于6月20日正式通车,*岷江大桥已于11月15日通车。*高速先期启动工程*隧道于20XX年5月9日开工,20XX年11月全线动工,*隧道开挖累计完成约1500米。目前,施工图设计已基本完成,征地及房屋拆迁工作基本完成。a3-a12合同段于12月陆续实现开工,*高速实现了全线开工。龙池连接线工程龙池隧道洞内土建工程已完成,洞外路基也已成形,沥青路面已完成,隧道机电工程招标工作启动,预计于20XX年上半年完成。(二)财务工作规范严格截止20XX年12月,全年到位资金21.35亿元,都映高速到位12.5亿元;*二级路恢复重建到位5.85亿元,全部为部补助;*高速到位3亿元。本文来源于公务员之家范文中心:/所第1页共5页到资金完全满足了20XX年建设资金的需要,为20XX年初的资金需求也打下了基础。今年公司建设单位管理费预算1201万元,实际支出1354万元,完成预算112.7%,较好地执行了年度预算。(三)安全生产管理工作扎实有效决战5.12期间,**路全线艰苦奋战,掀起大干高潮。急剧增加了安全隐患和安全事故的发生概率,安全生产工作面临挑战。公司高度重视,把突击性工作于经常性结合起来,把专项整治与制度建设结合起来,把事前防范与事故查处结合起来,通过建立健全各项规章制度及应急预案、开展定期和不定期的各种安全生产检查活动、针对性地开展宣传、教育和培训活动和使用“一法三卡”安全生产管理方法等一系列措施,确保了全年安全生产处于受控状态,实现了**路“安全事故为零,人员伤亡和财产损失为零”的“双零”安全生产目标。二、20XX年高速公路建设管理年活动实施方案(一)工程概况国道213(317)线**路*至汶川段公路是交通部规划的八条西部大通道之一的国道213线(兰州至磨憨)和国道317线成都至那曲的公用段,是通往西藏的主要通道之一,是通向极重灾区汶川的唯一高速公路,也是连接成都经都江堰至九寨沟和黄龙旅游景区的重要旅游公路,在XX省和阿坝州公路网占有极其重要的地位。本项目先期启动工程于20XX年5月9日开工,主体工程于20XX年11月全面动工,建设工期3年。项目起于都江堰至*高速公路龙溪隧道出口,经*、银杏、桃关、草坡、绵虒、玉龙,止于XX县区阿坝师专,接恢复重建的**公路。路线全长48.3公里,其中桥梁长度12.4公里,隧道25.5公里,桥隧比为75.1%。为双向四车道高速公路,设计车速80km/h,路基宽度:整体式24.5m、分离式12.25m;隧道限界:净宽9.75m,净高5.00m。根据XX省交通厅对*高速初步设计的批复,该项目概算总投资4,990,786,093元,项目资本金为总投资的35%,申请国家补助部分及业主自筹,其余65%申请银行贷款解决。(二)20XX年投资计划及形象进度第2页共5页*高速公路项目20XX年计划确保完成投资109471万元,路基完成42%,桥梁完成62%,隧道完成43.5%,力争完成投资120900万元,路基完成62%,桥梁完成65%,隧道完成47%。(三)确保活动实施采取的措施为确保建设年活动高效优质的开展,**公司统一思想、明晰思路、果断决策、靠前指挥、加强管理,采取各种综合措施推动工程又快又好建设。1、明确建设理念...
