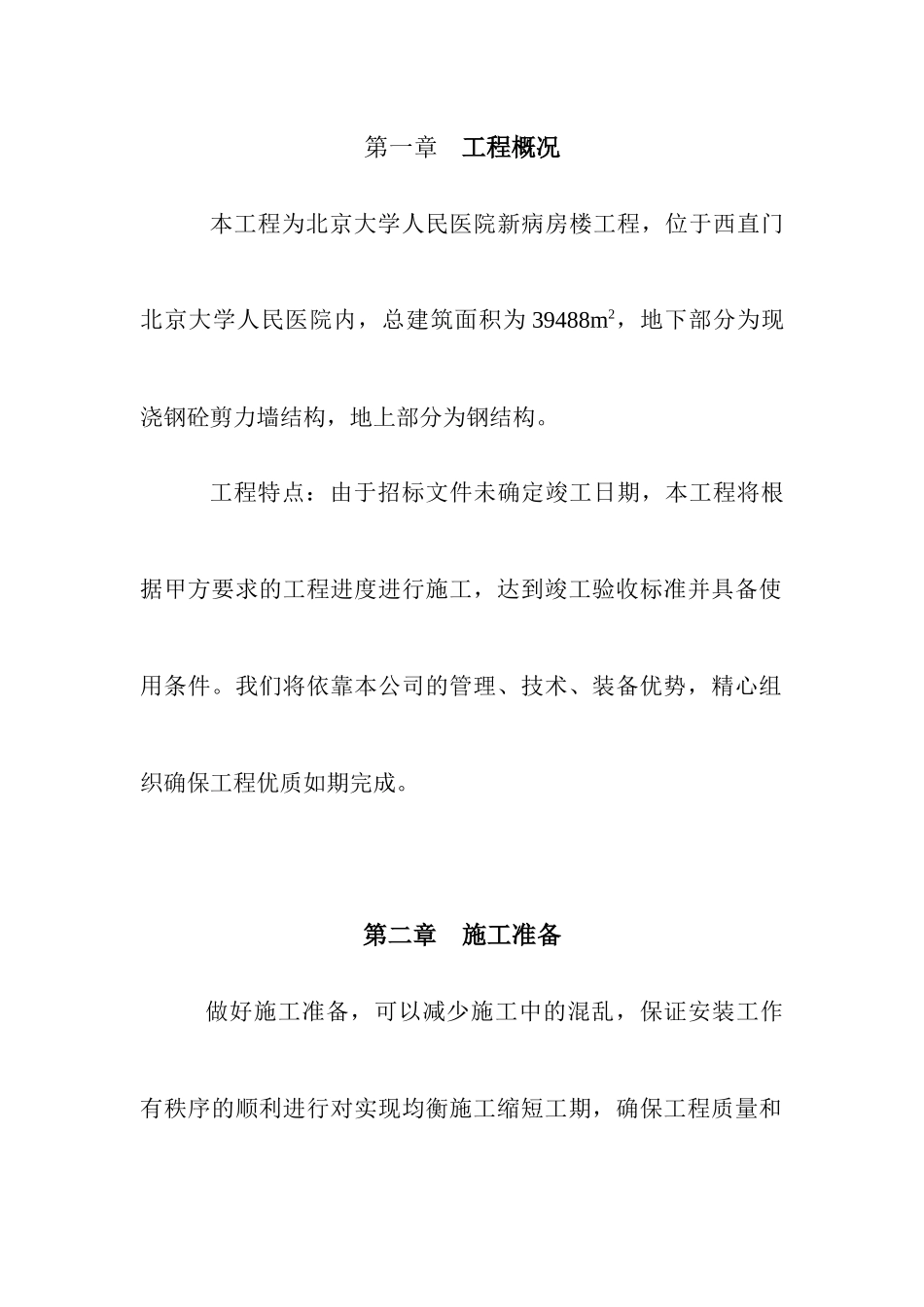

第一章工程概况本工程为北京大学人民医院新病房楼工程,位于西直门北京大学人民医院内,总建筑面积为 39488m2,地下部分为现浇钢砼剪力墙结构,地上部分为钢结构
工程特点:由于招标文件未确定竣工日期,本工程将根据甲方要求的工程进度进行施工,达到竣工验收标准并具备使用条件
我们将依靠本公司的管理、技术、装备优势,精心组织确保工程优质如期完成

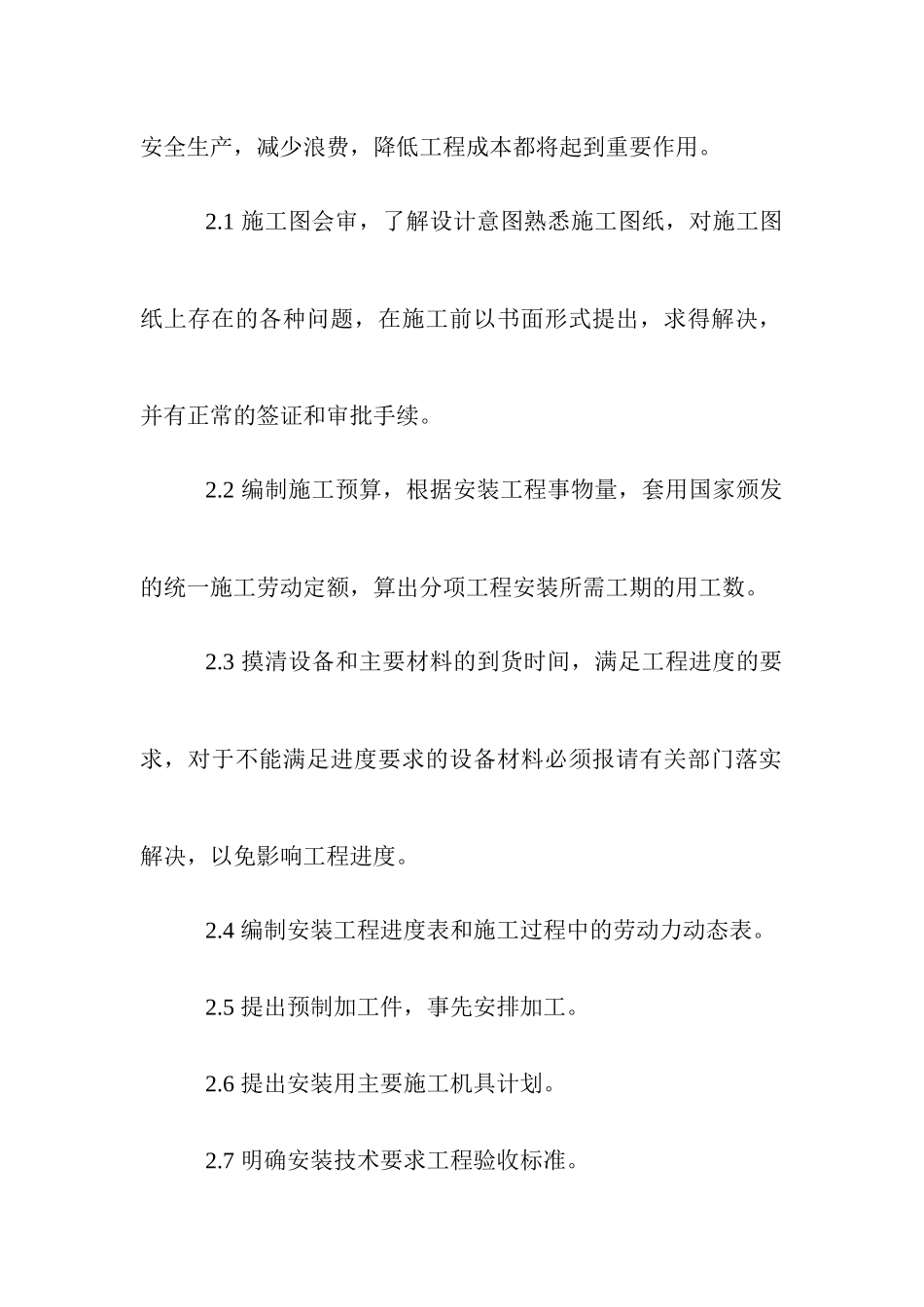

第二章 施工准备做好施工准备,可以减少施工中的混乱,保证安装工作有秩序的顺利进行对实现均衡施工缩短工期,确保工程质量和安全生产,减少浪费,降低工程成本都将起到重要作用
1 施工图会审,了解设计意图熟悉施工图纸,对施工图纸上存在的各种问题,在施工前以书面形式提出,求得解决,并有正常的签证和审批手续
2 编制施工预算,根据安装工程事物量,套用国家颁发的统一施工劳动定额,算出分项工程安装所需工期的用工数
3 摸清设备和主要材料的到货时间,满足工程进度的要求,对于不能满足进度要求的设备材料必须报请有关部门落实解决,以免影响工程进度
4 编制安装工程进度表和施工过程中的劳动力动态表
5 提出预制加工件,事先安排加工
6 提出安装用主要施工机具计划
7 明确安装技术要求工程验收标准

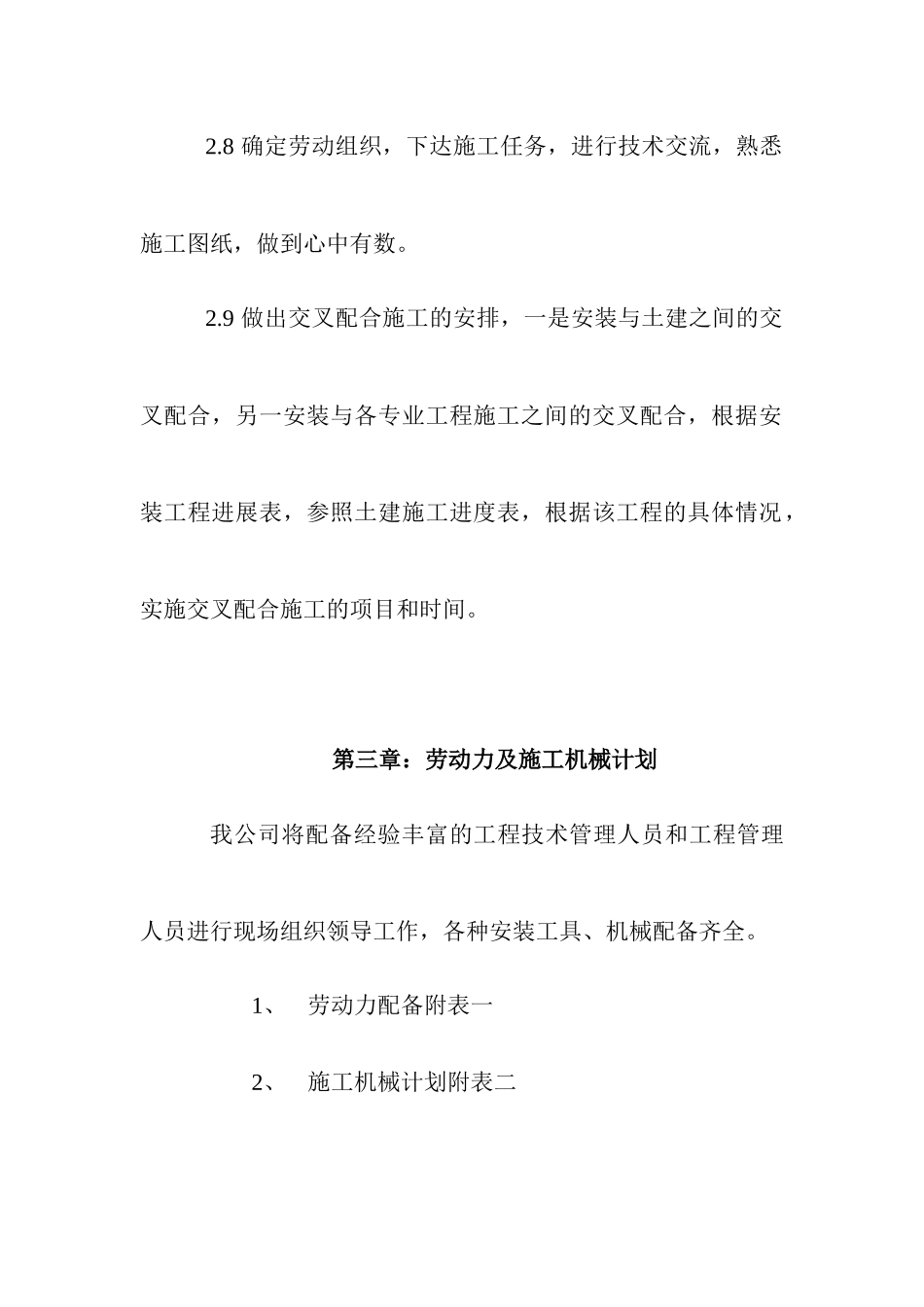

8 确定劳动组织,下达施工任务,进行技术交流,熟悉施工图纸,做到心中有数
9 做出交叉配合施工的安排,一是安装与土建之间的交叉配合,另一安装与各专业工程施工之间的交叉配合,根据安装工程进展表,参照土建施工进度表,根据该工程的具体情况,实施交叉配合施工的项目和时间
第三章:劳动力及施工机械计划我公司将配备经验丰富的工程技术管理人员和工程管理人员进行现场组织领导工作,各种安装工具、机械配备齐全
1、劳动力配备附表一2、施工机械计划附表二第四章:施工方法及技术措施一、 施工工序在施工过程中给排水专业密切配合图鉴进行施工,施工中应严格遵守施工工序
