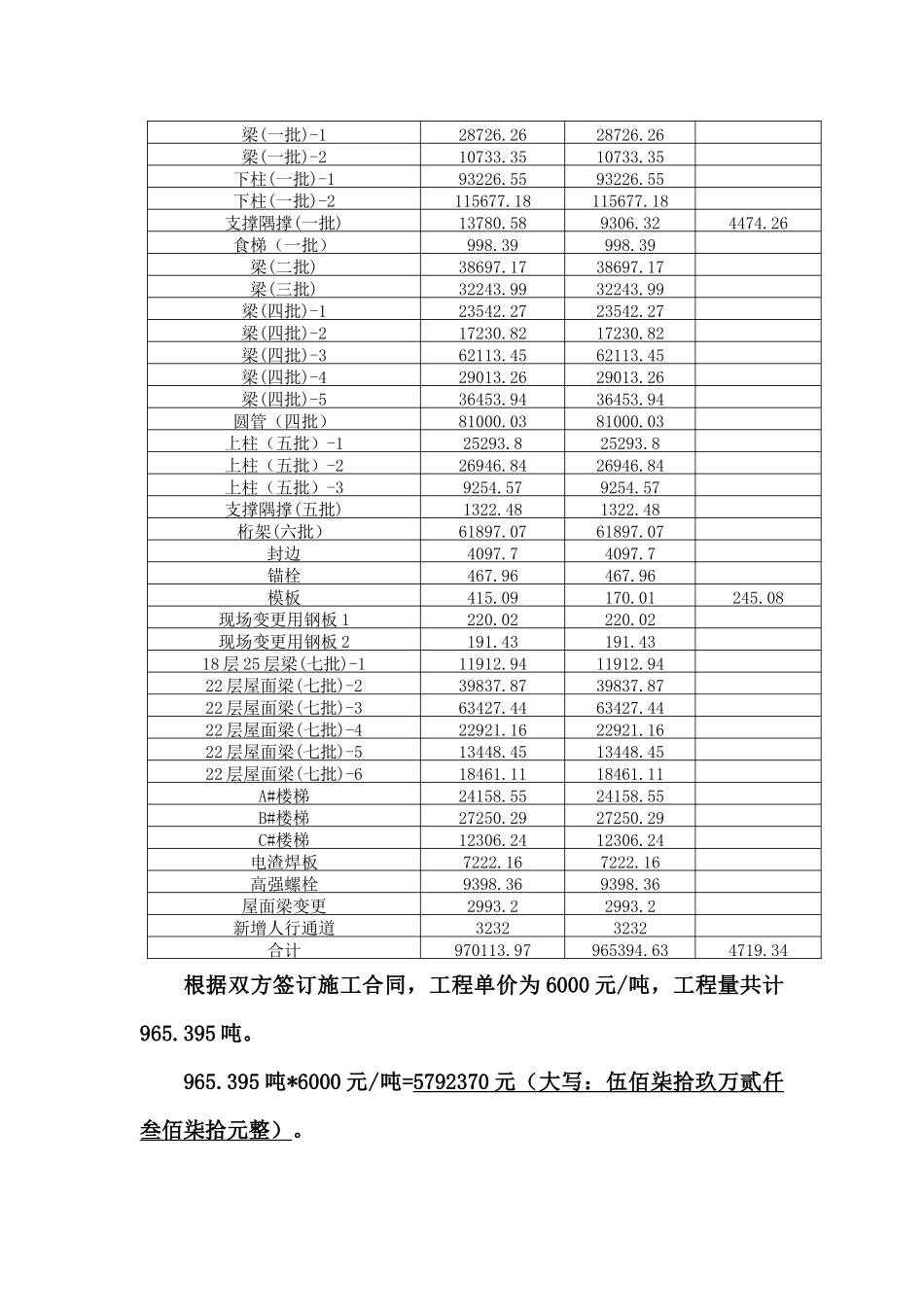

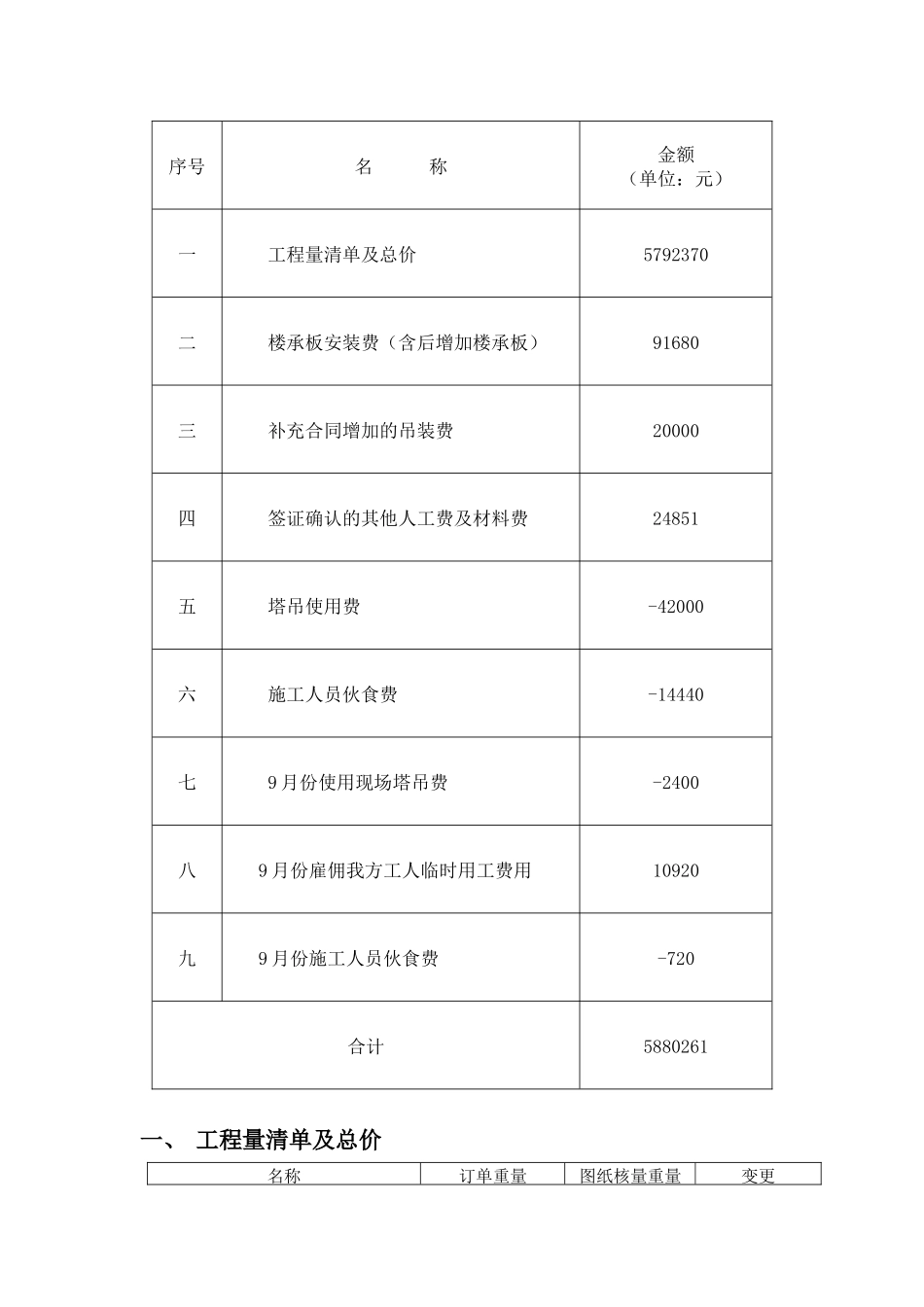

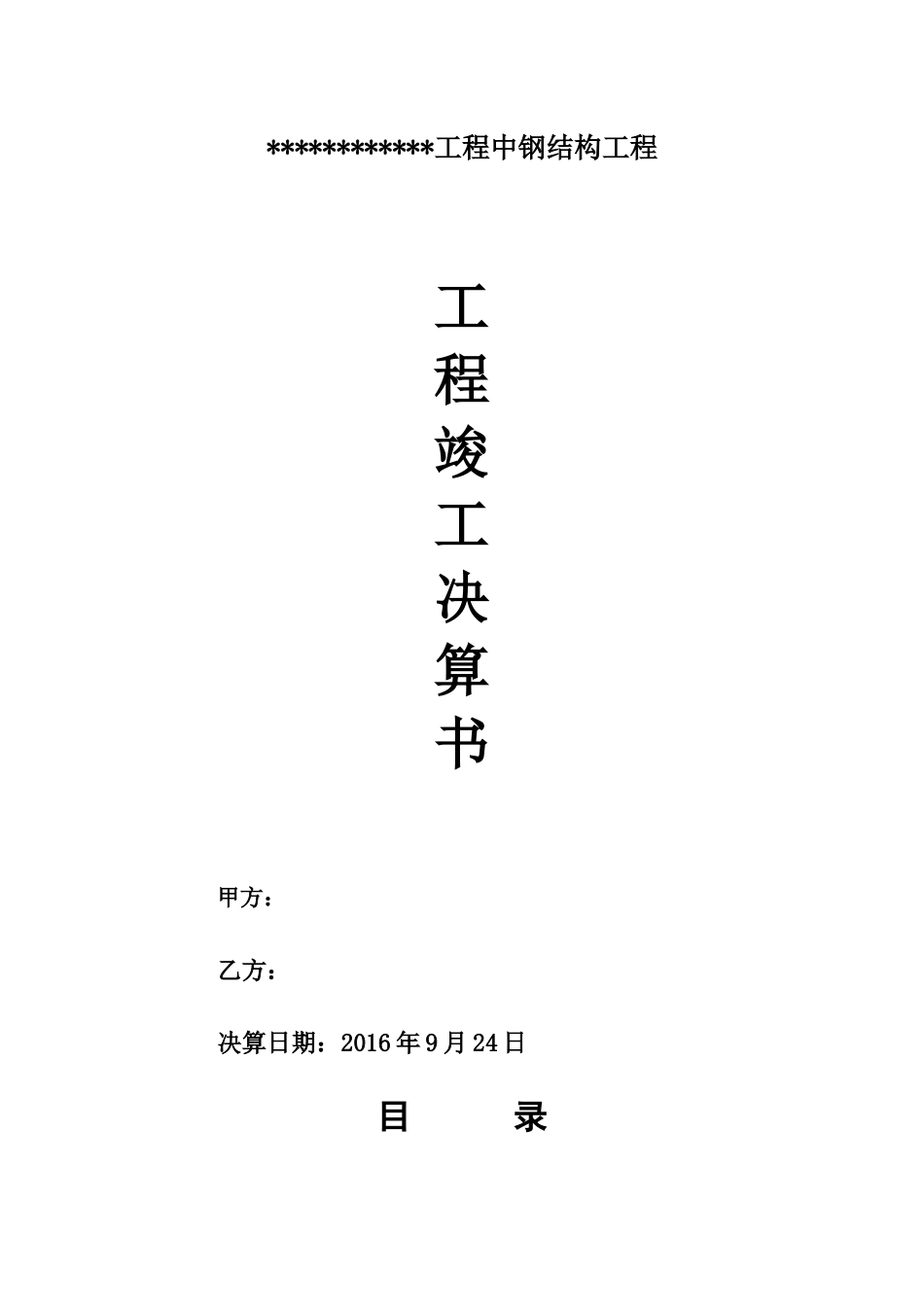

************工程中钢结构工程工程竣工决算书甲方: 乙方:决算日期:2016 年 9 月 24 日目 录序号名 称金额(单位:元)一工程量清单及总价5792370二楼承板安装费(含后增加楼承板)91680三补充合同增加的吊装费20000四签证确认的其他人工费及材料费24851五 塔吊使用费-42000六 施工人员伙食费-14440七 9 月份使用现场塔吊费-2400八 9 月份雇佣我方工人临时用工费用10920九 9 月份施工人员伙食费-720合计5880261一、 工程量清单及总价名称订单重量图纸核量重量变更梁(一批)-128726.2628726.26 梁(一批)-210733.3510733.35 下柱(一批)-193226.5593226.55 下柱(一批)-2115677.18115677.18 支撑隅撑(一批)13780.589306.324474.26食梯(一批)998.39998.39 梁(二批)38697.1738697.17 梁(三批)32243.9932243.99 梁(四批)-123542.2723542.27 梁(四批)-217230.8217230.82 梁(四批)-362113.4562113.45 梁(四批)-429013.2629013.26 梁(四批)-536453.9436453.94 圆管(四批)81000.0381000.03 上柱(五批)-125293.825293.8 上柱(五批)-226946.8426946.84 上柱(五批)-39254.579254.57 支撑隅撑(五批)1322.481322.48 桁架(六批)61897.0761897.07 封边4097.74097.7 锚栓467.96467.96 模板415.09170.01245.08现场变更用钢板 1220.02220.02 现场变更用钢板 2191.43191.43 18 层 25 层梁(七批)-111912.9411912.94 22 层屋面梁(七批)-239837.8739837.87 22 层屋面梁(七批)-363427.4463427.44 22 层屋面梁(七批)-422921.1622921.16 22 层屋面梁(七批)-513448.4513448.45 22 层屋面梁(七批)-618461.1118461.11 A#楼梯24158.5524158.55 B#楼梯27250.2927250.29 C#楼梯12306.2412306.24 电渣焊板7222.167222.16 高强螺栓9398.369398.36 屋面梁变更2993.22993.2 新增人行通道32323232合计970113.97965394.634719.34根据双方签订施工合同,工程单价为 6000 元/吨,工程量共计965.395 吨。965.395 吨*6000 元/吨=5792370 元(大写:伍佰柒拾玖万贰仟 叁佰柒拾元整)。二、 楼承板安装人工费及材料费1.根据双方于 7 月 5 日签订的《万龙钢结构补充协议》,应甲方要求,追加楼承板安装费用,单价 20 元/平米,约 4500平米,合计为:90000 元(大写:玖万元整);主材料(楼承板)由甲方提供,辅材(栓钉)含在单价内,挡板制作安装费用同其他钢构件。(详见补充协议附件)2.应甲方要求...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程竣工决算单

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
