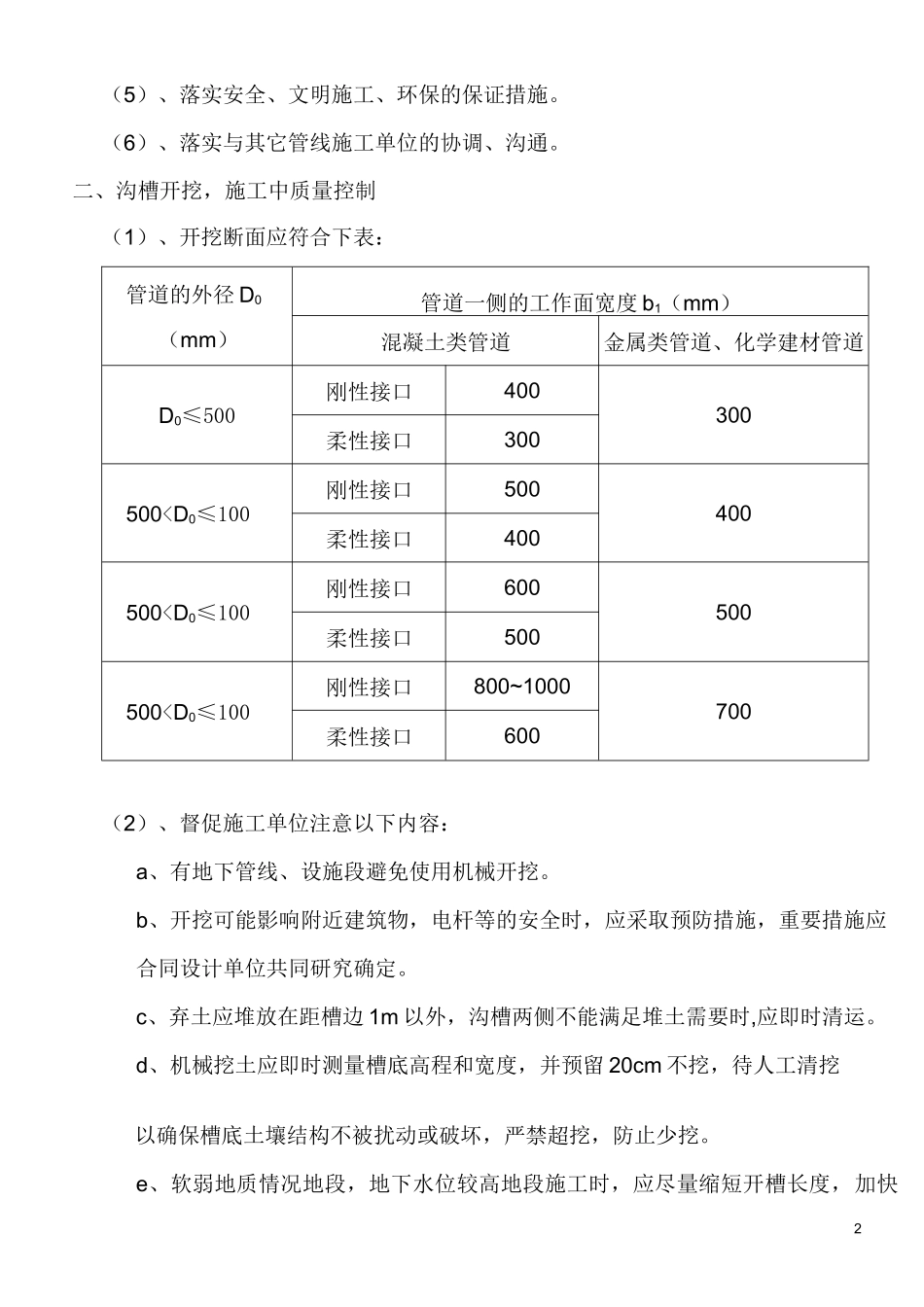

1污水管道开挖监理实施细则一、工程概况及专业特点本工程是常熟科技城 A、B、C 区污水管道工程,本工程的建成将进一步完善区域设施,对区域环境的改善具有重要的意义
二、施工前质量控制1、施工单位应提交以下资料(1)、测量放线成果
(2)、施工方案
(3)、配合比设计
(4)、成品,半成品出厂合格证
(5)、水泥出厂合格证,化验单
(6)、钢筋出厂合格证,试验报告
(7)、砖出厂合格证,试验报告
(8)、机械设备年检证明
(9)、现场组织机构及人员证明
2、应督促施工单位完成以下工作(1)、探明地下管线、设施情况,并加以保护
(2)、探明地下水位、土质情况,并制定应对措施
如:坑槽支护、排水、降水
(3)、与有关单位部门协商,组织好现场交通,因开挖可能造成现场交通受阻
(4)、落实机械、设备、人员、材料的组织
2(5)、落实安全、文明施工、环保的保证措施
(6)、落实与其它管线施工单位的协调、沟通
二、沟槽开挖,施工中质量控制(1)、开挖断面应符合下表:管道的外径 D0(mm)管道一侧的工作面宽度 b1(mm)混凝土类管道金属类管道、化学建材管道D0≤500刚性接口400300柔性接口300500
