1设计原始资料某铸造厂总降压变电所及厂区配电系统设计1 、厂区平面布置示意如图 1 所示1:空气压缩车间2:熔制成型(模具]车同3:熔制成型(熔制)车间4:后加工《磨抛)车间5:后加工{封接)车间6:配料车间
:朗炉房a:其他负荷 1g:其池侦荷 2M 1: 5C≡图 1 某铸造厂厂区平面布置图2、全厂用电设备情况(1) 负荷大小全厂用电设备总安装容量: 6630kW10kV 侧计算负荷总容量: 有功功率4522kW;无功功率 1405kvar各车间负荷(单位为 kW、kvar、kVA)统计如表 1 所示

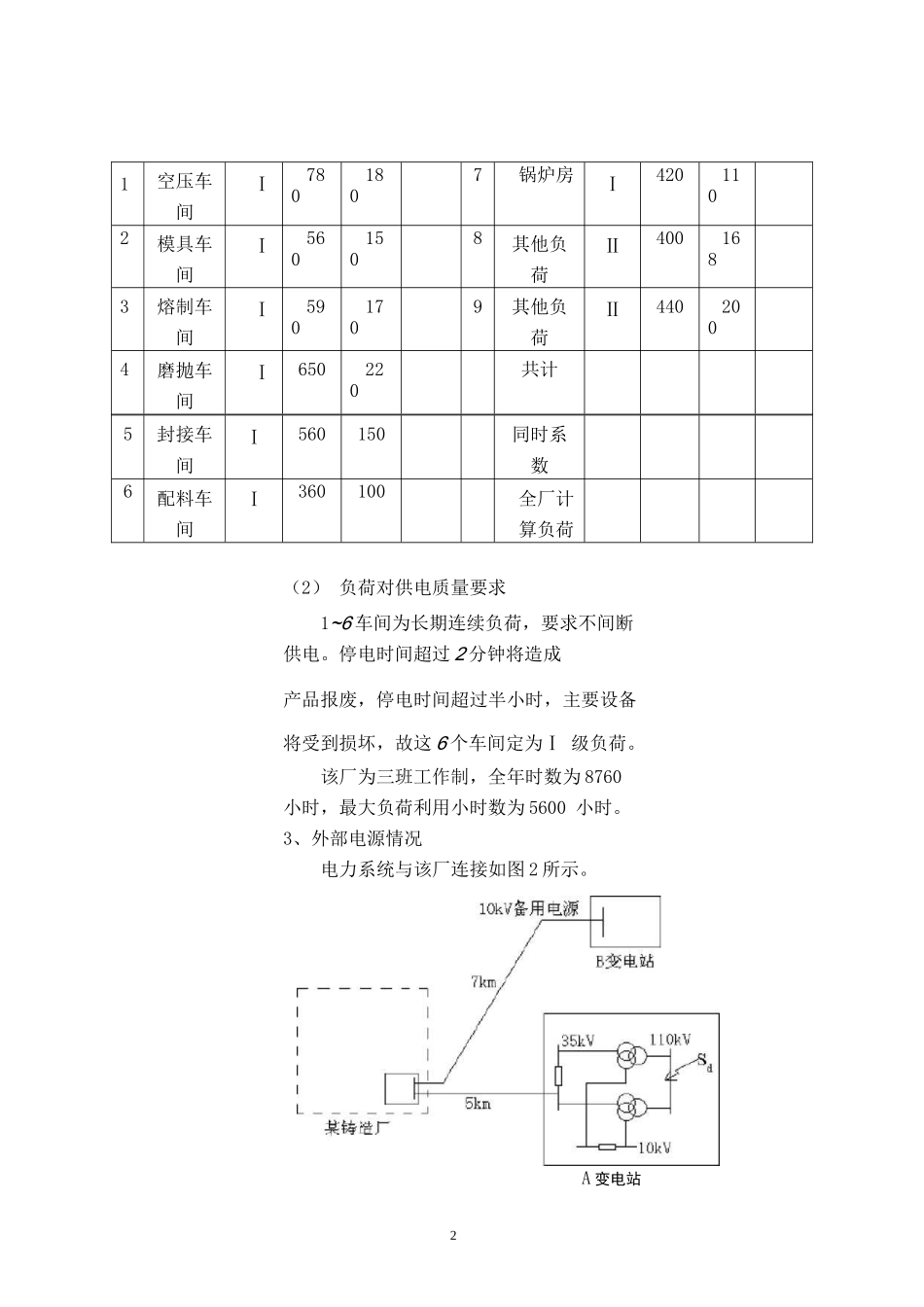

表 1 某铸造厂各车间负荷统计序 号车间名 称负荷 类型计算负荷序 号车间名 称负荷 类型计算负荷P jsQ jsS jsP jsQ jsS js一原始资料21空压车 间Ⅰ7801807锅炉房Ⅰ4201102模具车 间Ⅰ5601508其他负 荷Ⅱ4001683熔制车 间Ⅰ5901709其他负 荷Ⅱ4402004磨抛车 间Ⅰ650220共计5封接车 间Ⅰ560150同时系 数6配料车 间Ⅰ360100全厂计 算负荷(2) 负荷对供电质量要求1~6 车间为长期连续负荷,要求不间断供电
停电时间超过 2 分钟将造成产品报废,停电时间超过半小时,主要设备将受到损坏,故这 6 个车间定为Ⅰ 级负荷
该厂为三班工作制,全年时数为 8760小时,最大负荷利用小时数为 5600 小时
3、外部电源情况电力系统与该厂连接如图 2 所示

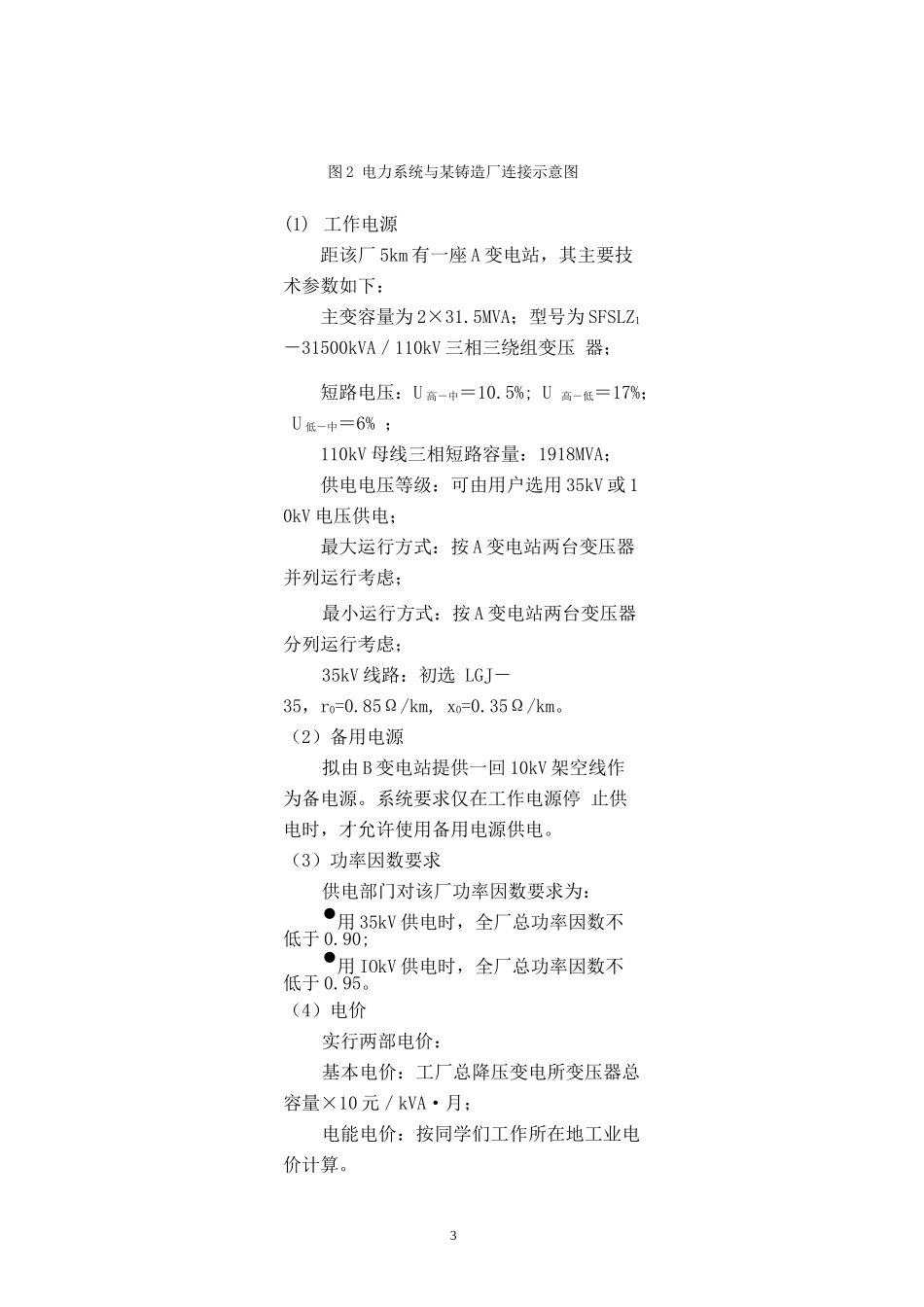

A 变电站3图 2 电力系统与某铸造厂连接示意图(1) 工作电源距该厂 5km 有一座 A 变电站,其主要技术参数如下:主变容量为 2×31
5MVA;型号为 SFSLZ1-31500kVA/110kV 三相三绕组变压 器;短路电压:U 高-中=10
5%; U 高-低=17%; U 低-中=6% ;110kV 母线三相短路容量:1918MVA;供电电压等级
