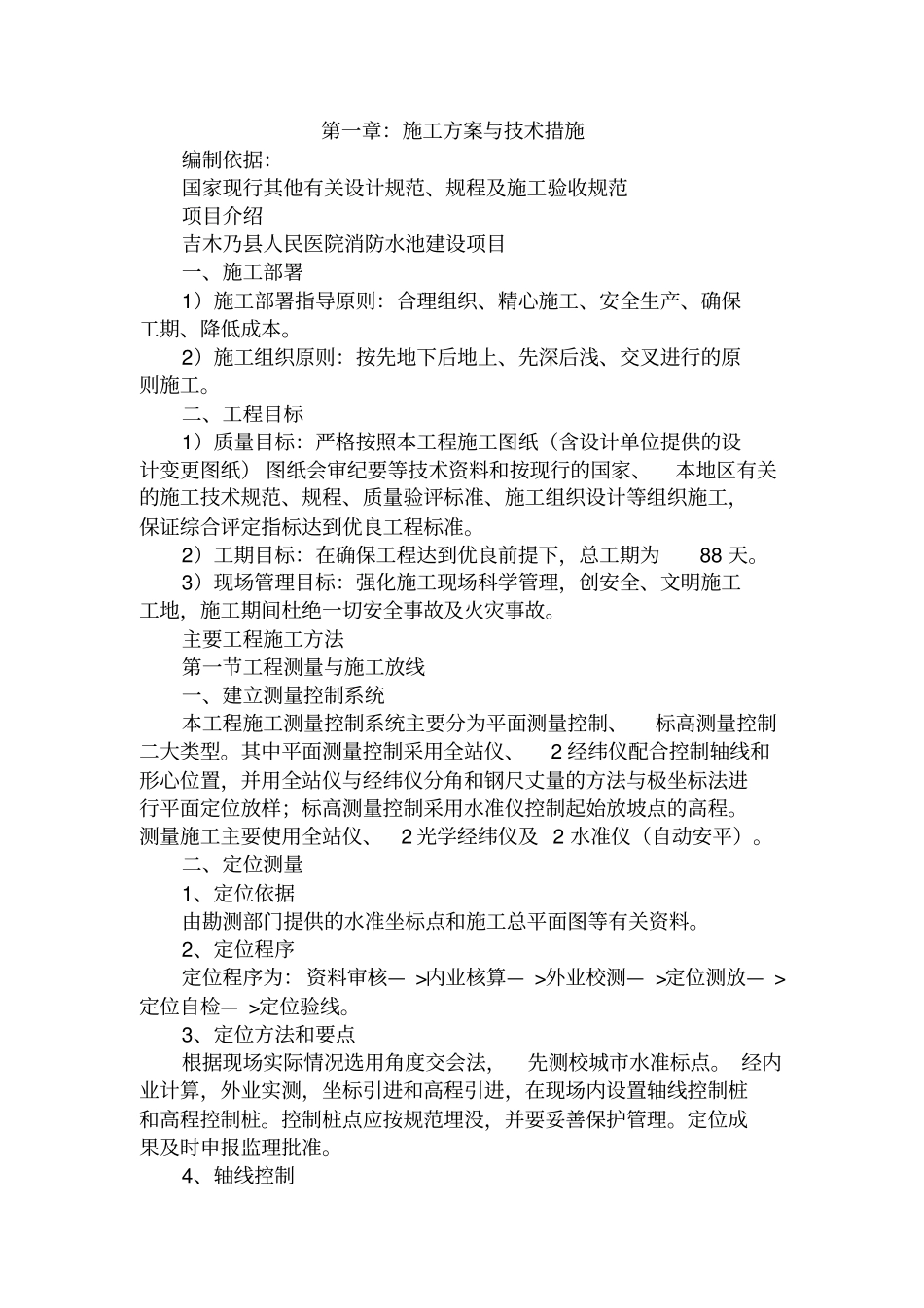

吉木乃县人民医院消防水池建设项目投标文件(技术标)投标人:阿勒泰建业建筑工程有限公司(盖单位章)法定代表人或其委托代理人:张继承(签字或盖章)2015 年 5 月 26 日目录(1)施工方案与技术措施;(2)质量保证措施和创优计划;(3)施工总进度计划及保证措施;(4)施工安全措施计划;(5)文明施工措施计划;(6)施工场地治安保卫管理计划;(7)施工环保措施计划;(8)施工现场总平面布置(附图) ;(9)项目组织管理机构;(10)成品保护和工程保修工作的管理和承诺;(11)任何可能的紧急情况的处理措施、预案以及抵抗风险的措施;(12)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;第一章:施工方案与技术措施编制依据:国家现行其他有关设计规范、规程及施工验收规范项目介绍吉木乃县人民医院消防水池建设项目一、施工部署1)施工部署指导原则:合理组织、精心施工、安全生产、确保工期、降低成本
2)施工组织原则:按先地下后地上、先深后浅、交叉进行的原则施工
二、工程目标1)质量目标:严格按照本工程施工图纸(含设计单位提供的设计变更图纸) 图纸会审纪要等技术资料和按现行的国家、本地区有关的施工技术规范、规程、质量验评标准、施工组织设计等组织施工,保证综合评定指标达到优良工程标准
2)工期目标:在确保工程达到优良前提下,总工期为88 天
3)现场管理目标:强化施工现场科学管理,创安全、文明施工工地,施工期间杜绝一切安全事故及火灾事故
主要工程施工方法第一节工程测量与施工放线一、建立测量控制系统本工程施工测量控制系统主要分为平面测量控制、标高测量控制二大类型
其中平面测量控制采用全站仪、2 经纬仪配合控制轴线和形心位置,并用全站仪与经纬仪分角和钢尺丈量的方法与极坐标法进行平面定位放样;标高测量控制采用水准仪控制起始放坡点的高程
测量施工主要使用全站仪、2 光学经纬仪及 2 水
