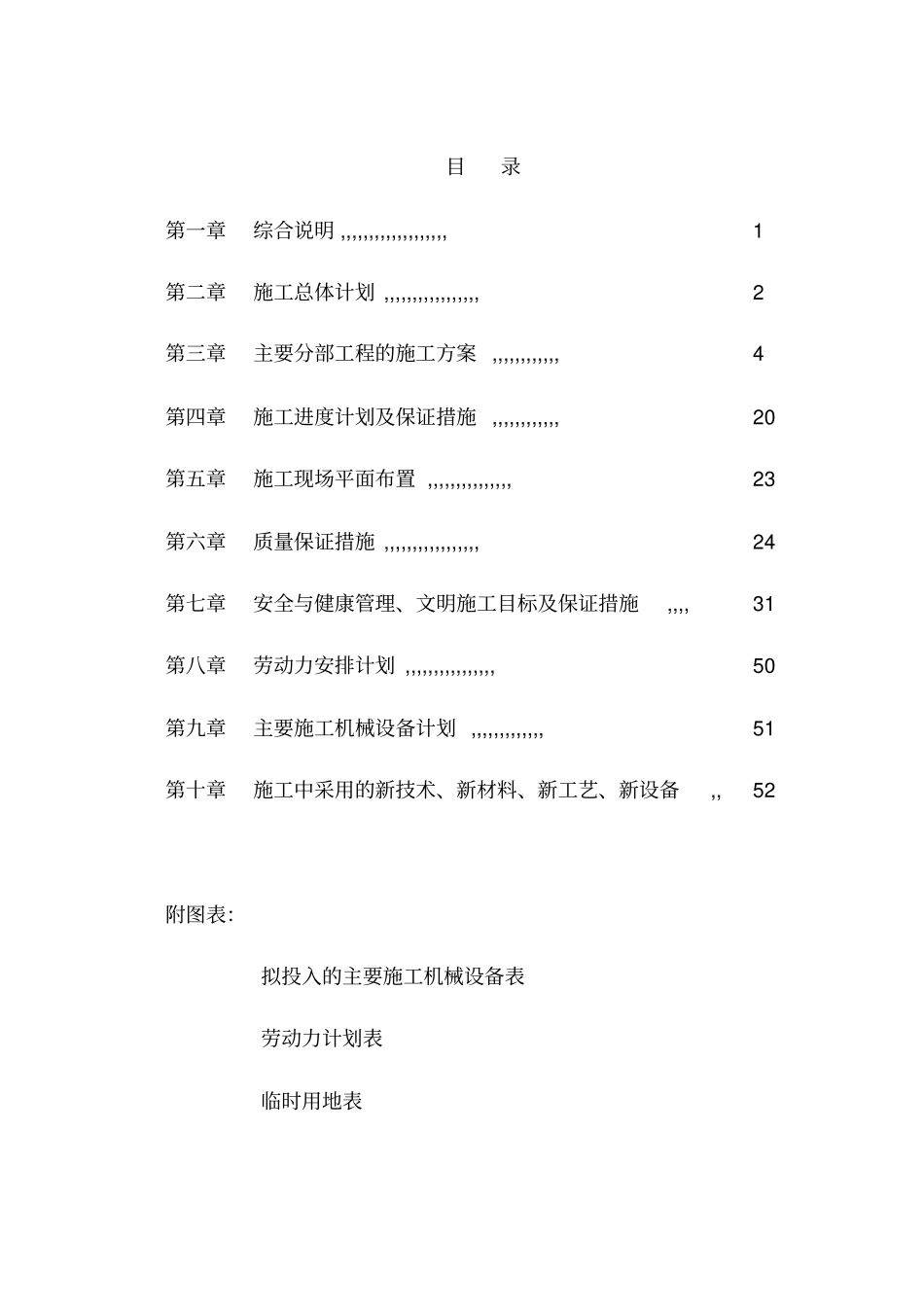

目录第一章综合说明 ,,,,,,,,,,,,,,,,,,,1 第二章施工总体计划 ,,,,,,,,,,,,,,,,,2 第三章主要分部工程的施工方案 ,,,,,,,,,,,,4 第四章施工进度计划及保证措施 ,,,,,,,,,,,,20 第五章施工现场平面布置 ,,,,,,,,,,,,,,,23 第六章质量保证措施 ,,,,,,,,,,,,,,,,,24 第七章安全与健康管理、文明施工目标及保证措施,,,,31 第八章劳动力安排计划 ,,,,,,,,,,,,,,,,50 第九章主要施工机械设备计划 ,,,,,,,,,,,,,51 第十章施工中采用的新技术、新材料、新工艺、新设备,,52 附图表:拟投入的主要施工机械设备表劳动力计划表临时用地表1 第一章综合说明1

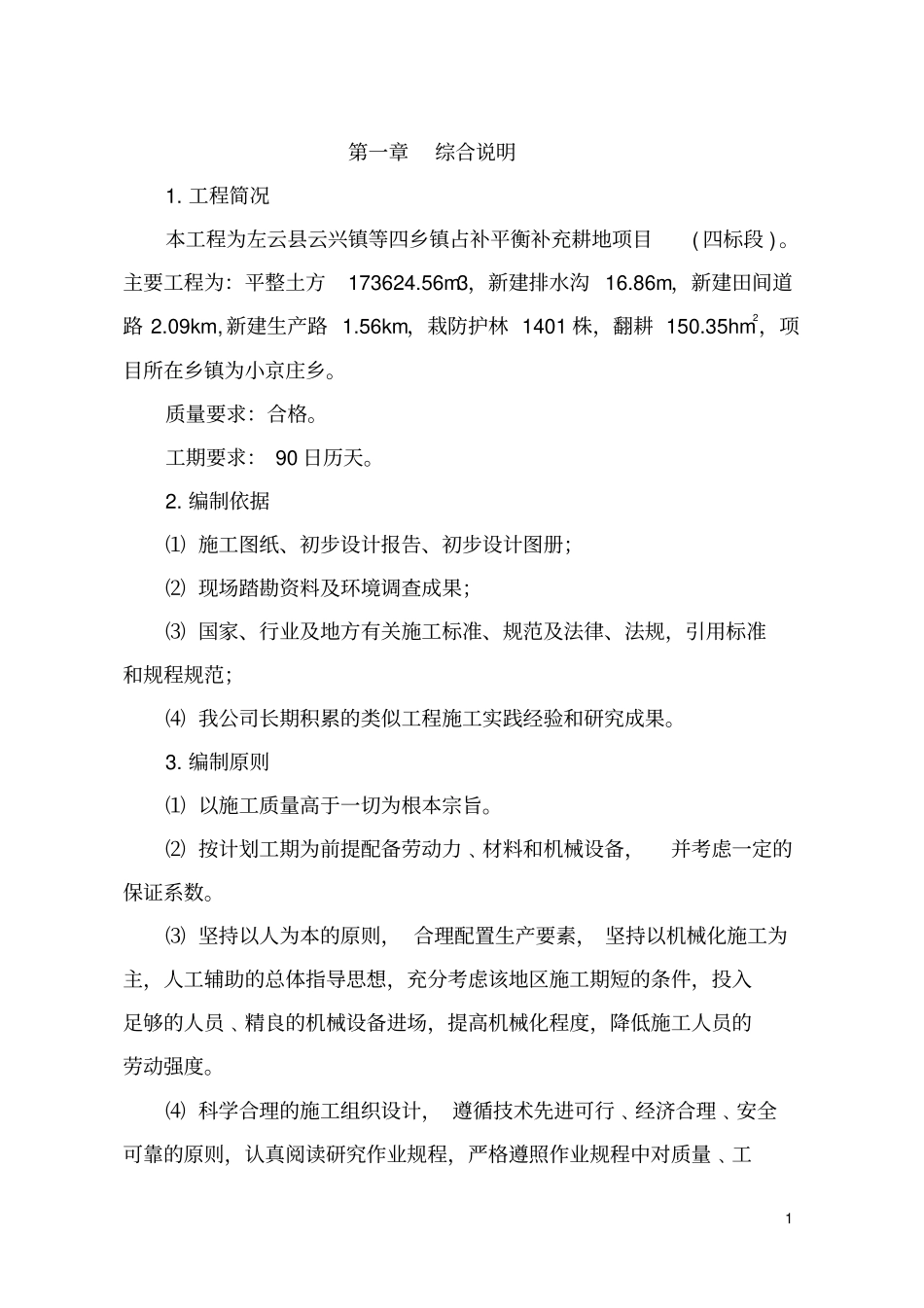

工程简况本工程为左云县云兴镇等四乡镇占补平衡补充耕地项目( 四标段 )
主要工程为:平整土方173624
56m3,新建排水沟 16
86m,新建田间道路 2
09km, 新建生产路 1
56km,栽防护林 1401 株,翻耕 150
35hm2,项目所在乡镇为小京庄乡
质量要求:合格
工期要求: 90 日历天

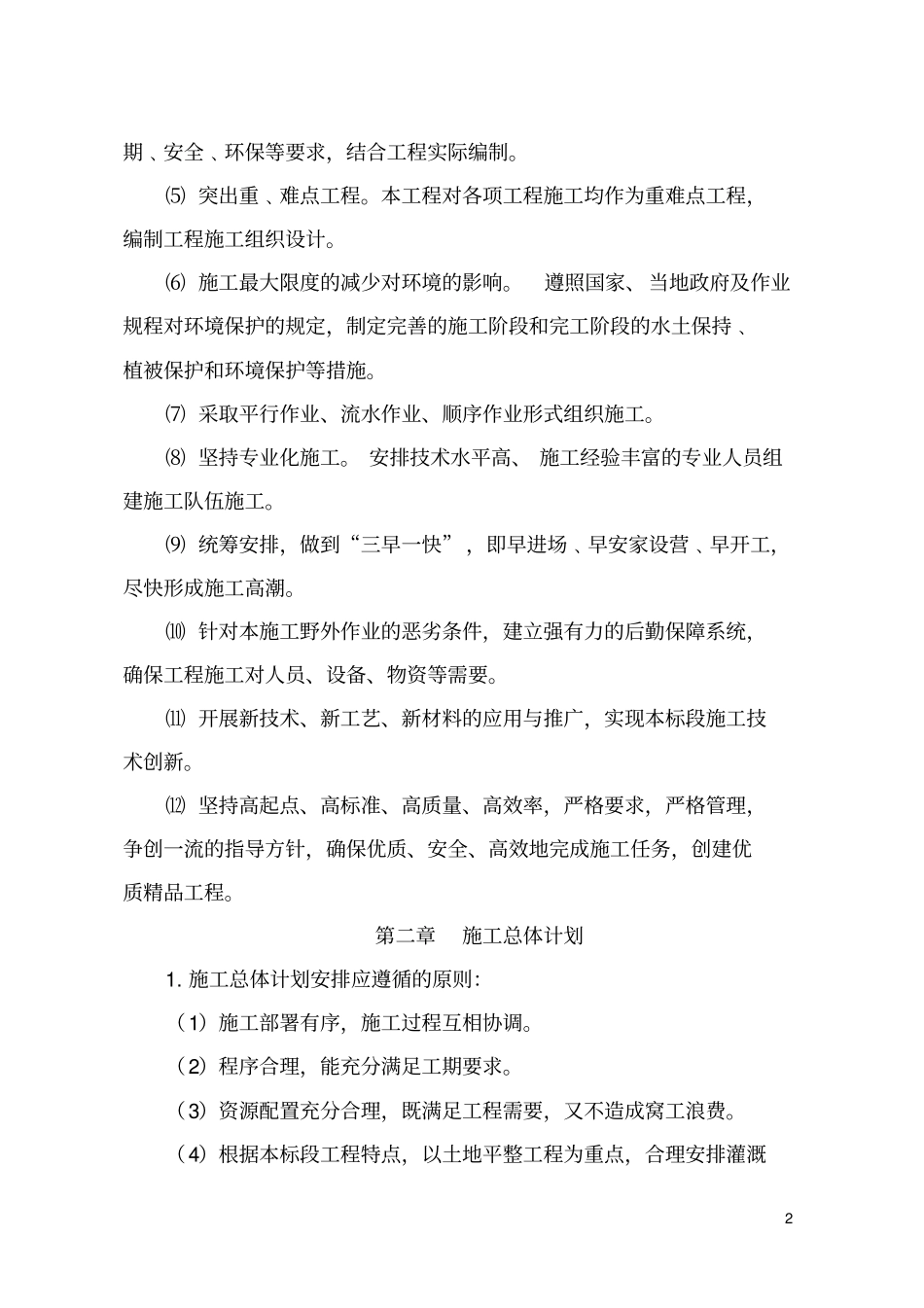

编制依据⑴ 施工图纸、初步设计报告、初步设计图册;⑵ 现场踏勘资料及环境调查成果;⑶ 国家、行业及地方有关施工标准、规范及法律、法规,引用标准和规程规范;⑷ 我公司长期积累的类似工程施工实践经验和研究成果
编制原则⑴ 以施工质量高于一切为根本宗旨
⑵ 按计划工期为前提配备劳动力﹑材料和机械设备,并考虑一定的保证系数
⑶ 坚持以人为本的原则, 合理配置生产要素, 坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员﹑精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度
⑷ 科学合理的施工组织设计, 遵循技术先进可行﹑经济合理﹑安全可靠的原则,认真阅读研
