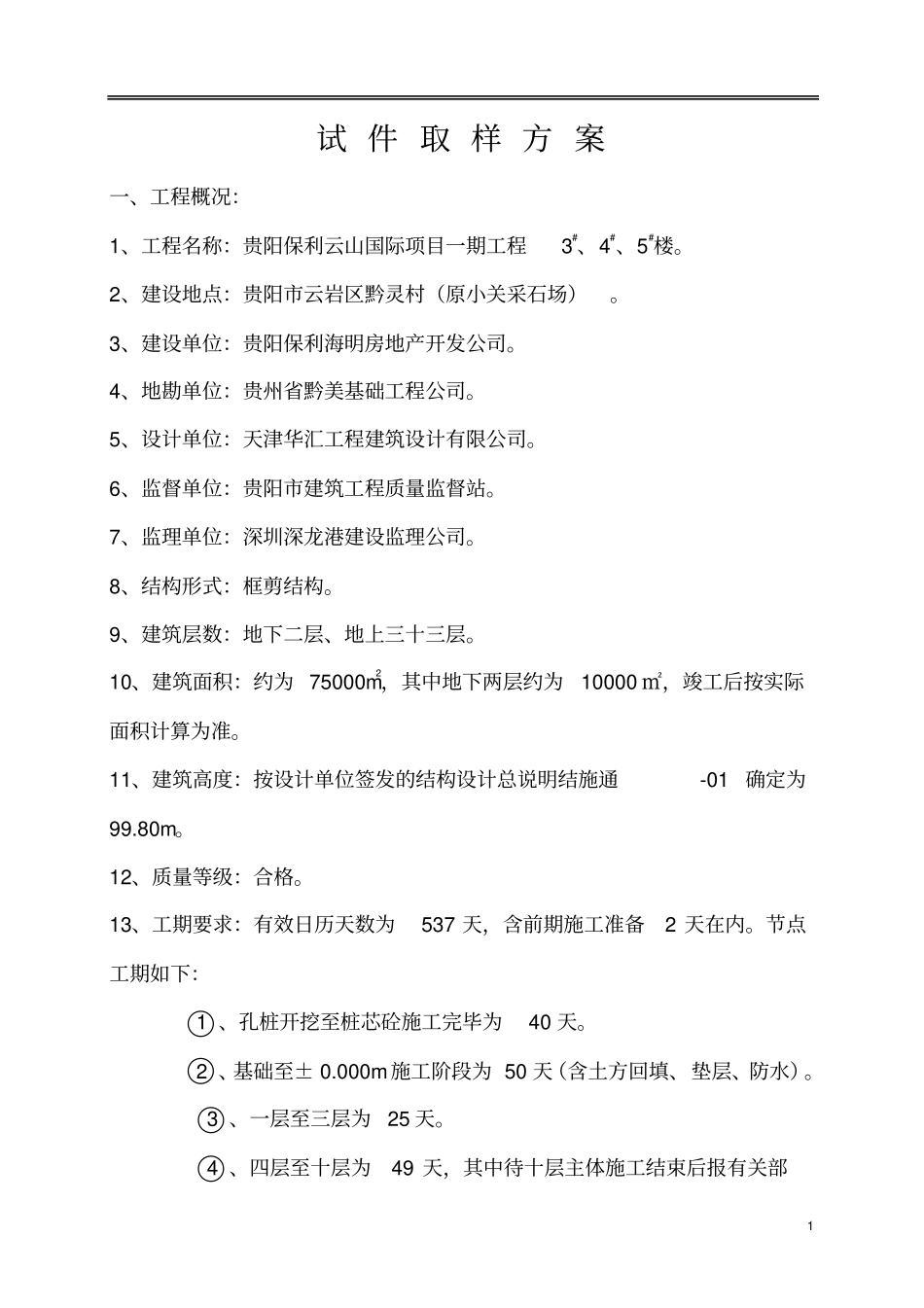

1 试 件 取 样 方 案一、工程概况:1、工程名称:贵阳保利云山国际项目一期工程3#、4#、5#楼
2、建设地点:贵阳市云岩区黔灵村(原小关采石场)
3、建设单位:贵阳保利海明房地产开发公司
4、地勘单位:贵州省黔美基础工程公司
5、设计单位:天津华汇工程建筑设计有限公司
6、监督单位:贵阳市建筑工程质量监督站
7、监理单位:深圳深龙港建设监理公司
8、结构形式:框剪结构
9、建筑层数:地下二层、地上三十三层
10、建筑面积:约为 75000m2,其中地下两层约为10000 ㎡,竣工后按实际面积计算为准
11、建筑高度:按设计单位签发的结构设计总说明结施通-01 确定为99
12、质量等级:合格
13、工期要求:有效日历天数为537 天,含前期施工准备2 天在内
节点工期如下:○1 、孔桩开挖至桩芯砼施工完毕为40 天
○2 、基础至± 0
000m施工阶段为 50 天(含土方回填、垫层、防水)
○3 、一层至三层为25 天

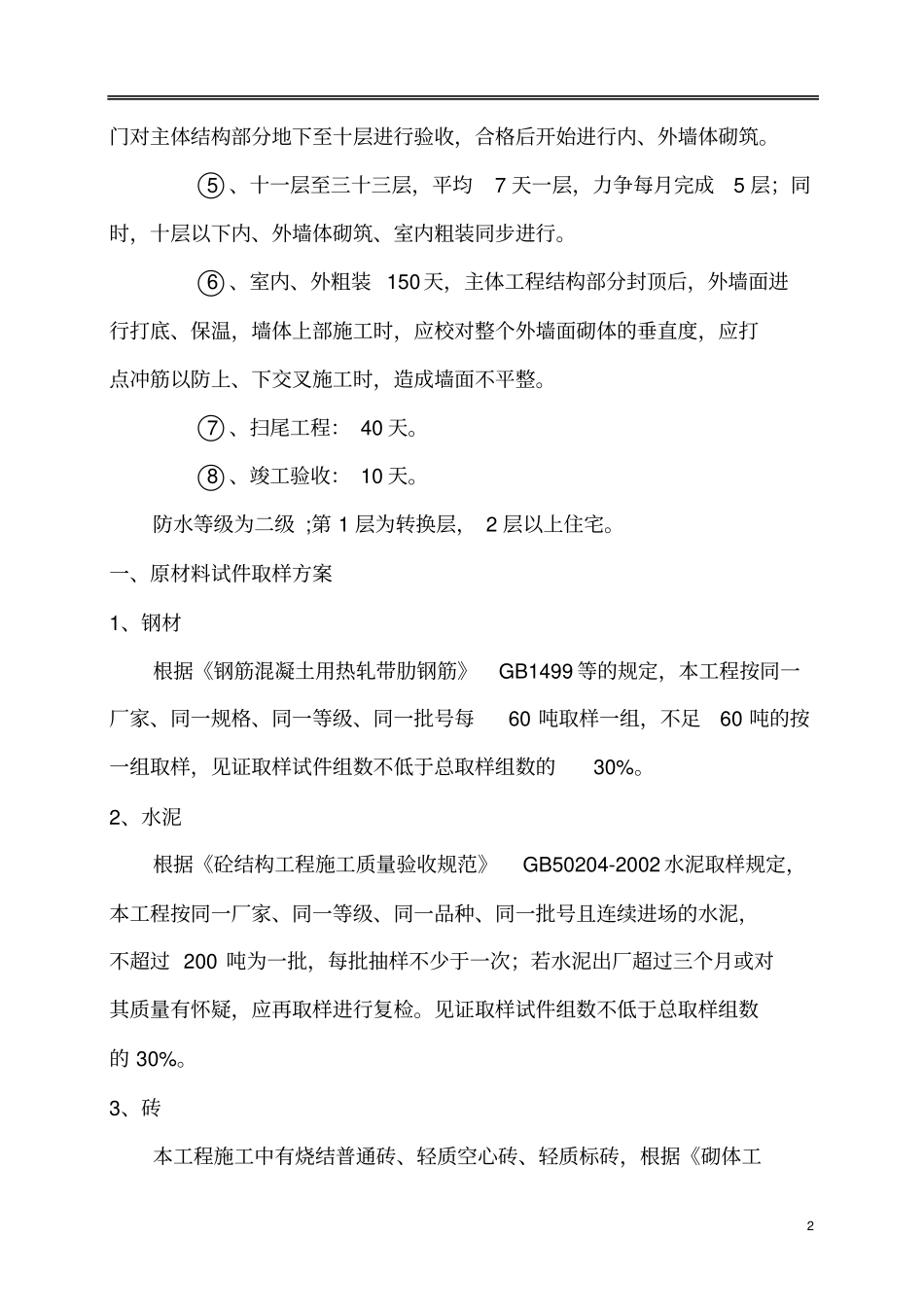

○4 、四层至十层为49 天,其中待十层主体施工结束后报有关部2 门对主体结构部分地下至十层进行验收,合格后开始进行内、外墙体砌筑
○5 、十一层至三十三层,平均7 天一层,力争每月完成5 层;同时,十层以下内、外墙体砌筑、室内粗装同步进行
○6 、室内、外粗装 150天,主体工程结构部分封顶后,外墙面进行打底、保温,墙体上部施工时,应校对整个外墙面砌体的垂直度,应打点冲筋以防上、下交叉施工时,造成墙面不平整
○7 、扫尾工程: 40 天
○8 、竣工验收: 10 天
防水等级为二级 ;第 1 层为转换层, 2 层以上住宅

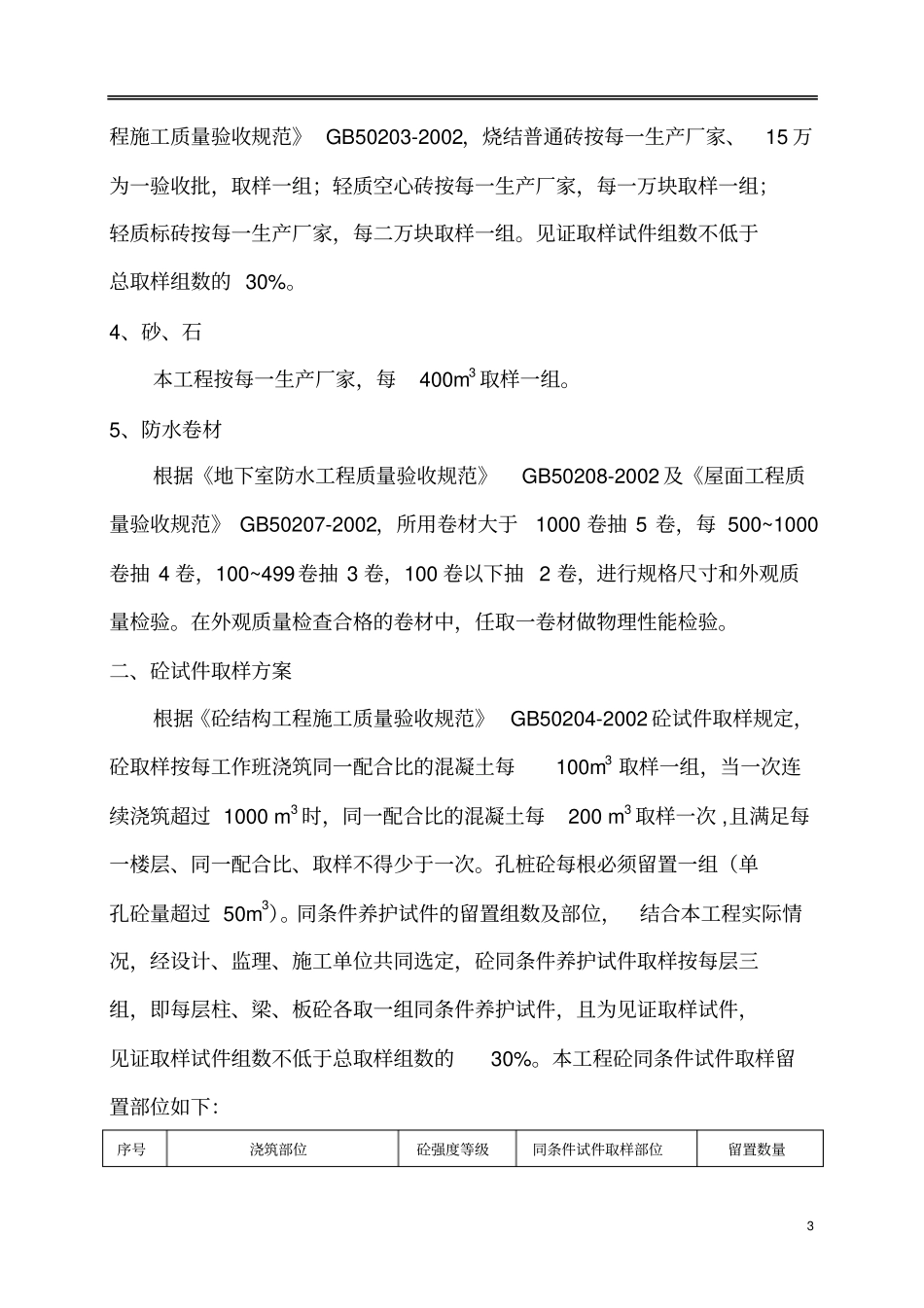

一、原材料试件取样方案1、钢材根据《钢筋混凝土用热轧带肋钢筋》GB1499 等的规定,本工程按同一厂家、同一规格、同一等级、同一批号每60 吨取样一组,不足60 吨的按一组取样,见证取样试件组数不低于总取样组数的30%
