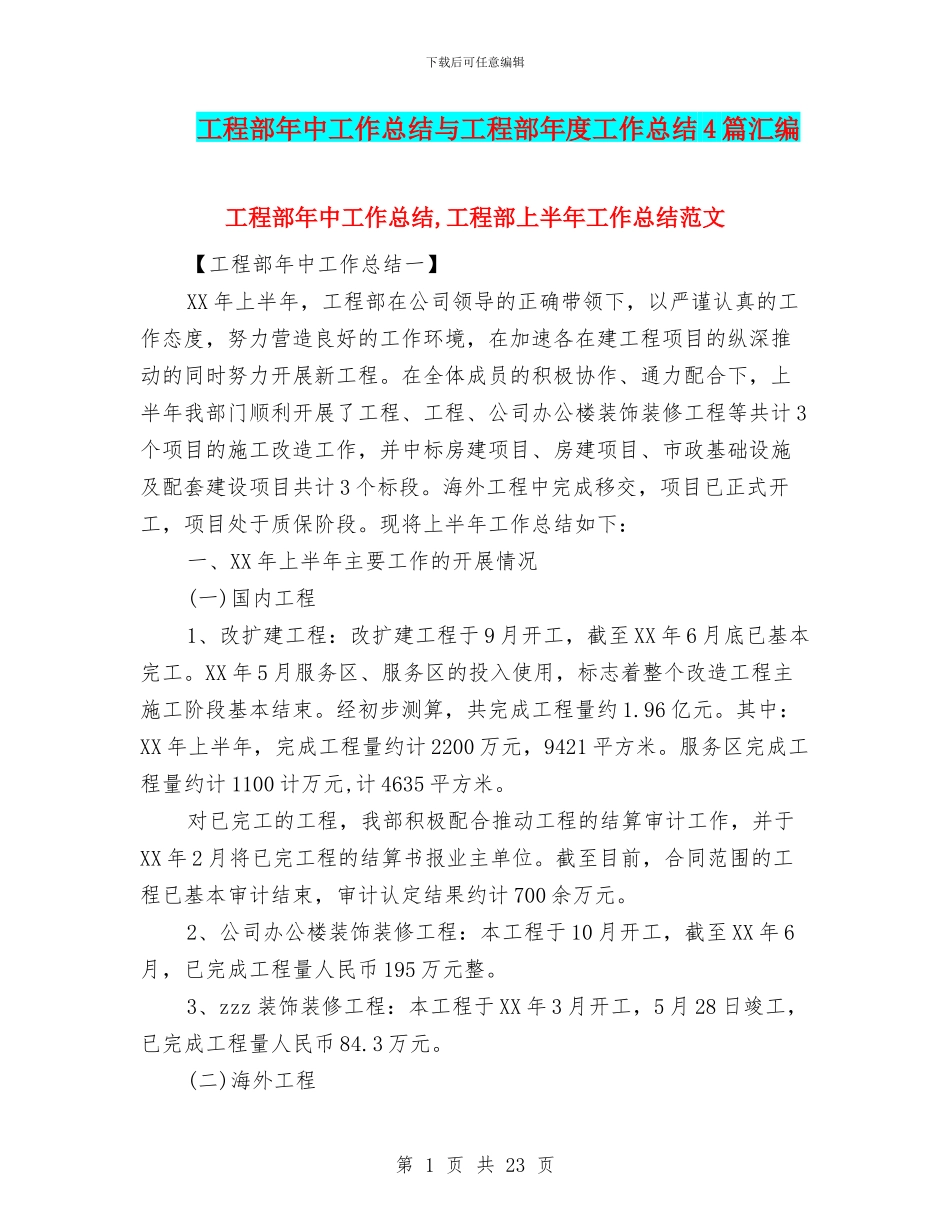

下载后可任意编辑工程部年中工作总结与工程部年度工作总结 4 篇汇编工程部年中工作总结,工程部上半年工作总结范文【工程部年中工作总结一】XX 年上半年,工程部在公司领导的正确带领下,以严谨认真的工作态度,努力营造良好的工作环境,在加速各在建工程项目的纵深推动的同时努力开展新工程。在全体成员的积极协作、通力配合下,上半年我部门顺利开展了工程、工程、公司办公楼装饰装修工程等共计 3个项目的施工改造工作,并中标房建项目、房建项目、市政基础设施及配套建设项目共计 3 个标段。海外工程中完成移交,项目已正式开工,项目处于质保阶段。现将上半年工作总结如下:一、XX 年上半年主要工作的开展情况(一)国内工程1、改扩建工程:改扩建工程于 9 月开工,截至 XX 年 6 月底已基本完工。XX 年 5 月服务区、服务区的投入使用,标志着整个改造工程主施工阶段基本结束。经初步测算,共完成工程量约 1.96 亿元。其中:XX 年上半年,完成工程量约计 2200 万元,9421 平方米。服务区完成工程量约计 1100 计万元,计 4635 平方米。对已完工的工程,我部积极配合推动工程的结算审计工作,并于XX 年 2 月将已完工程的结算书报业主单位。截至目前,合同范围的工程已基本审计结束,审计认定结果约计 700 余万元。2、公司办公楼装饰装修工程:本工程于 10 月开工,截至 XX 年 6月,已完成工程量人民币 195 万元整。3、zzz 装饰装修工程:本工程于 XX 年 3 月开工,5 月 28 日竣工,已完成工程量人民币 84.3 万元。(二)海外工程第 1 页 共 23 页下载后可任意编辑1、工程:XX 年上半年是项目最为关键的时段,共完成产值 6000多万元。在公司领导、现场技术组及国内管理组的共同努力下,项目管理人员及施工人员面临时间紧任务重,克服现场各种困难,使项目 6月 5 日顺利通过内部验收,评定为合格工程。2、项目:项目进入实施准备阶段,XX 年 3 月初技术组管理人员抵达现场,开始项目开工准备,4 月份 25 名工人抵达现场,5 月 14 日第一批材料物资抵达港,6 月 8 日部批准了该项目的正式开工,项目正式拉开序幕。(三)中标工程1、房建项目:XX 年 3 月,我部分别对共计 4 个标段递交了资格预审文件,4 个标段均通过资格预审。进入招标阶段后,根据招标文件中同一项目只许中标一个标段的规定,我部在 4 月份的投标工作中以严谨认真的态度确保建设规模最大的 2 个标段中标...
