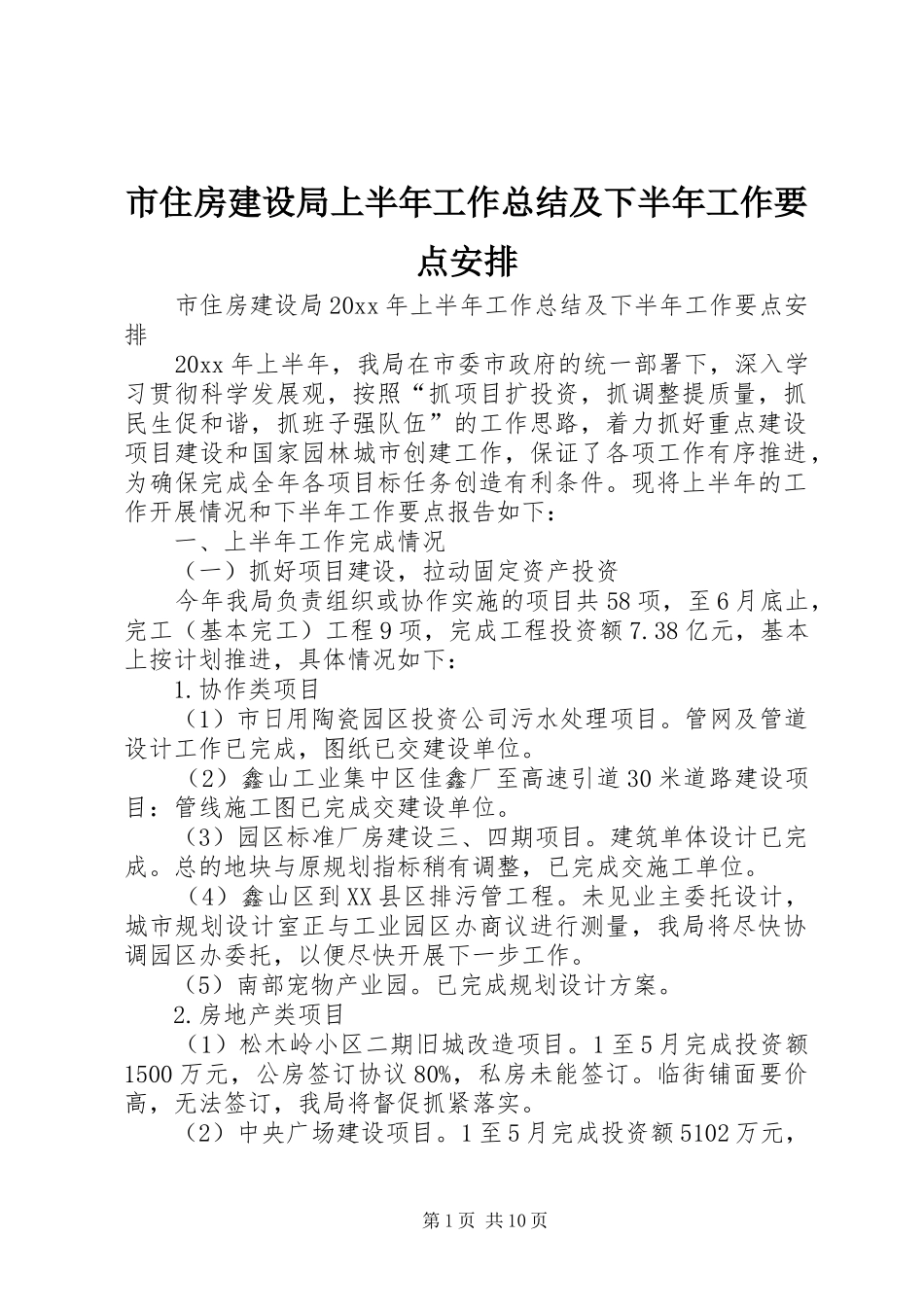

市住房建设局上半年工作总结及下半年工作要点安排 市住房建设局 20xx 年上半年工作总结及下半年工作要点安排 20xx 年上半年,我局在市委市政府的统一部署下,深入学习贯彻科学发展观,按照“抓项目扩投资,抓调整提质量,抓民生促和谐,抓班子强队伍”的工作思路,着力抓好重点建设项目建设和国家园林城市创建工作,保证了各项工作有序推进,为确保完成全年各项目标任务创造有利条件
现将上半年的工作开展情况和下半年工作要点报告如下: 一、上半年工作完成情况 (一)抓好项目建设,拉动固定资产投资 今年我局负责组织或协作实施的项目共 58 项,至 6 月底止,完工(基本完工)工程 9 项,完成工程投资额 7
38 亿元,基本上按计划推进,具体情况如下: 1
协作类项目 (1)市日用陶瓷园区投资公司污水处理项目
管网及管道设计工作已完成,图纸已交建设单位
(2)鑫山工业集中区佳鑫厂至高速引道 30 米道路建设项目:管线施工图已完成交建设单位
(3)园区标准厂房建设三、四期项目
建筑单体设计已完成
总的地块与原规划指标稍有调整,已完成交施工单位
(4)鑫山区到 XX 县区排污管工程
未见业主委托设计,城市规划设计室正与工业园区办商议进行测量,我局将尽快协调园区办委托,以便尽快开展下一步工作
(5)南部宠物产业园
已完成规划设计方案
房地产类项目 (1)松木岭小区二期旧城改造项目
1 至 5 月完成投资额1500 万元,公房签订协议 80%,私房未能签订
临街铺面要价高,无法签订,我局将督促抓紧落实
(2)中央广场建设项目
1 至 5 月完成投资额 5102 万元,第 1 页 共 10 页方案已经专家评审通过,已办建设用地规划许可证
建筑设计图纸 4 月 26 日已完成施工图
目前正在钻探、打桩
(3)皇冠假日建设项目

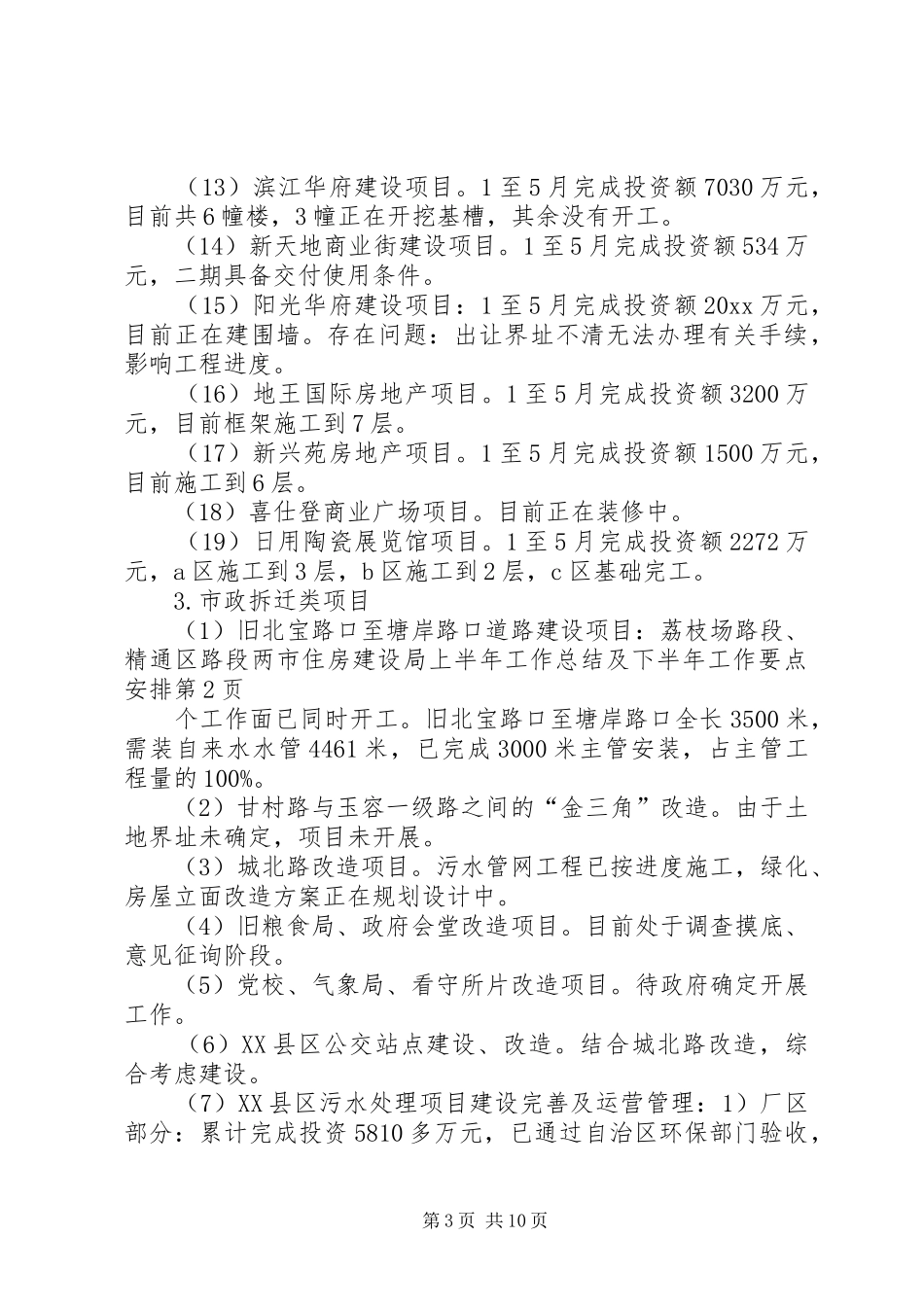

1 至 5 月完成投资额 1575 万元,目前建好围墙、售楼部
