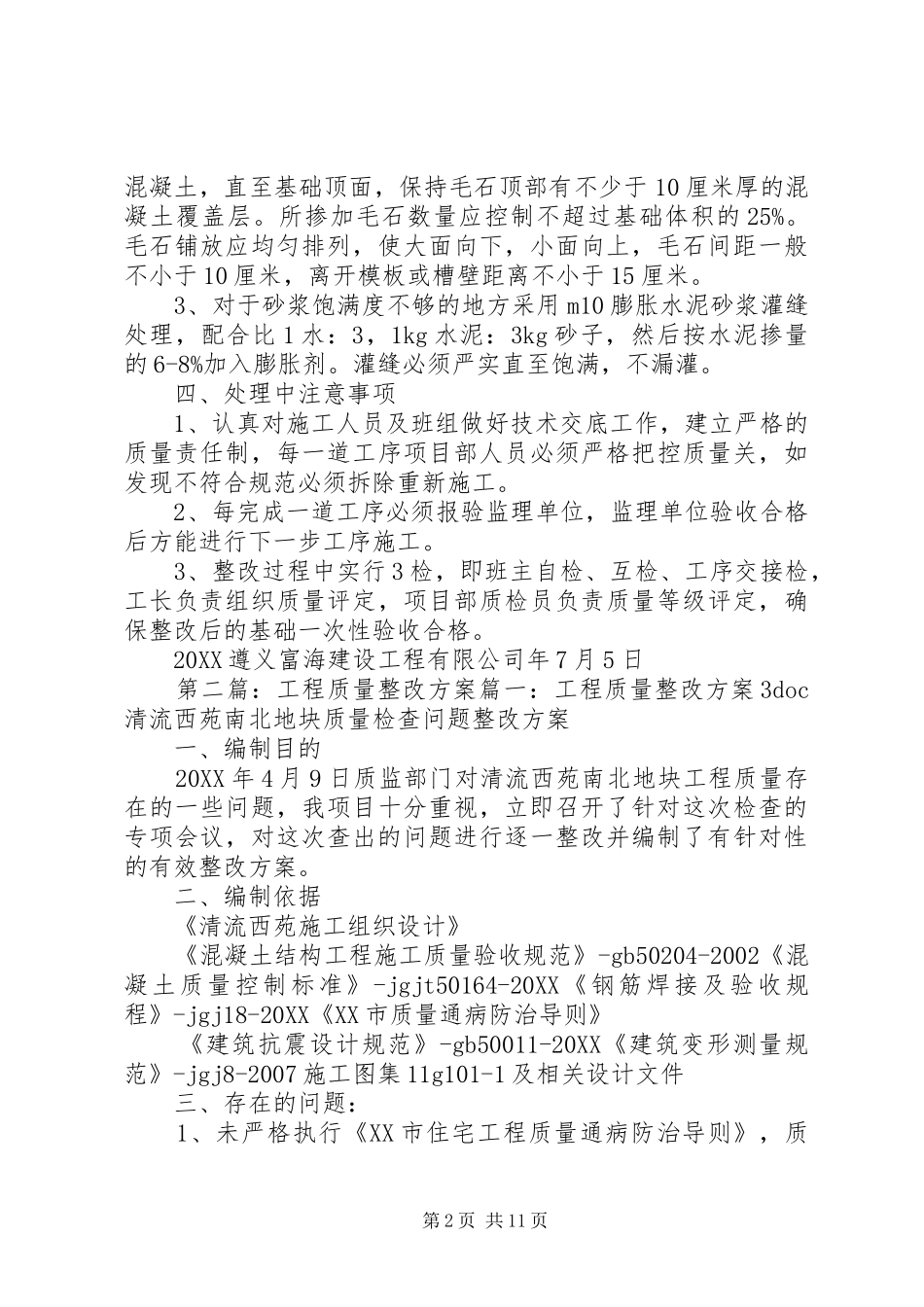

毛石基础工程质量整改方案[范文模版]一、工程概括工程名称:XX县区20XX年园区公共租赁住房建设项目(二标段)活禽交易市场a、b栋建设单位:XX县区安居工程建设发展中心监理单位:黔西南州正诚工程监理有限责任公司地勘单位:贵州博翔岩土工程有限公司设计单位:贵阳建筑勘察设计有限公司施工单位:遵义富海建设工程有限公司主要内容
本工程原为七层建筑,在XX县区沙子镇水库旁建设,因各种原因沙子镇水库旁只建设了3层,后经甲方协调将余下4层移至沪昆高速晴隆服务站后侧建设
20XX年7月5日甲方、监理对工程进行检查时发现该毛石条基部分毛石筑起方法不符合规范,部分存在通缝现象,部分砂浆饱满度不够,有的毛石质量不符合规范要求,检查后,我司针对这一情况非常重视,立即派公司分管领导和工程技术人员到现场察看,分析质量问题产生的原因,研究处理措施
为做好整改工作,我们拟提出以下整改措施意见请业主、监理、设计审核
二、原因分析1、未对施工班组认真做好技术交底
2、未认真审查进场原材料
3、施工过程中项目部人员及质量检查员未认真履职
三、问题处理1、对于存在通缝、组砌方法、块石质量不符合规范的地方采用人工拆除,拆除方法由上至下,存在通缝问题、组砌方法不当的拆至持力层,石块质量问题的拆至问题石块处,拆除后经甲方、监理、设计现场检查合格后才能进行下一步工序施工
2、对于已经拆除部分基础,重新组砌会影响基础的整体性,我司对拆除部分基础采用毛石混凝土浇筑,混凝强度c25,毛石mu30
毛石混凝土的厚度不小于400毫米

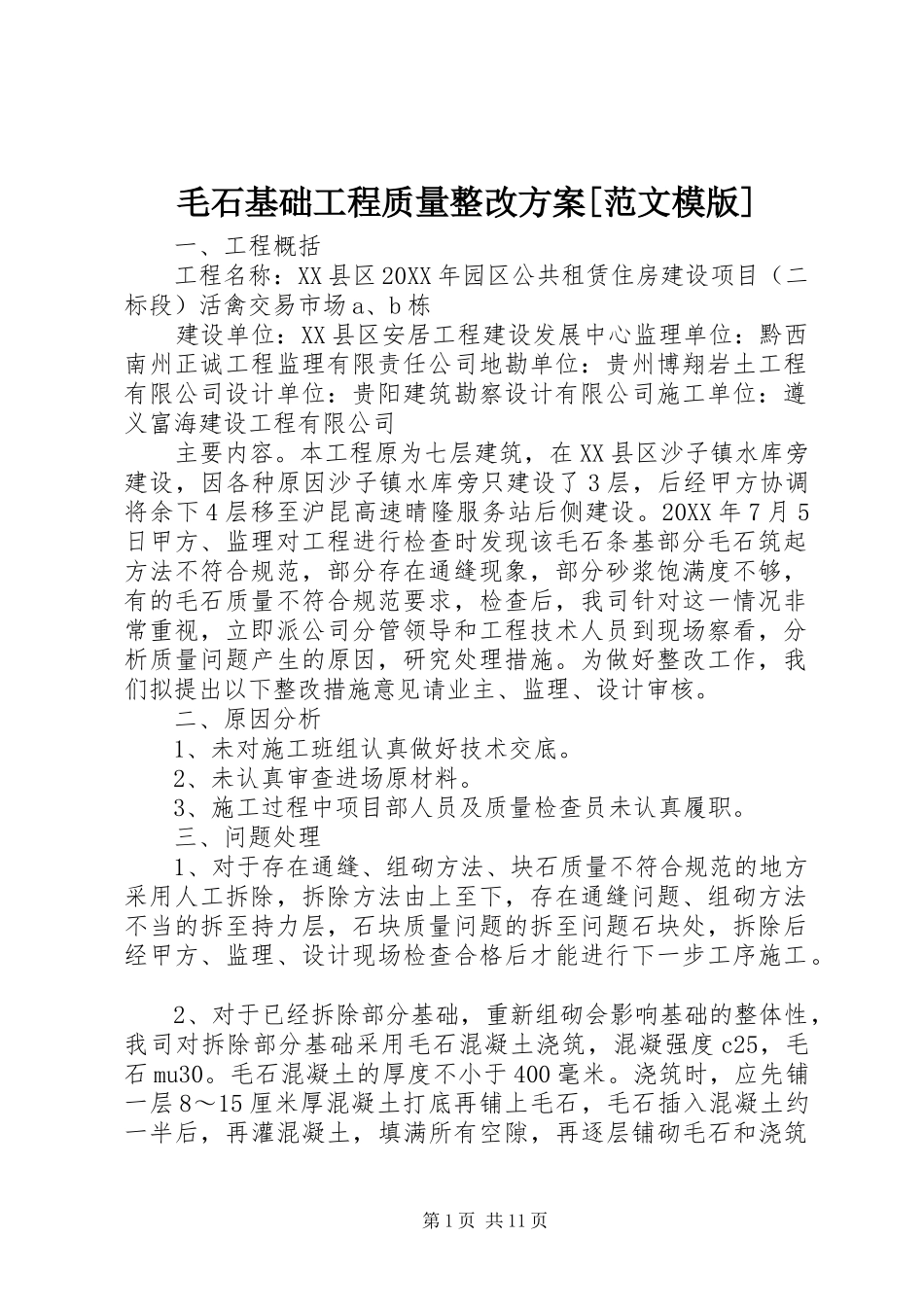

浇筑时,应先铺一层8~15厘米厚混凝土打底再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑第1页共11页混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层
所掺加毛石数量应控制不超过基础体积的25%
毛石铺放应均匀排列,使大面向下,小面向上,毛石间距一
